施工事例

賃貸マンション

施工完了

尼崎市 ネクストステージ立花 新築工事

施工紹介

所在地 所在地 :尼崎市七松町
工  期 :~2017年1月末 予定
用  途 :共同住宅 賃貸マンション
構  造 :鉄筋コンクリート造 10階建て

スタッフ紹介

現場監督

飯尾 隆明

JR立花駅近の好立地に鉄筋コンクリート造10階建ての単身用賃貸マンションを建設します。

過去の現場施工

  • 2015.11.2UP
    地鎮祭
    地鎮祭を行いました。竣工まで安全に施工できますように祈りました。

  • 2015.11.21UP
    杭工事

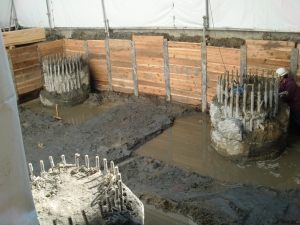

    現場打ち杭 施工中です。

  • 2015.12.5UP
    土留めH鋼打設工事
    土留めH鋼打設中です

  • 2016.01.09UP
    掘削工事

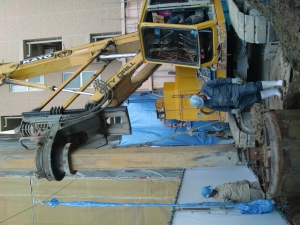

    掘削工事中です。

  • 2016.02.22UP

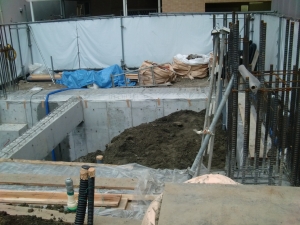

    基礎工事

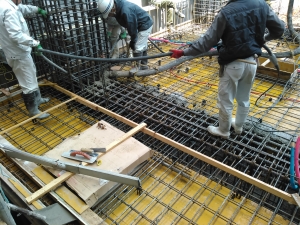

    基礎のコンクリート打設も終わり、埋め戻し作業中です。

  • 2016.03.05UP
    クレーン据え付け

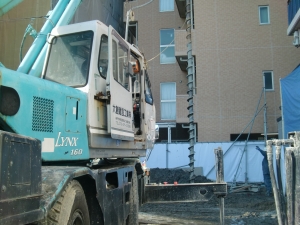

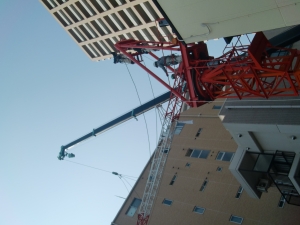

    タワークレーン据え付けの様子です

  • 2016.03.08UP

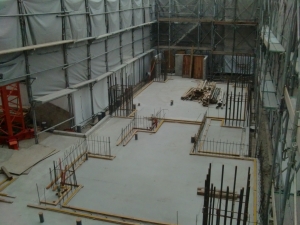

    基礎、土間工事完了

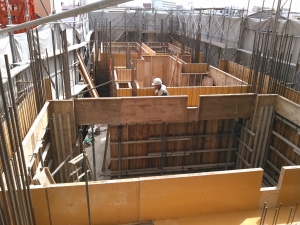

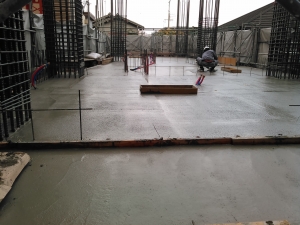

    やっと基礎工事が終わり、土間コンクリートも打ち終わりました。足場を組んでいよいよ躯体工事の始まりです。

  • 2016.03.16UP

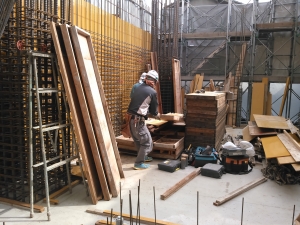

    1階躯体工事
    1階壁の配筋も終わり壁の型枠組み立て中です。

  • 2016.03.28UP
    1階躯体工事

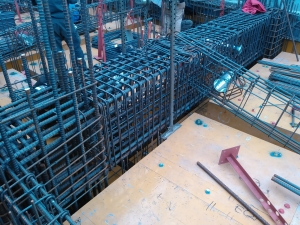

    2階梁筋も組み終わり、スラブの配筋中です。

  • 2016.03.30UP
    1階躯体工事
    本日朝から1階コンクリート打設を行いました。スラブの押さえを左官さんが行っています。

  • 2016.04.02UP
    近隣清掃
    本日は第1土曜日 近隣清掃の日です。型枠大工さんと足場の鳶さんに参加してもらい清掃を行いました。
    ガードマンさんが、いつも掃除してくれてるのであまりゴミは落ちていませんでした。

  • 2016.04.06UP
    2階躯体工事
    壁、梁の型枠組み立て中です。

  • 2016.04.12UP
    2階躯体工事

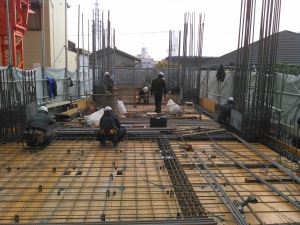

    3階梁配筋のおか組が終わり、落とし込みが始まりました。

  • 2016.04.15UP
    2階躯体工事
    2階躯体のコンクリート打設工事の様子です。

  • 2016.04.26UP
    3階躯体工事

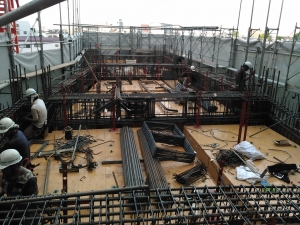

    4階梁配筋中です。5月2日にコンクリート打設ができるように頑張っています。

  • 2016.05.07UP

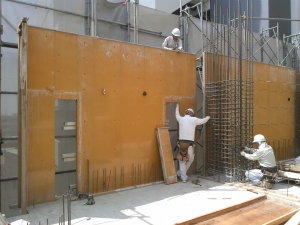

    3階躯体工事

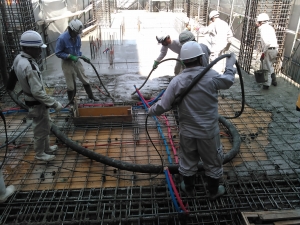

    5月2日 3階コンクリート打設できました。
    各業者さん御苦労さま

  • 2016.05.14UP

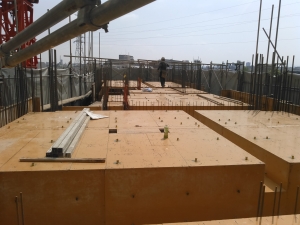

    4階 躯体工事
    スラブの型枠が終わりました。月曜から鉄筋(梁配筋)作業です。

  • 2016.05.26UP
    5階 躯体工事
    20日に4階コンクリート打設完了 5階型枠工事中です。

  • 2016.06.04UP
    5階 躯体工事

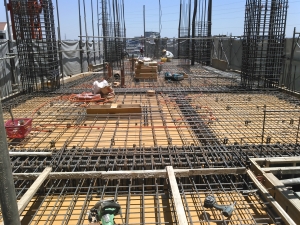

    本日、中間階の5階躯体のコンクリートを打設しました。躯体完了まであと5回の打設がんばろう!
    写真は6月3日打設前の設備配管のようすです。

  • 2016.06.20UP
    進行状況
    本日、6階コンクリート打設しました。7階は6日打設予定です。

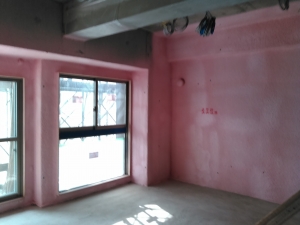

    内部は22日より1階から造作工事に入る予定です。写真はサッシ取り付け、断熱ウレタン吹き付け完了後の内部です。

  • 2016.06.29UP
    7階躯体工事中
    7階躯体型枠工事中です。雨が多くたいへんですが、みんな頑張っています。
    写真は工事現場の外観です。

  • 2016.07.14UP

    8階 躯体工事
    8階の型枠工事中です。内部は1,2階の造作工事中です。
    雨が多いので苦労しています。8階は23日コンクリート打設予定です。

  • 2016.07.29UP

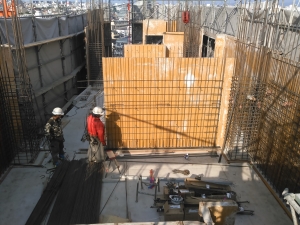

    9階躯体工事
    23日8階躯体のコンクリート打設しました。現在 9階型枠,配筋工事中です。
    内部は1~4階造作工事中です。

  • 2016.08.22UP
    10階 躯体工事

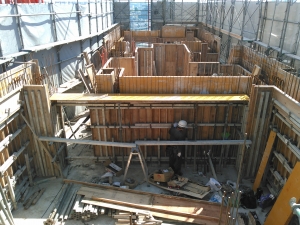

    8月9日 9階コンクリート打設しました。最終階、10階の型枠工事中です。暑いので熱中症に注意して、みんな頑張っています。内部は2~5階の造作工事中です。

  • 2016.09.13UP
    進行状況
    9月1日10階コンクリート打設しました。現在脱枠及び型枠材搬出作業中です。
    内部は6階造作工事中です。

  • 2016.09.28UP

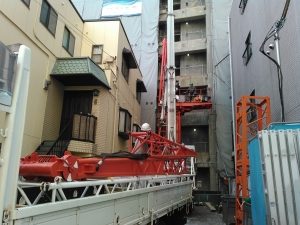

    タワークレーン撤去
    現在、鉄骨部(階段、EV部)取付工事の準備中です。写真は鉄骨部にあるクレーンの解体作業状況です。内部は7,8階造作工事中です。
    事故なく工事が進むよう、みんなでがんばりましょう!

  • 2016.10.26UP
    鉄骨工事

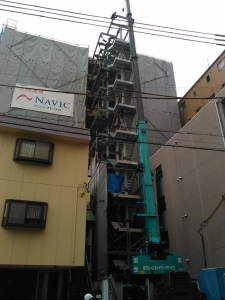

    現在外部階段の鉄骨工事を行っています。写真は22日の建て方の様子です。作業の音がして近隣には迷惑をかけますがよろしくお願いします。

  • 2016.11.14UP
    工事

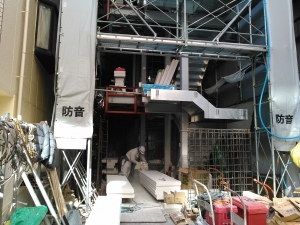

    現在エレベーター部等のALC取付作業中です。写真は11月12日の作業状況です。
    近隣の方には音等迷惑をかけますが、よろしくお願いいたします。

  • 2016.12.05UP

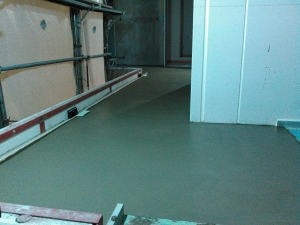

    階段、廊下工事
    供用廊下の土間モルタルが3日に終わりました。これから塗装工事、仕上げ工事進めていきます。10日より 1部足場解体工事を行います。

  • 2017.01.28UP
    完成
    1月27日無事に完成、引き渡しをいたしました.年末より今までバタバタでブログの更新もできませんでした。
    また近隣の皆さまにはいろいろご迷惑をおかけしました。これからもよろしくお願い致します。

  • 落ち着いたダークトーンの色合いが高級感を演出しています。

  • エントランスにはシューズボックスも完備されています!便利◎

  • お部屋に馴染むナチュラルカラーのキッチン

  • リビングダイニングは仕切り戸があり、お好みで空間を自由にアレンジできます!

  • ウォークインクローゼットは大容量の荷物もしっかり納まります!

  • 広々としたベランダから外の景色を眺められます。

  • 大きな窓が開放的なお部屋もあります!

  • バスルームはやさしいベージュカラー

  • ナチュラルカラーのトイレ

資料請求・お問い合わせはこちら

営業時間:09:00~18:00 定休日:日曜・祝・第2,4土曜

0120-975-783

施工状況から探す

関連記事

営業時間:09:00~18:00
定休日:日曜・祝・第2,4土曜
PAGE TOP
