所在地 | 所在地:京都府八幡市男山泉 工期:H27.2中旬~H27.6初旬 用途:物品販売店舗 構造:鉄骨造 |
スタッフ紹介

現場監督
森川 晴一朗
仕事もからだも成長中です。
過去の現場施工
-
2015.01.22UP
準備工事(調査)

擁壁の調査を行っています。
着工に向けて随時準備を進めていきます。 -
2015.02.17UP
準備工事(既存アスファルト撤去)

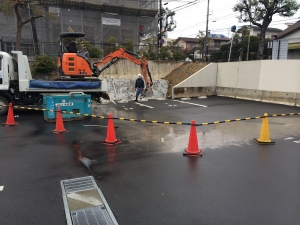

今週より掘削工事を進めるため、本日アスファルトの撤去を行いました。順調に工事を進めるように頑張ります。 -
2015.02.24UP
掘削工事

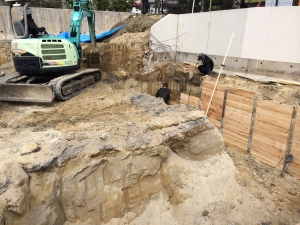

土留めのH鋼を打設し、掘削工事を行っています。2m近くまで掘っていますので、土砂が崩れないように横矢板を入れながら工事を進めています。 -
2015.02.27UP
掘削工事 パート②

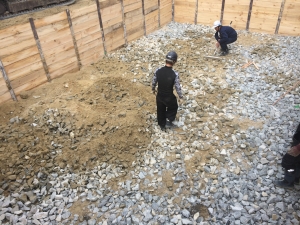

地盤補強のための栗石の施工をしています。
1つの大きさが80mmから120mmくらいあるので、とても施工がしにくそうでした。
万事順調に進んでいます。 -
2015.03.04UP

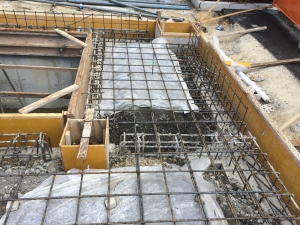

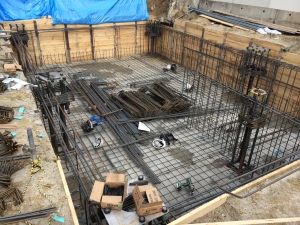

配筋工事スタート
配筋工事が始まりました。規模自体は小さいので長尺物の鉄筋を運ぶ際、当たらないように阿吽の呼吸で作業をしています。
今日は、きれいな現場視察があり、正直いつもより念入に整理整頓片づけをしていました。
指摘事項はあったものの改善しながら、地域で一番の現場を目指して頑張ります。 -
2015.03.06UP
ベースコン打設

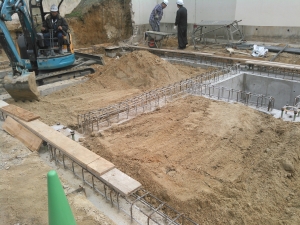

ベース(底盤)のコンクリート打設を行いました。

迅速かつ丁寧に作業し、無事完了です。月曜日から型枠を立てていきます。 -
2015.03.12UP
地中梁コン打設
雨の影響で1日延びましたが、型枠の建込工事を終え、地中梁のコンクリートを打設しました。寒の戻りが激しく、とても寒い中の工事でした。早く暖かくなることを心待ちにしています。 -
2015.03.17UP
埋戻し工事
基礎も完了し、土砂を埋め戻す工事をしました。寒さが和らいだり、また増したりと、過ごしにくい時期ですが、引き続き頑張っていきます。 -
2015.03.22UP
土間配筋工事
土間配筋、止め型枠をしました。地面の工事が間もなく完了です。 -
2015.03.25UP

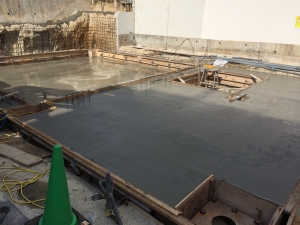

土間コン打設完了
土間のコンクリートも打ち終えました。
日曜日から鉄骨工事スタートです -
2015.03.29UP

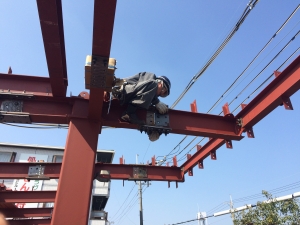

鉄骨上棟

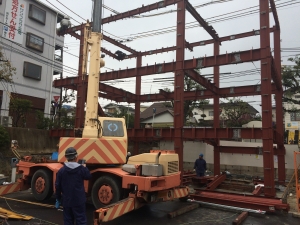

鉄骨が立ち上がりました。
基礎だけだと狭く感じていた、敷地ですが、奥行き感、高さ感が出て、広くなりました。引き続き鉄骨工事を行っていきます。 -
2015.04.02UP
気持ちの良い天気です。
桜も咲き始め、一部では満開のところもあります。男山病院の隣には大きな公園があり、なかなかのスケールの桜並木があります。昼食は、職方さんたちと花見をしながらとりました。本当はビール片手に宴会をしたいところですが・・・・・我慢です泣笑
仕事モードに入ると、地上11mの幅300mmしかないところで機敏に仕事しています。仕事モードのときはかっこいいのに・・・と思ってしまいます。笑 -
2015.04.07UP

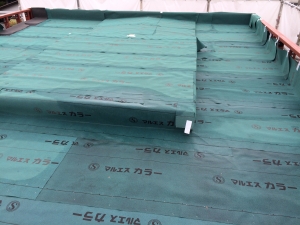

屋根工事
防水用のアスファルトルーフィング貼りの状況です。雨の予報だったので、早くルーフィングを先行させていて正解でした。
しばらく不安定な天気予報なので予測しながら遅れないように工事を進めていきます。 -
2015.04.11UP
屋根工事②

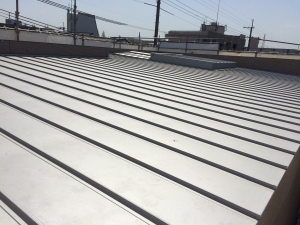

ガルバニウム鋼板の施工も完了しました。
なかなかかっこいいです。 -
2015.04.14UP
外装工事
サイディングの工事が進んできました。外装が貼れてくると建物っぽくなってきました。 -
2015.04.17UP
内部の作業
も進んできています。
電気やエアコン、設備の配管をしています。 -

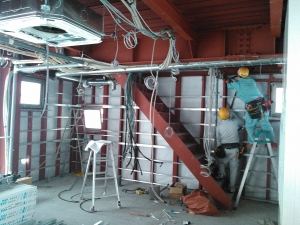

2015.04.20UP
内部のサイディング
階段周りも貼れてきました。もう一息です。 -
2015.04.25UP

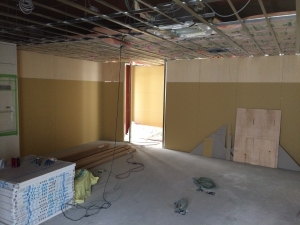

内装の壁
内装下地壁がほぼほぼ完成してきました。
とてもスムーズに進んでいます。 -
2015.04.28UP

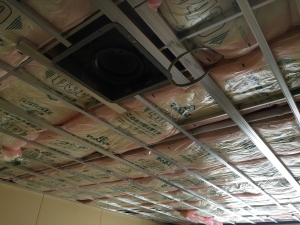

天井断熱材施工
断熱工事もしっかり行っております。空調費の削減にも努めます。
