施工事例

戸建賃貸住宅

施工完了

(仮称)尼崎市富松町3丁目ナビキューブ新築工事

施工紹介

構造・規模 木造2階建て・賃貸住宅5棟

スタッフ紹介

現場監督

川崎 弘

長年の経験をフルに活かして現場を進めてまいります

過去の現場施工

  • 2021/10/02

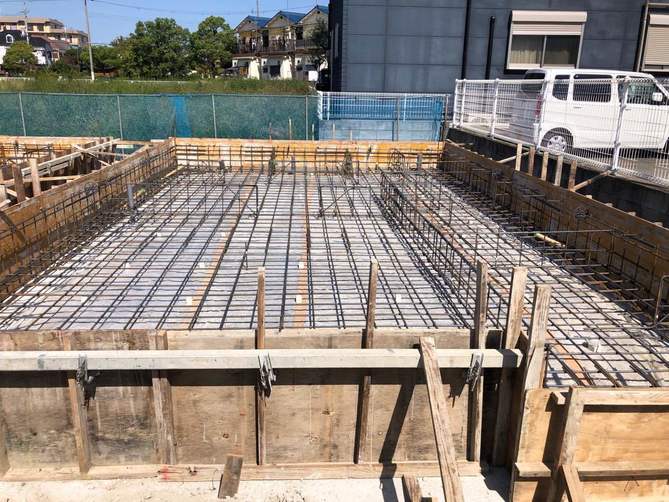

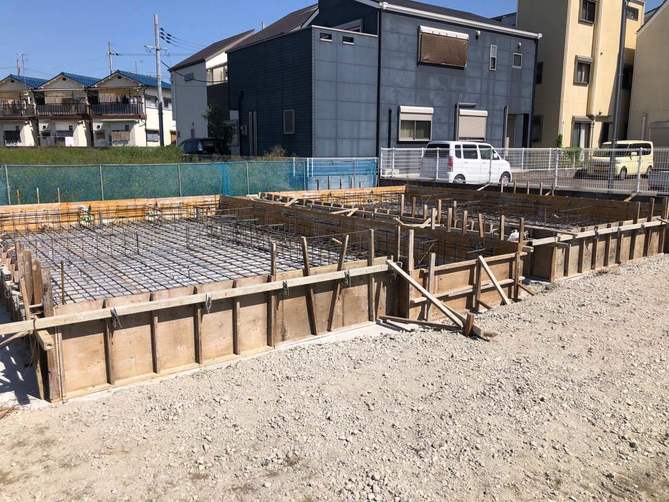

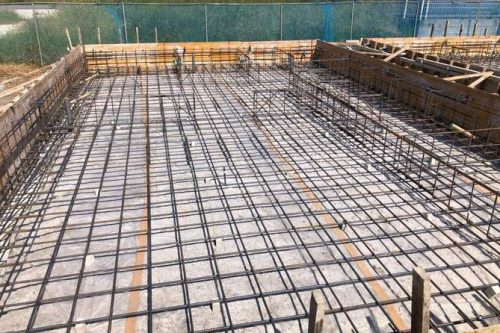

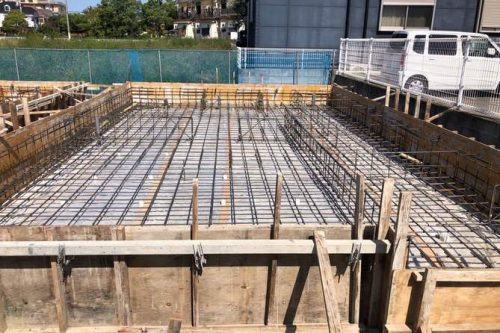

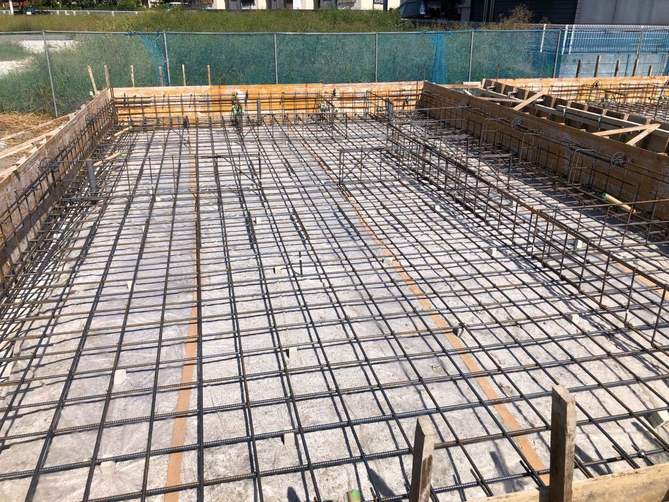

    基礎工事【D号地】
    配筋完了しました。

  • 2021/10/02

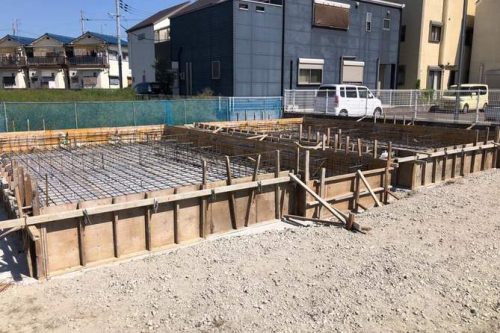

    基礎工事【D号地】
    配筋完了しました。

  • 2021/10/02
    基礎工事【E号地】
    配筋完了しました。

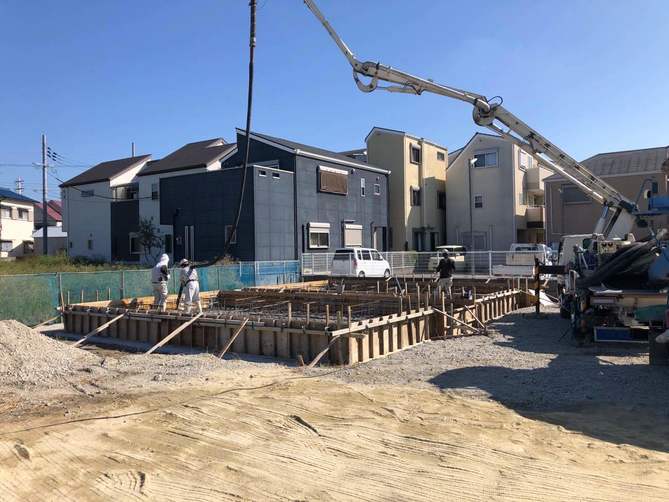

  • 2021/10/04
    基礎工事【E号地】

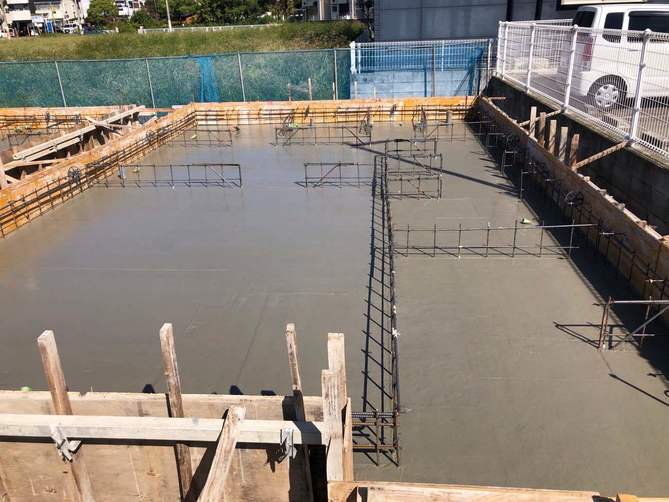

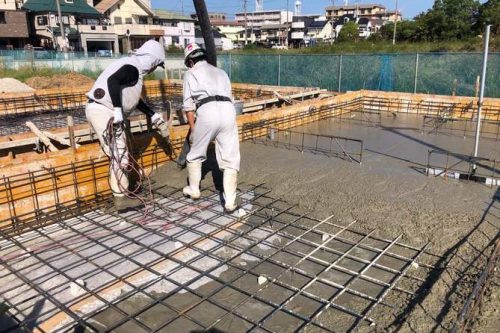

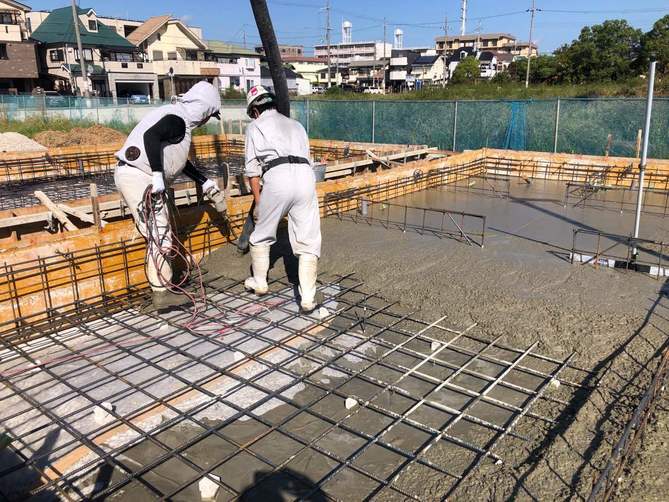

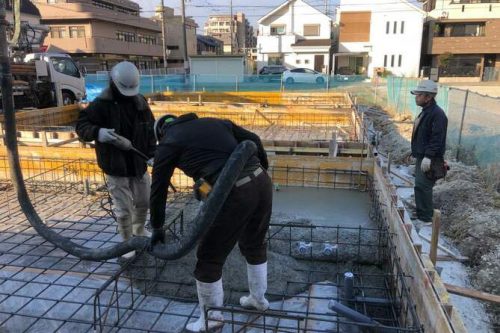

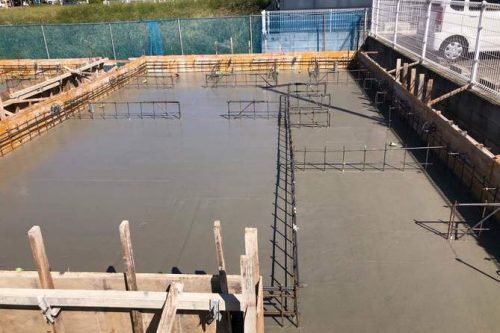

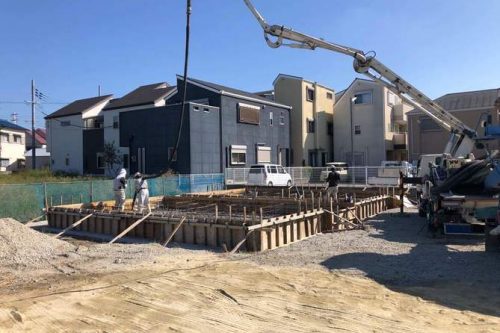

    生コン(ベタコンクリート)を打設しています。

  • 2021/10/04
    基礎工事【D号地】
    生コン(ベタコンクリート)を打設しています。

  • 2021/10/04
    基礎工事【E号地】
    生コン打設完了です。

  • 2021/10/12
    基礎工事【E号地】

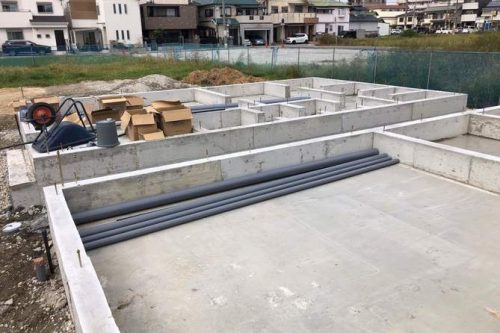

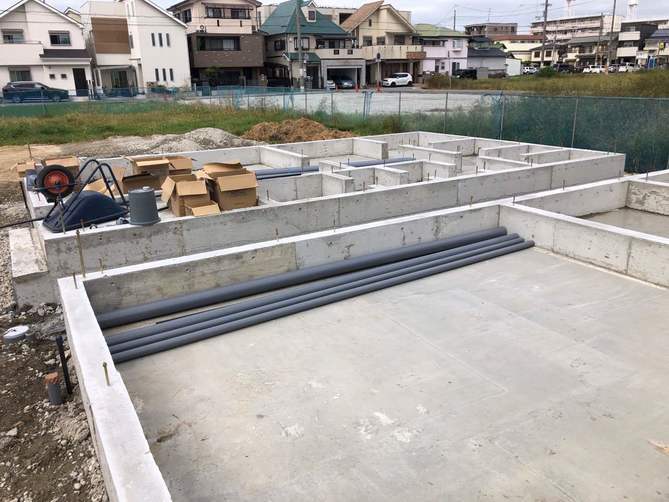

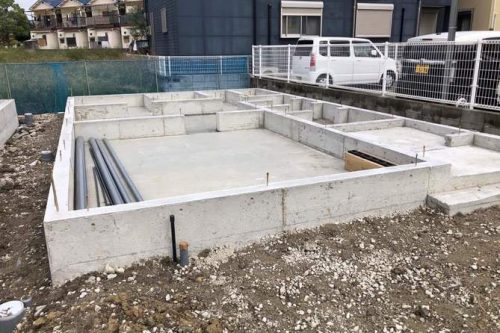

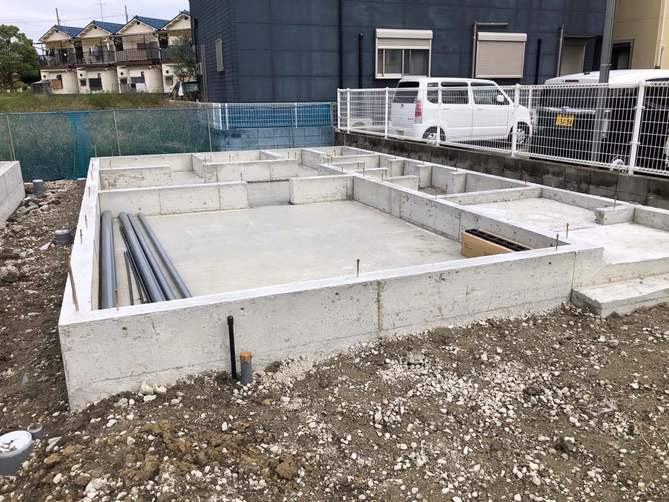

    基礎工事完了しました。

  • 2021/10/12
    基礎工事【E号地】
    基礎工事完了しました。

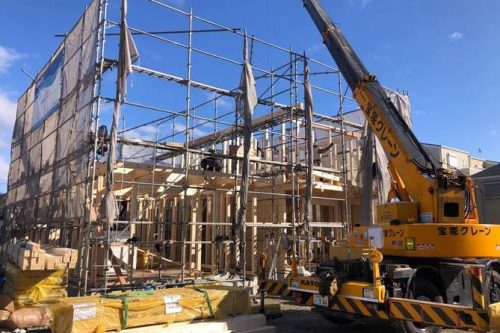

  • 2021/10/18
    大工工事【D・E号地】

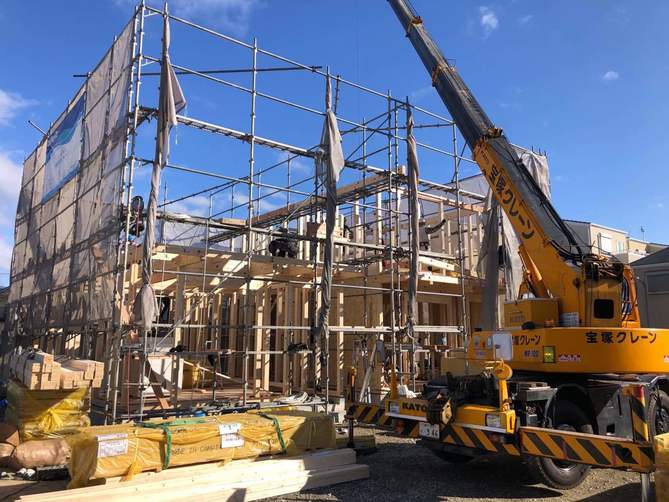

    上棟風景です。
    先行で2棟建てています。

  • 2021/10/27

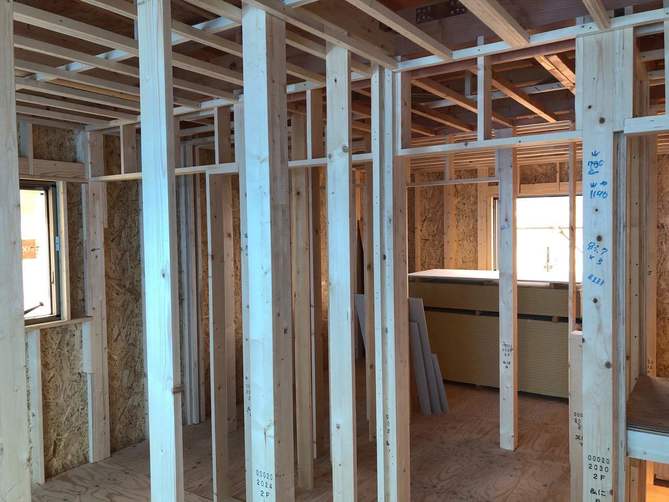

    大工工事【D号地】

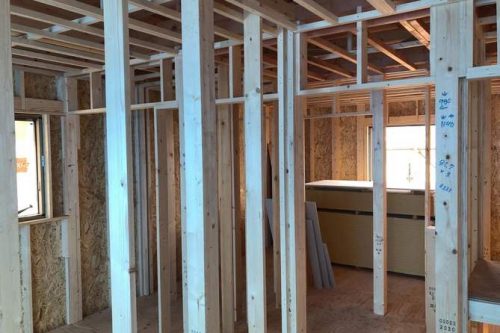

    天井下地、ドアの内法も組んだところです。

  • 2021/10/27

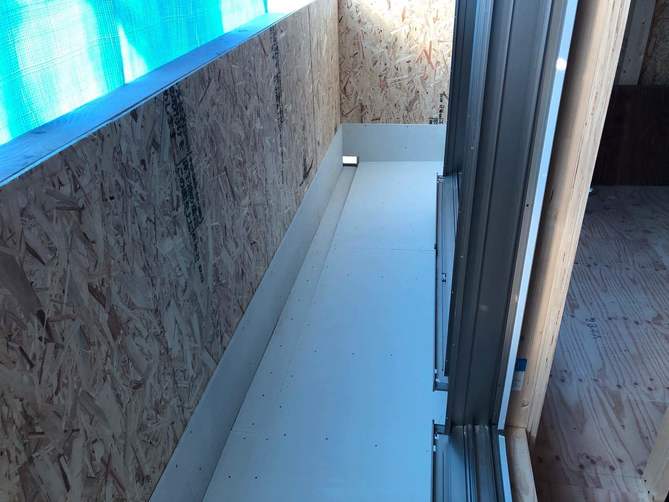

    大工工事【D号地】

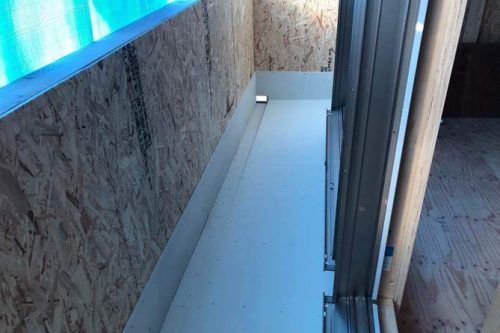

    バルコニーの防水下地が出来ました。

  • 2021/12/07

    外構工事【D・E号地】

    足場も解体し、これから外構工事に入っていきます。

  • 2021/12/07

    外構工事【D・E号地】

    各号地間の化粧ブロックを積む段取りをしています。

  • 2021/12/07
    外構工事【D・E号地】
    裏もリブブロックを積んでいきます。

  • 2021/12/29
    基礎工事【A・B・C号地】
    2期工事の基礎工事が始まりました。

  • 2021/12/29

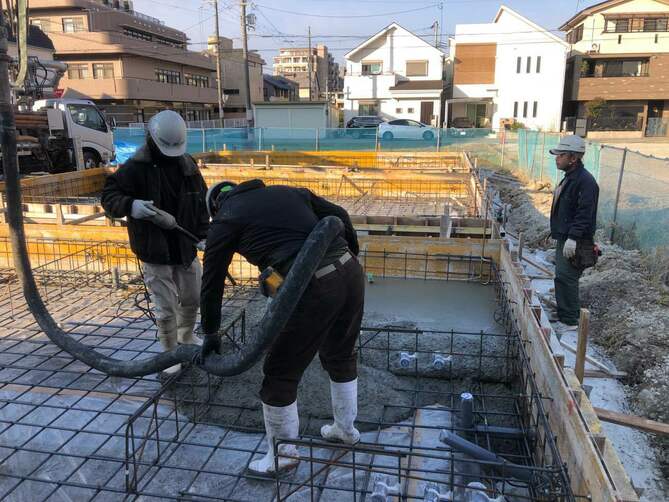

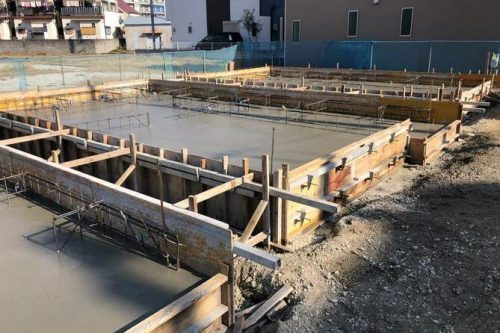

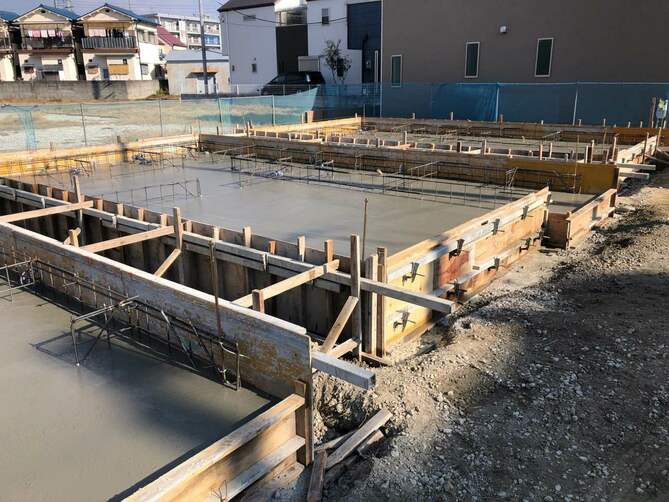

    基礎工事【A・B・C号地】
    ベタコンクリートの打設が完了しました。
    床下の地面をすべて厚いコンクリートで覆うので、湿気が建物に伝わりにくくなります。

  • 2022/1/19
    足場工事【A・B・C号地】

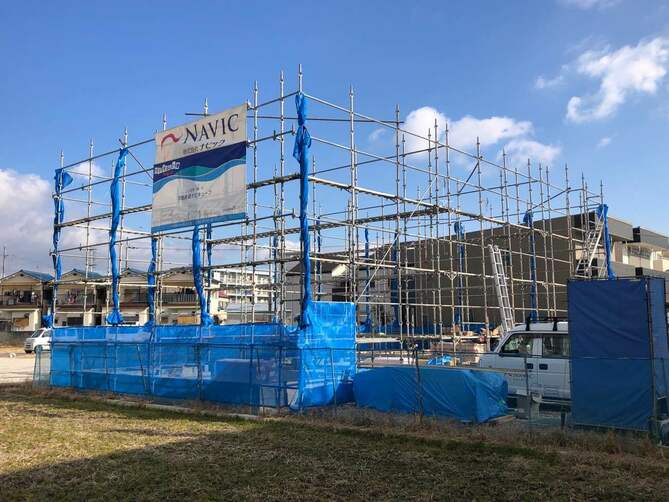

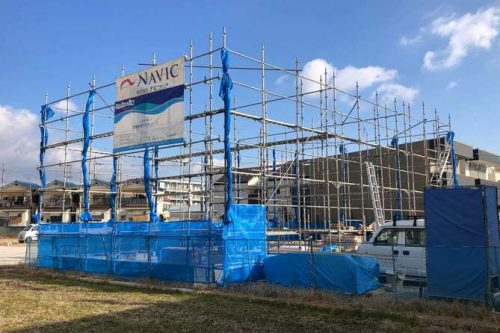

    先行足場が組みあがりました。
    足場のブルーのシートもこの現場から取り入れた最新のものです。
    この後ここに2階建て3棟が建ちますよ。

  • 2022/1/22
    木工事【B・C号地】

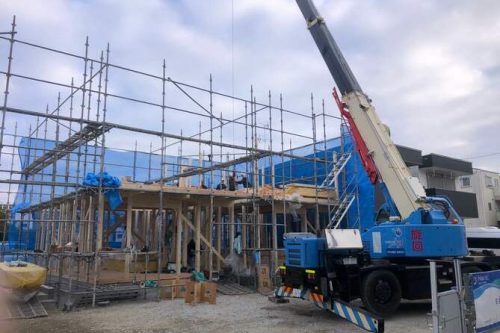

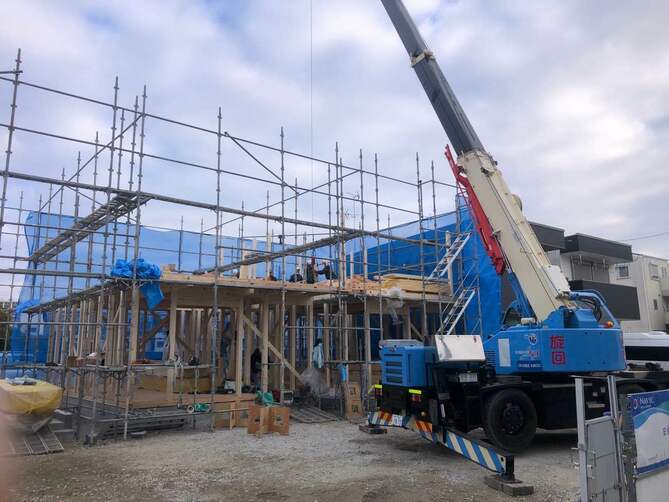

    いよいよ上棟です。まずは2棟。
    来週にはもう1棟上棟です。

  • 2022/1/28

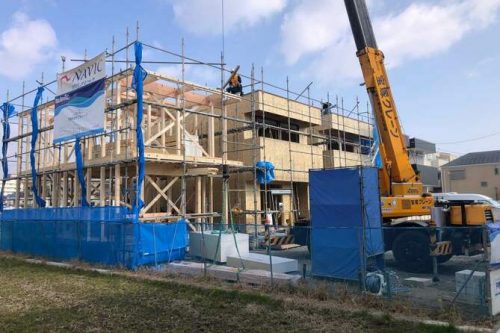

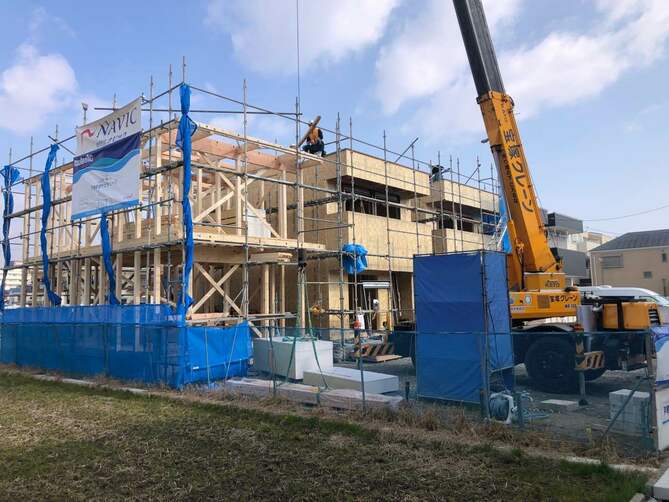

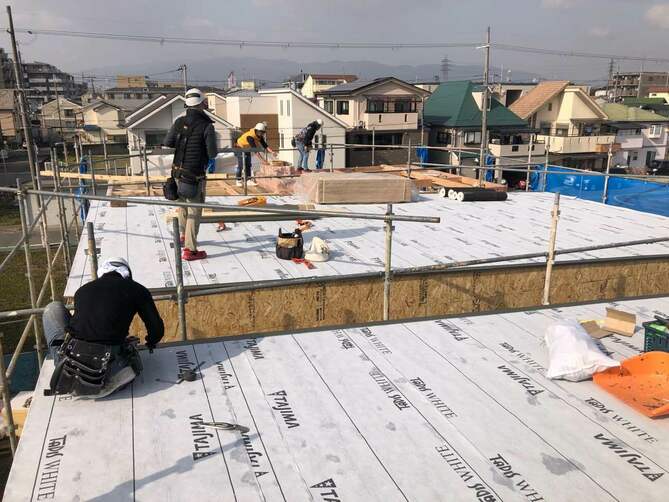

    木工事【A号地】
    富松町ナビキューブ最後の1棟の上棟です。
    この後木工事がしばらく続いていきます。

  • 2022/1/28

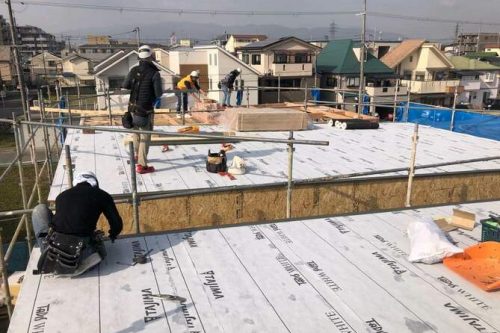

    屋根工事【B・C号地】
    ガルバリウム鋼板工事に取り掛かっていっています。

  • 2022/2/10
    木工事

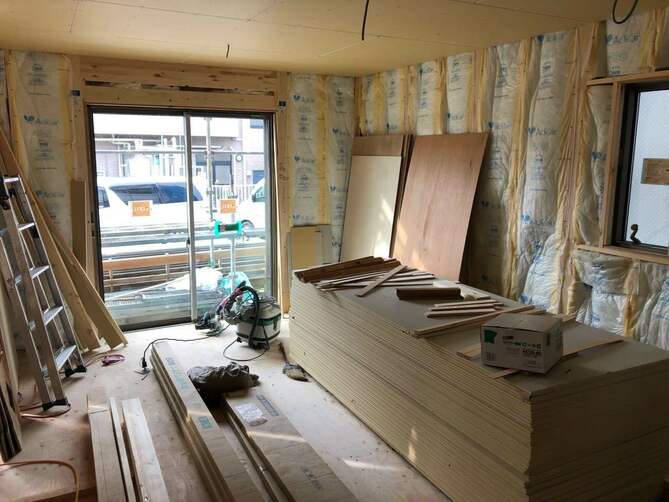

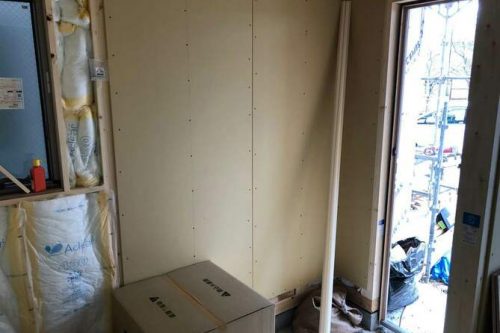

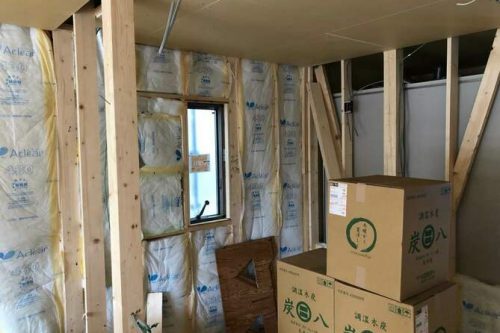

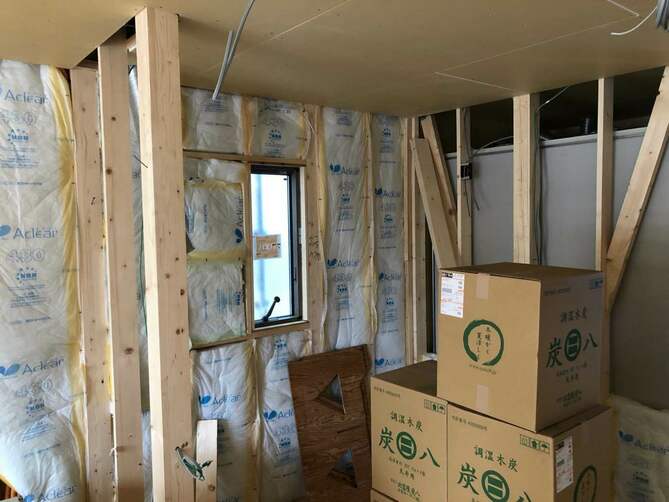

    グラスウールを壁に充填しています。

  • 2022/2/10
    木工事
    グラスウールを壁に充填しています。

  • 2022/2/10
    木工事

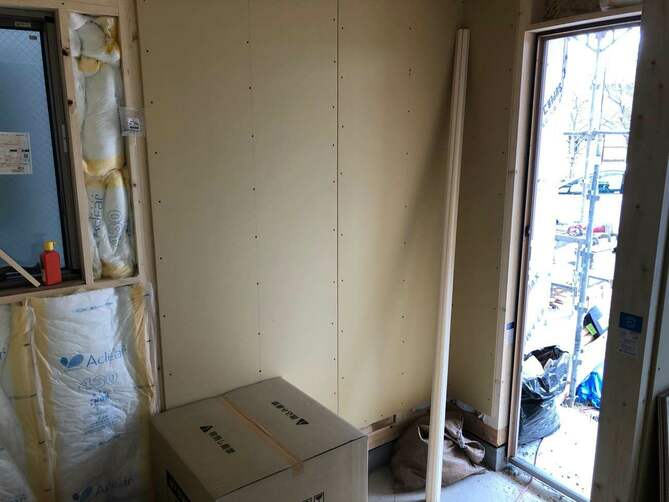

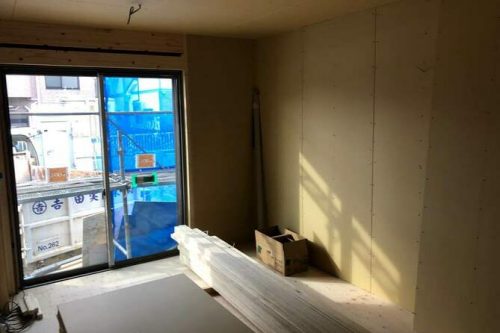

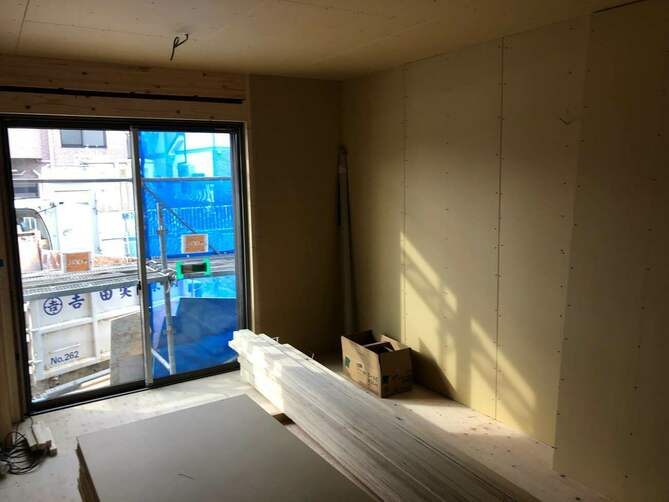

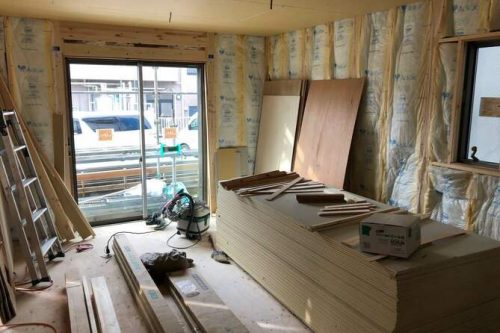

    壁のボード貼りを行っています。

  • 2022/2/10
    木工事
    壁のボード貼りを行っています。

  • 2022/2/28

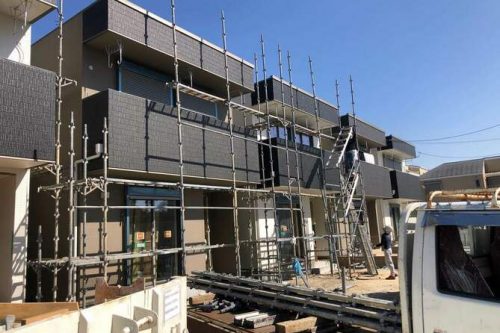

    足場工事【B・C号地】
    外装工事も終わり、足場の解体作業を行っています。

  • 2022/2/28
    足場工事【A号地】

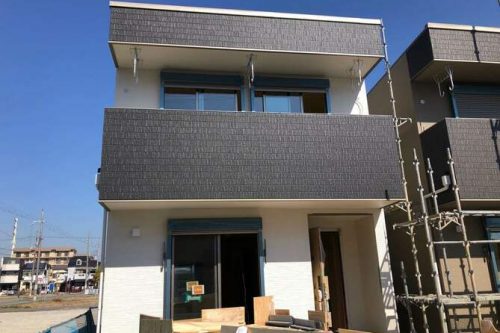

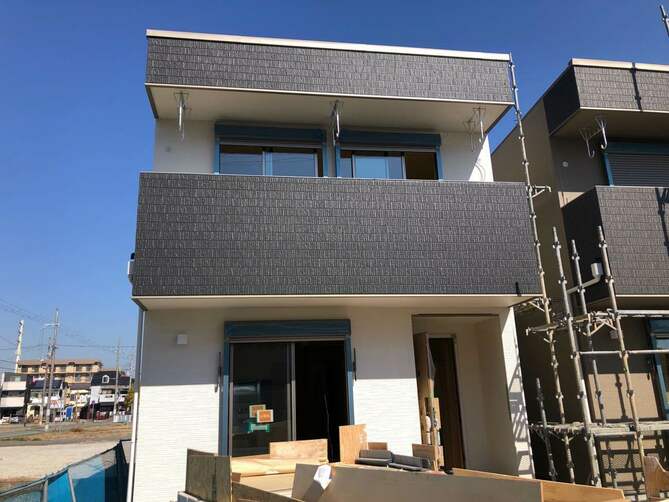

    足場が無くなり建物があらわになりました。
    今から内装工事、仕上げ工事と移っていきます。
