施工紹介
構造・規模他 | 専有面積・延床面積:553.53平米 材質構造:鉄骨造 |
スタッフ紹介

工事部長
福山 剛史
過去の現場施工
-
2024/09/02

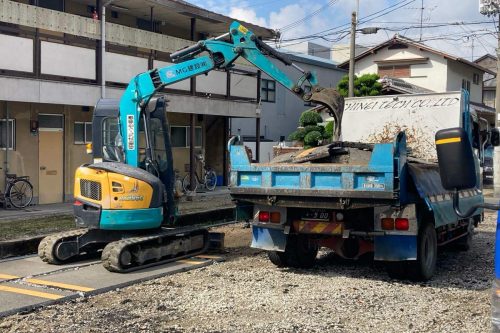

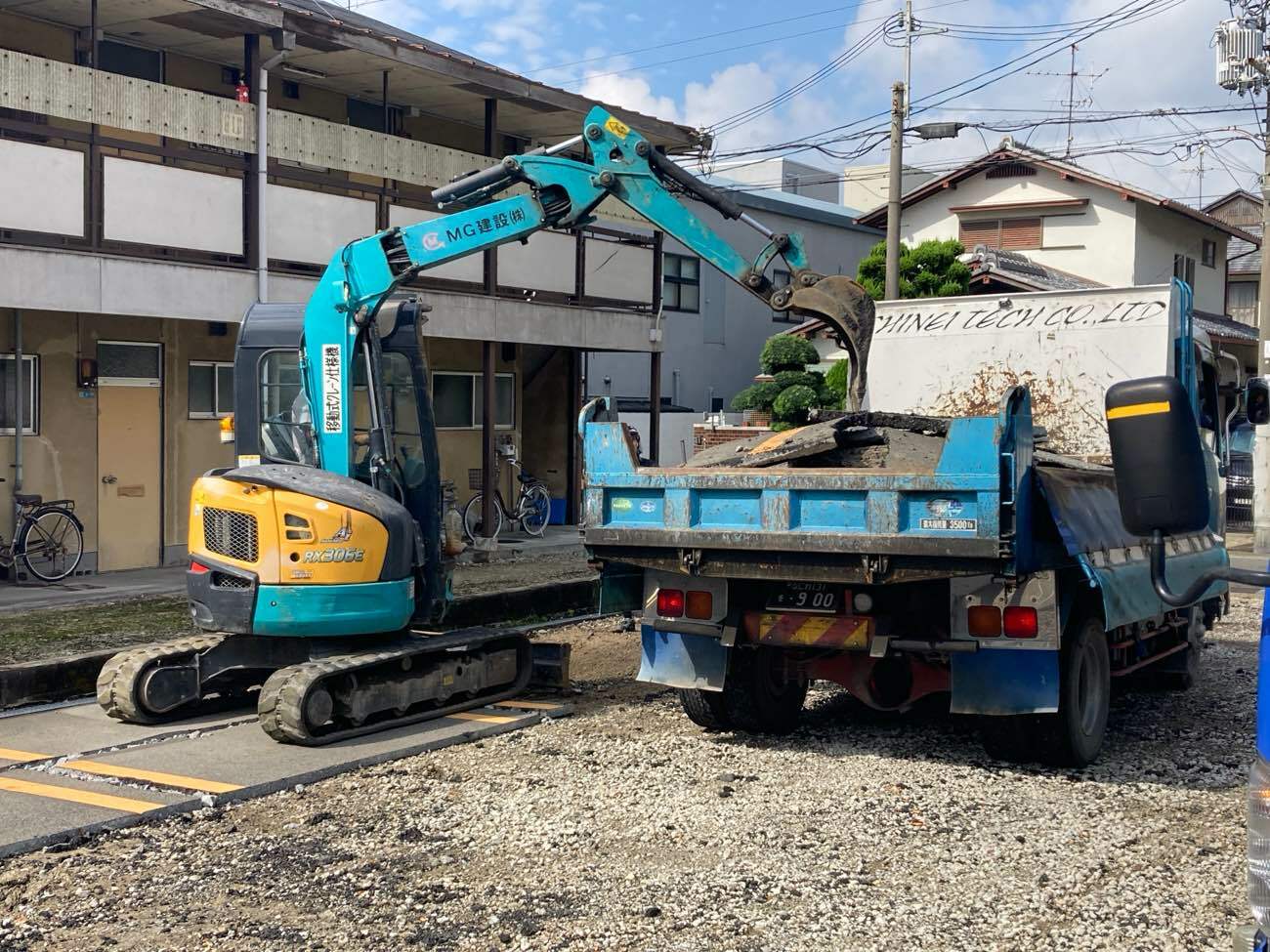

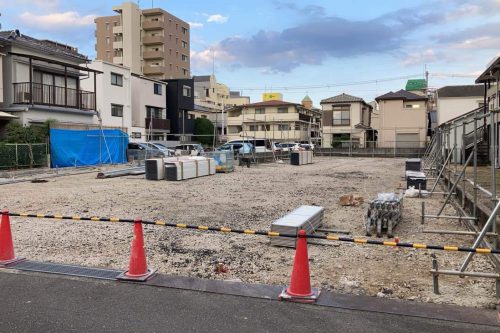

As・CB解体工事 -
2024/09/04
仮設工事 -
2024/09/11
SMW工事 -
2024/09/12
SMW工事 -
2024/09/13
SMW工事 -
2024/09/18

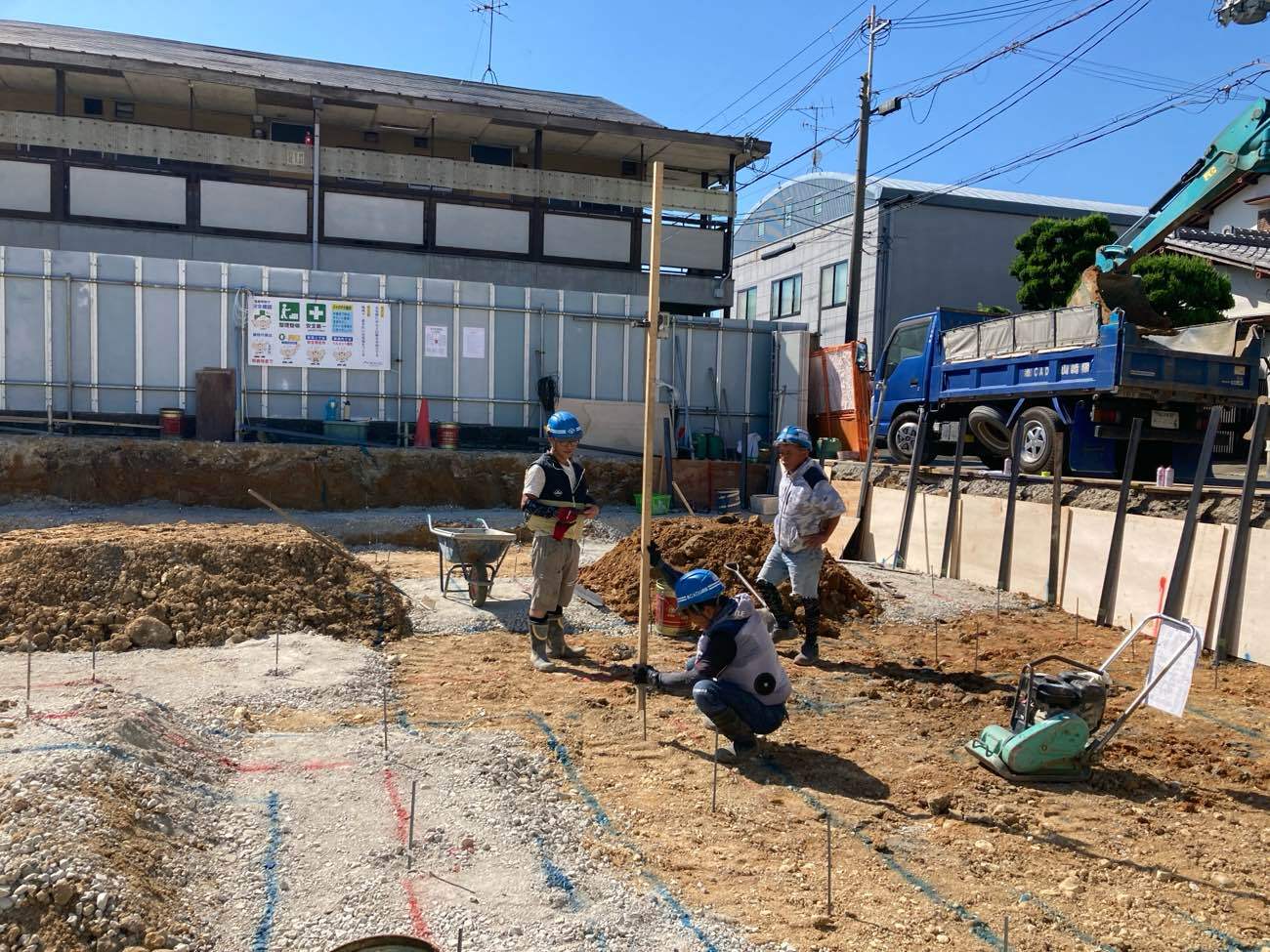

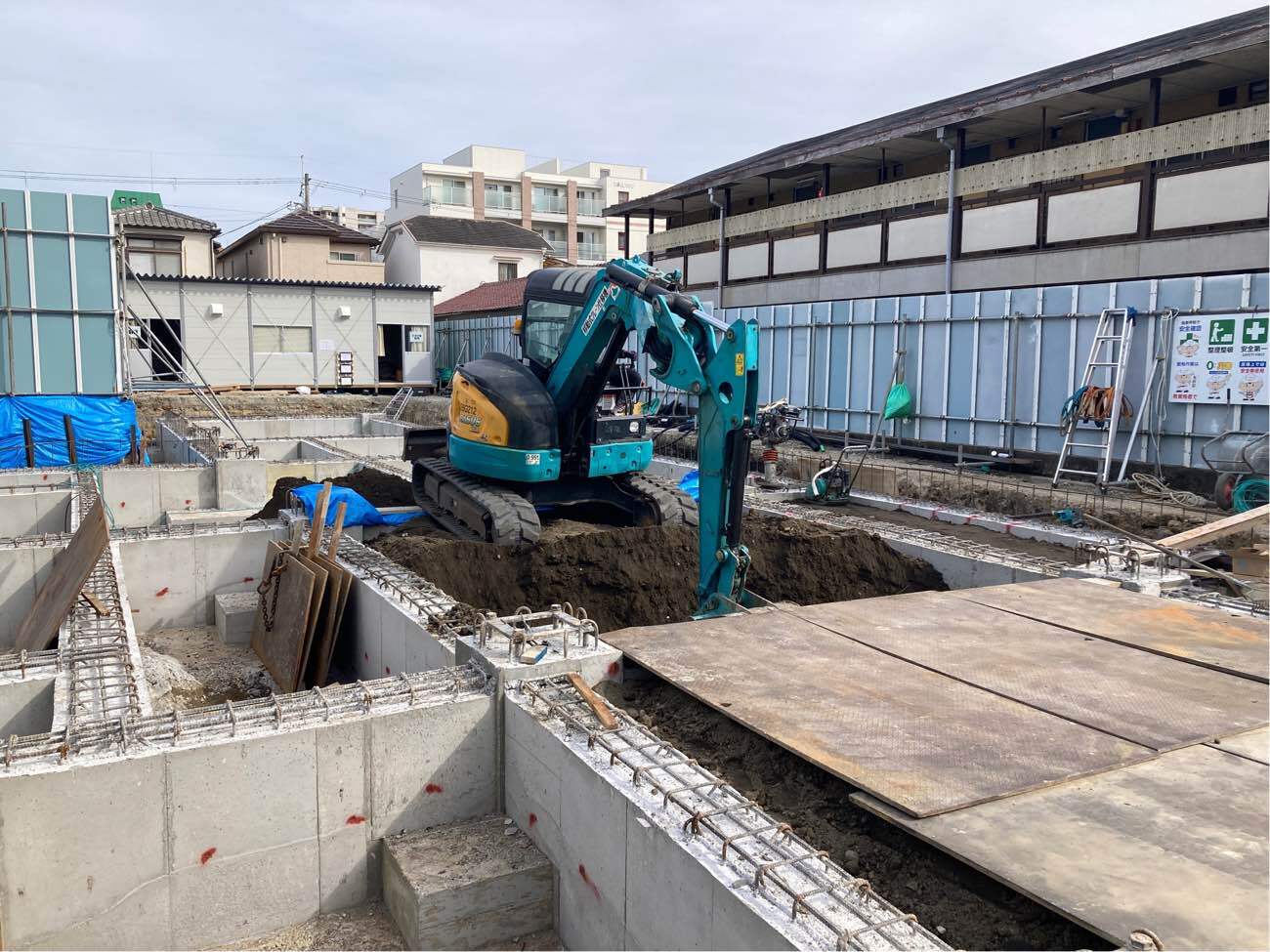

掘削・床付け工事 -
2024/09/19

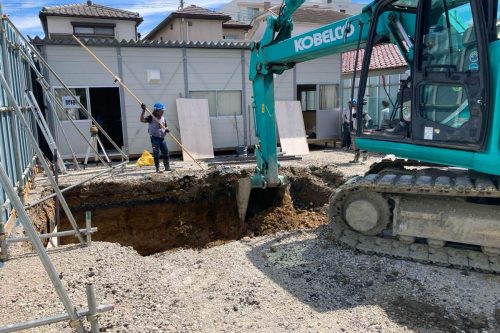

掘削・床付け工事 -
2024/09/20

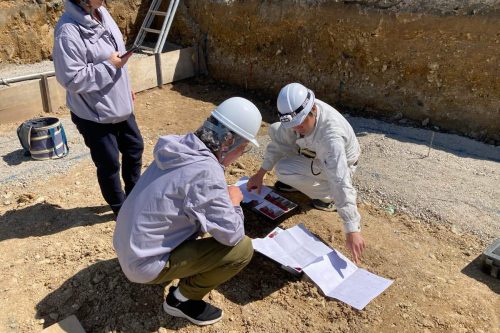

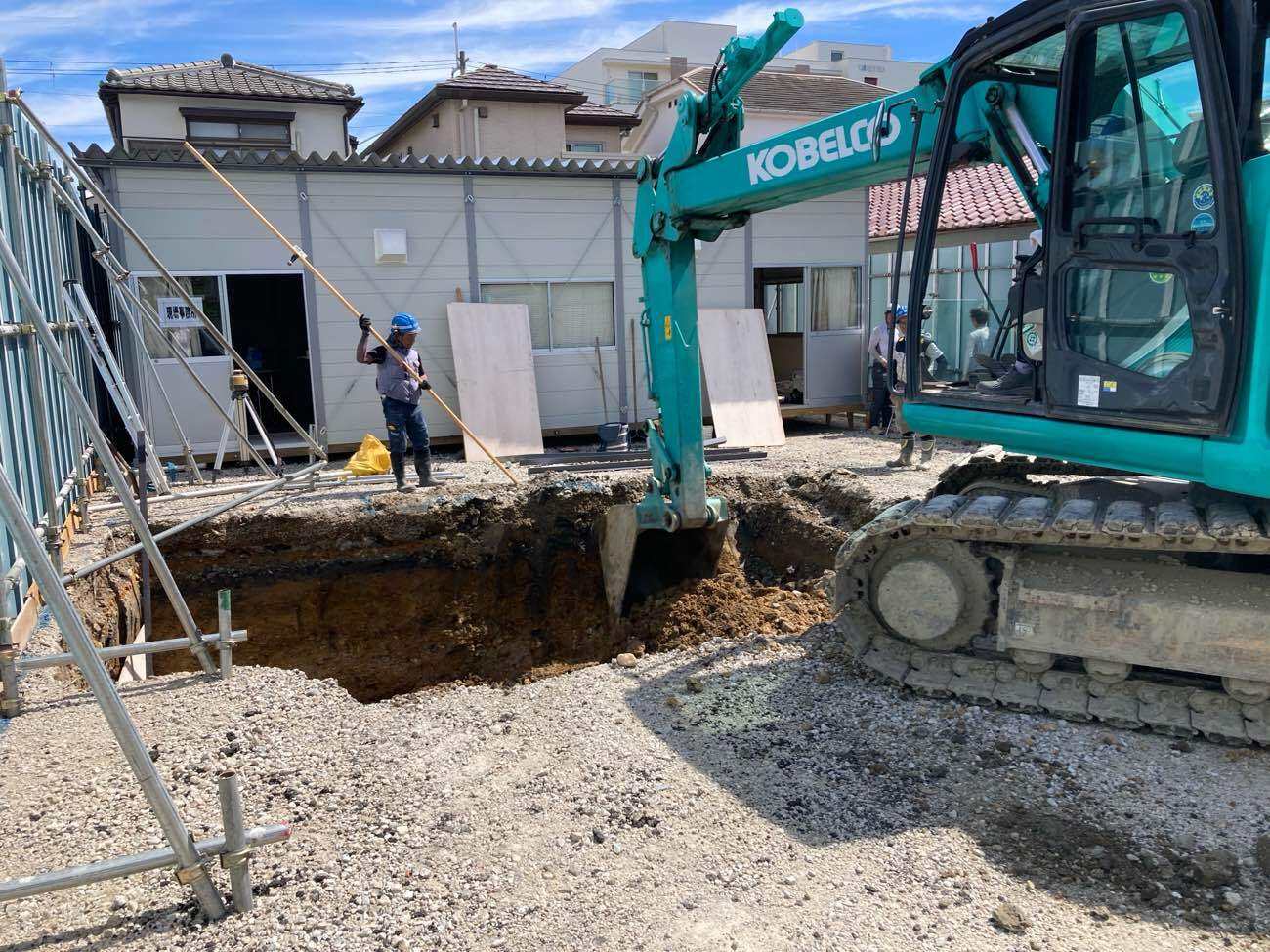

床付け検査 -
2024/09/24

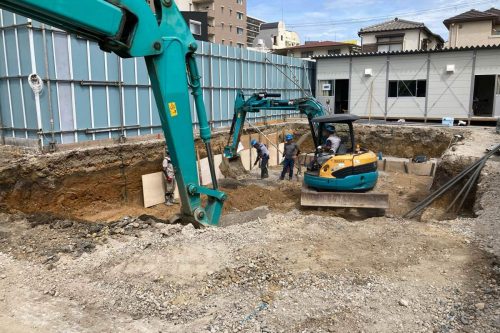

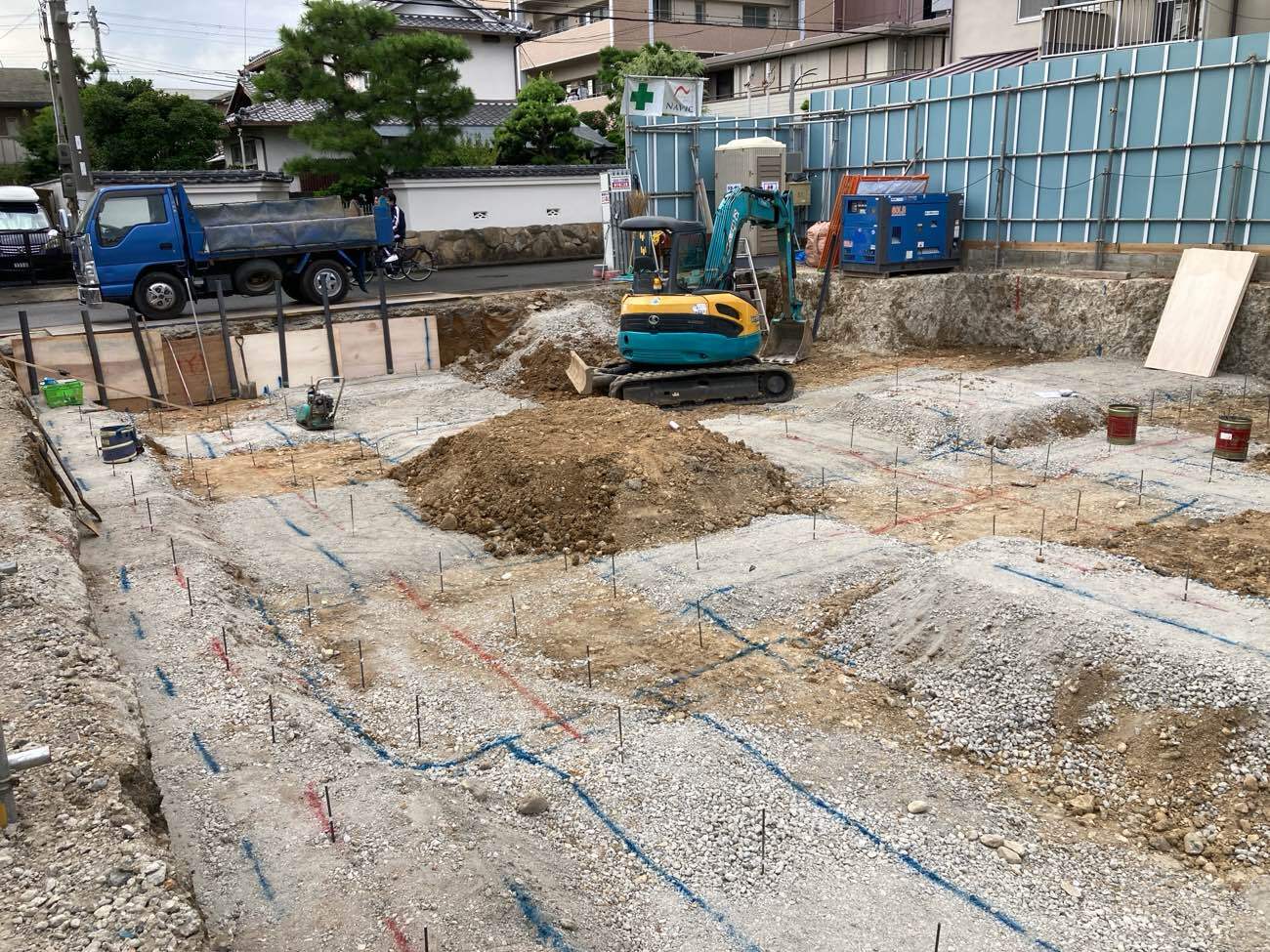

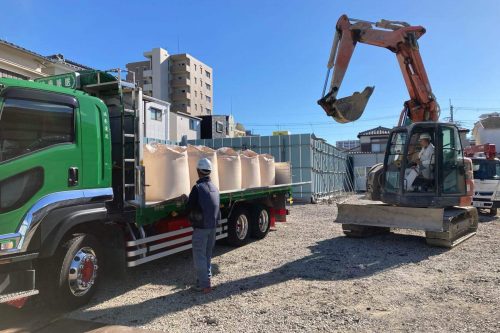

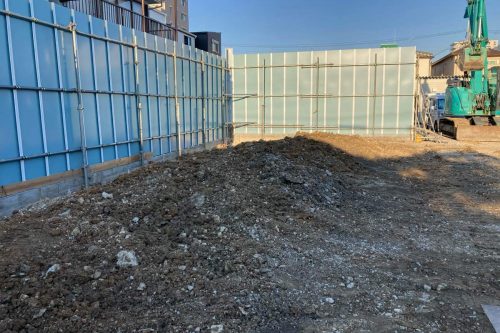

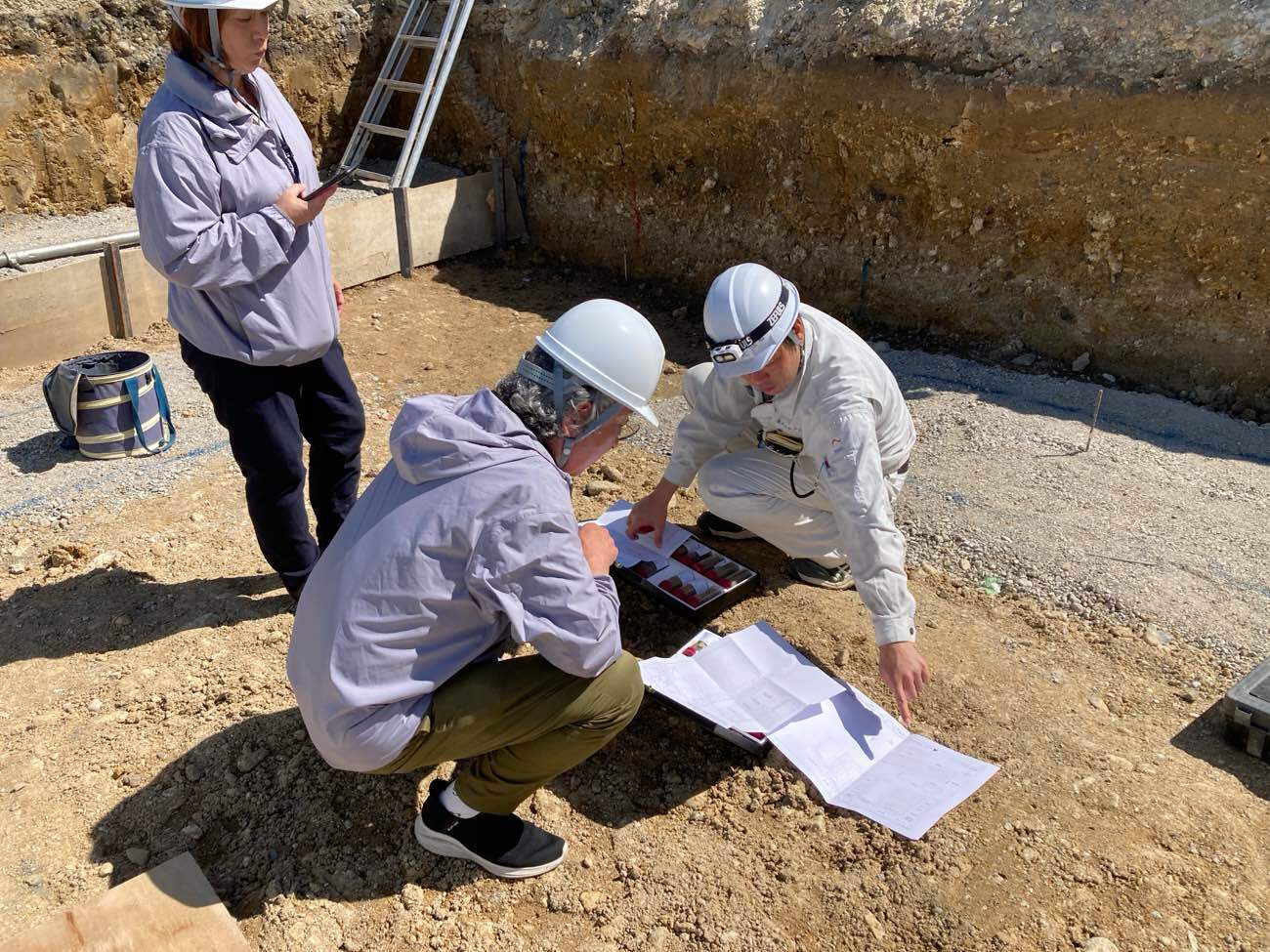

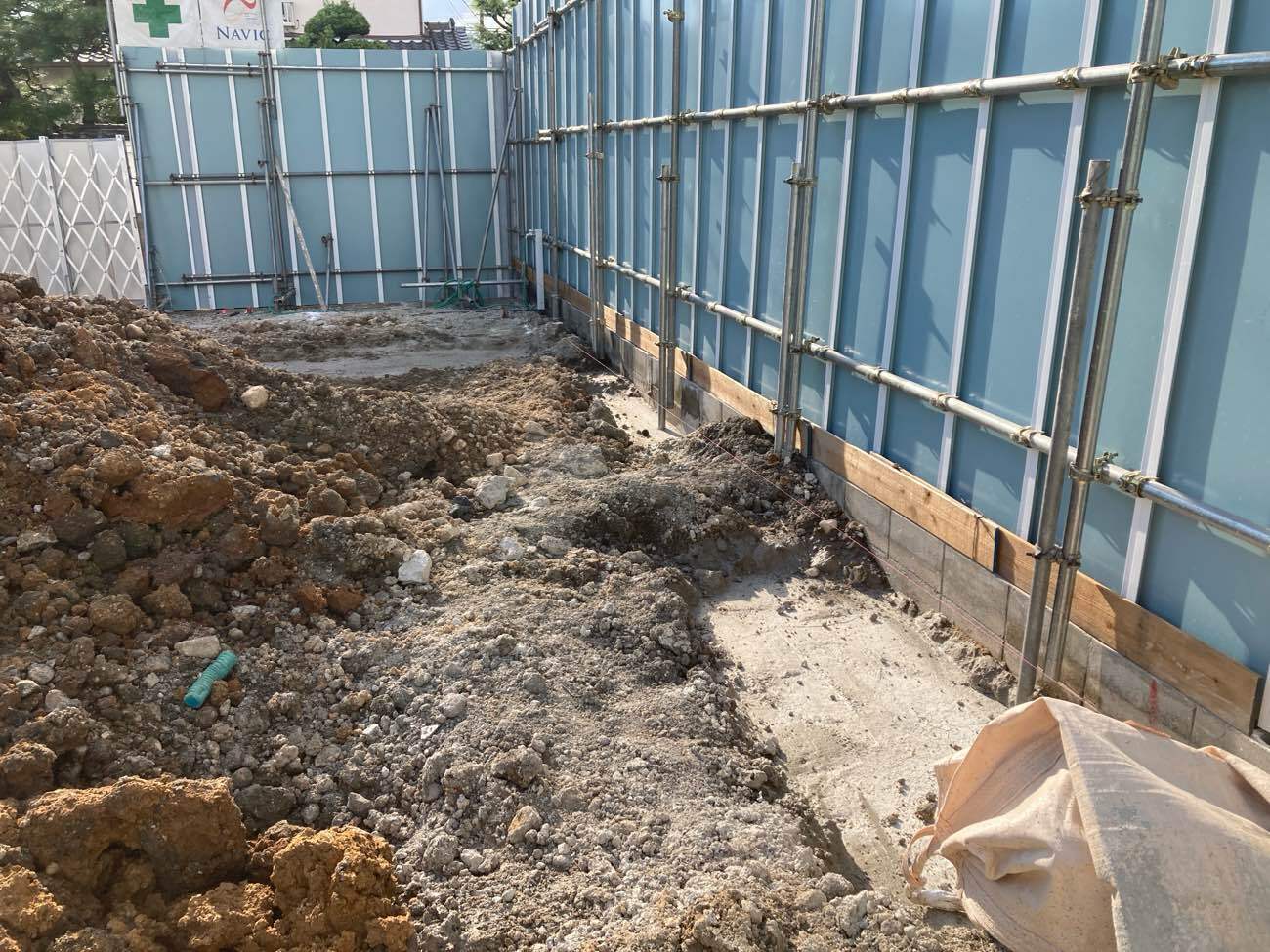

掘削・床付け工事 -
2024/09/25

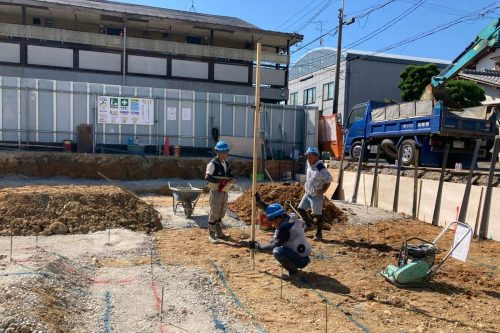

掘削・床付け工事 -

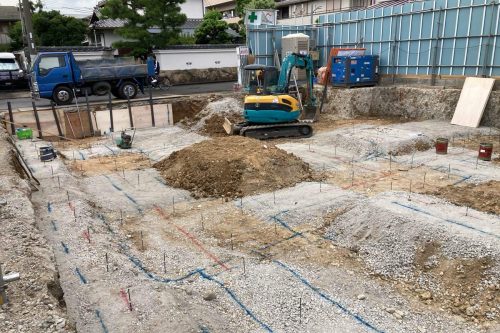

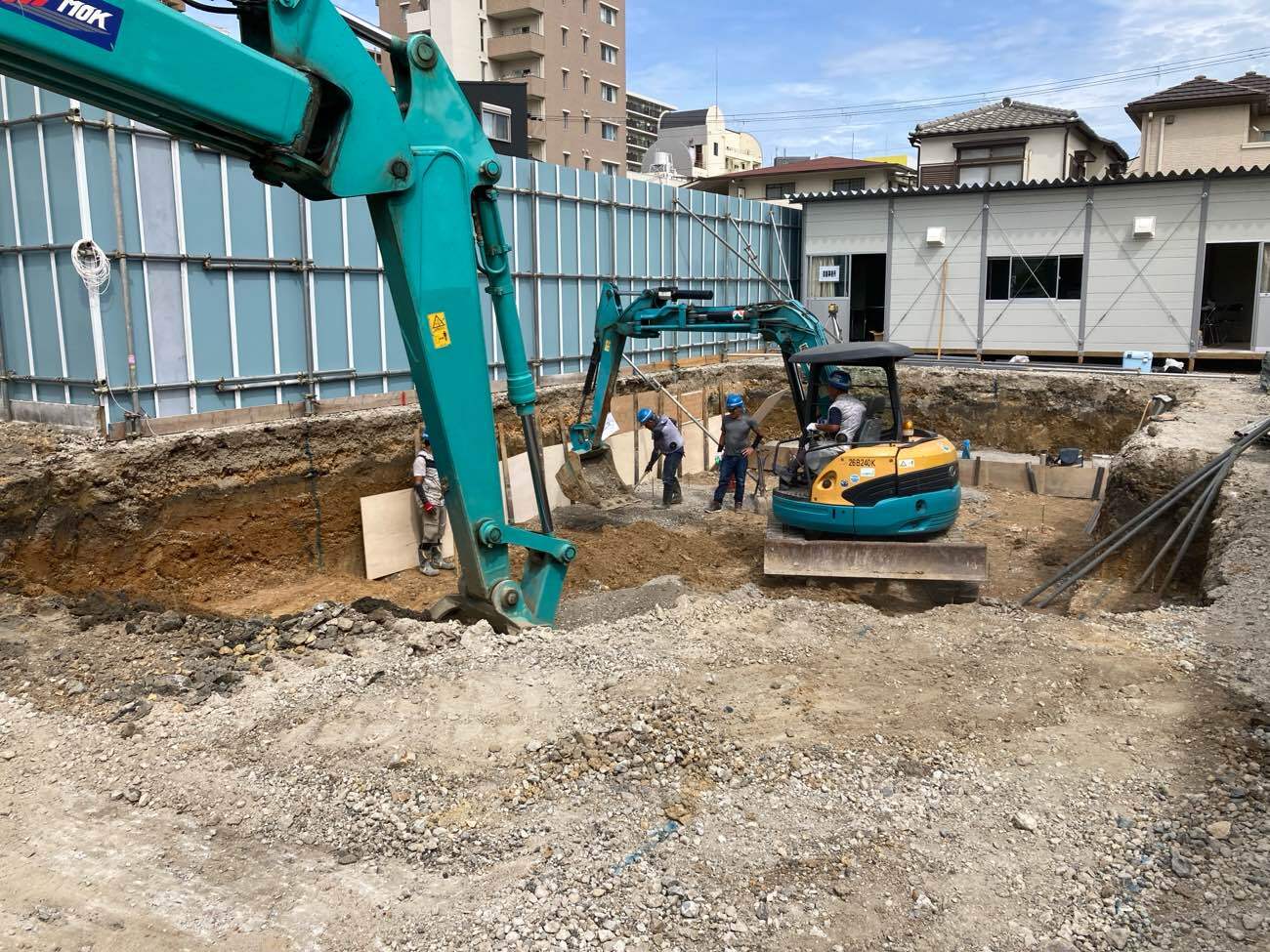

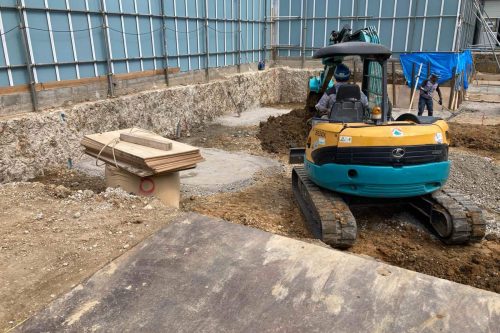

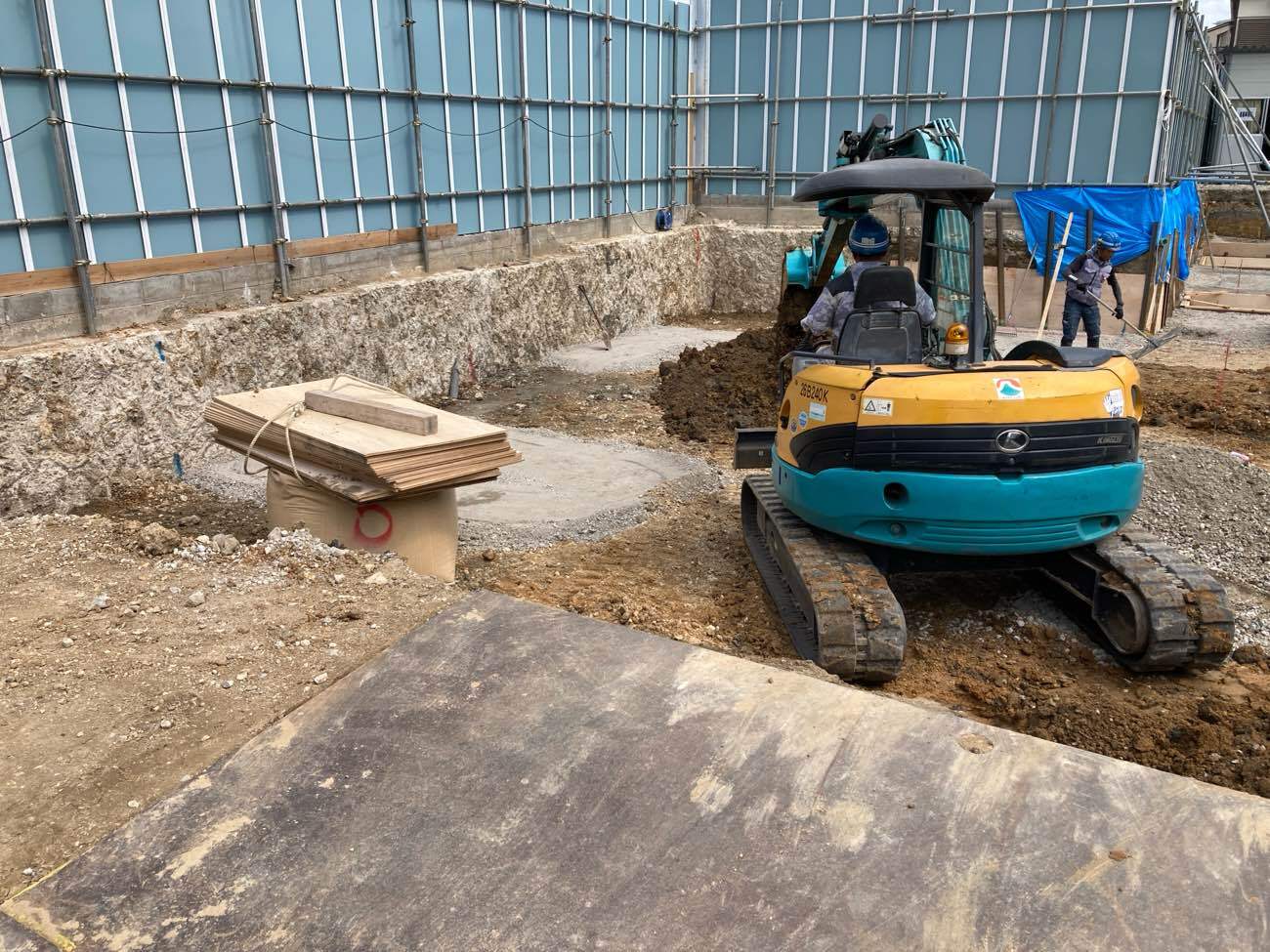

2024/09/26

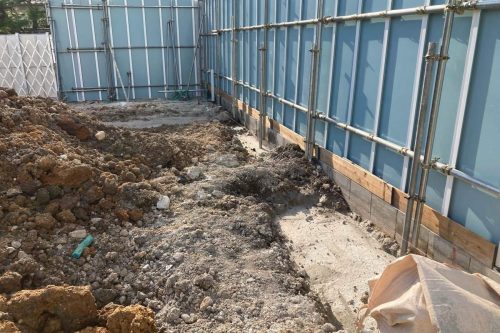

掘削・床付け工事 -
2024/09/27

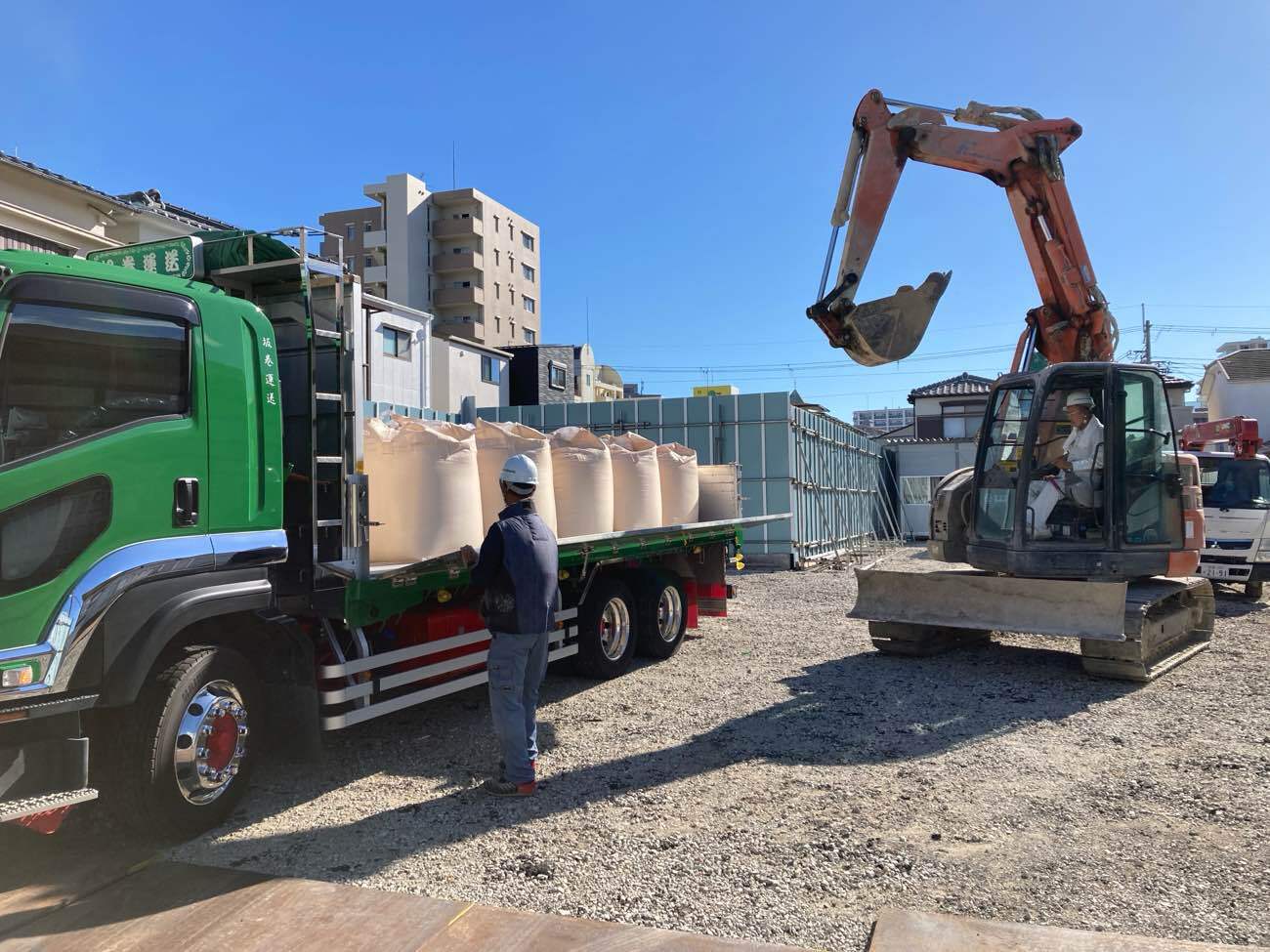

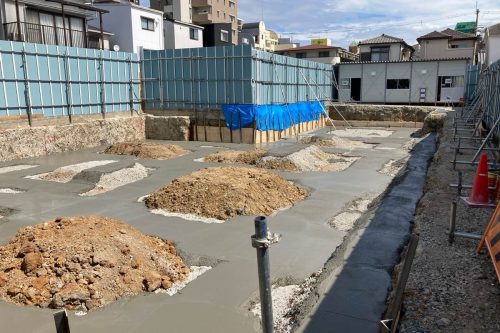

捨てコン打設工事 -

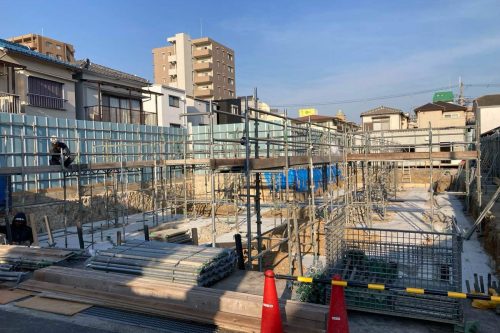

2024/10/01

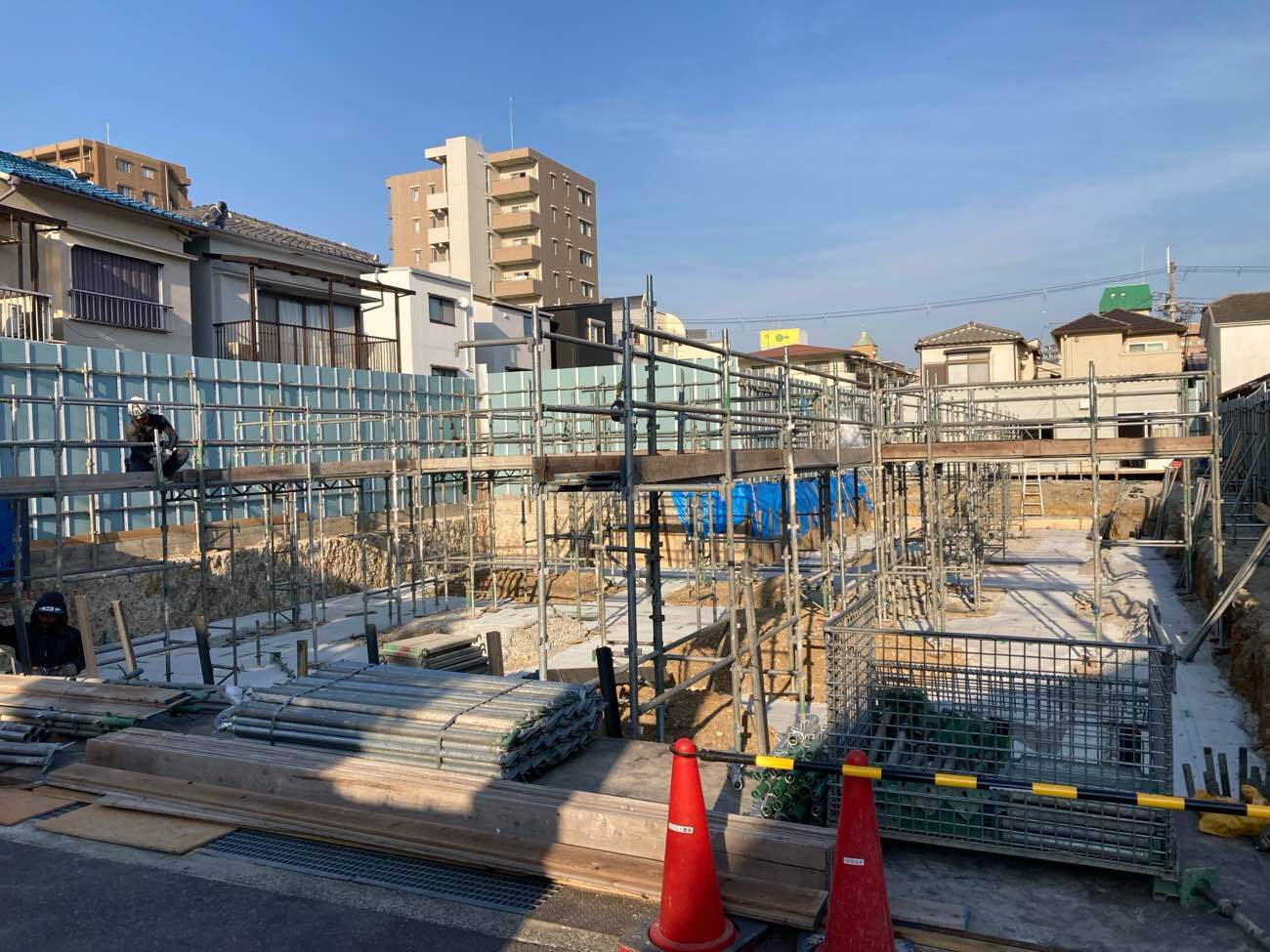

地足場工事 -
2024/10/17

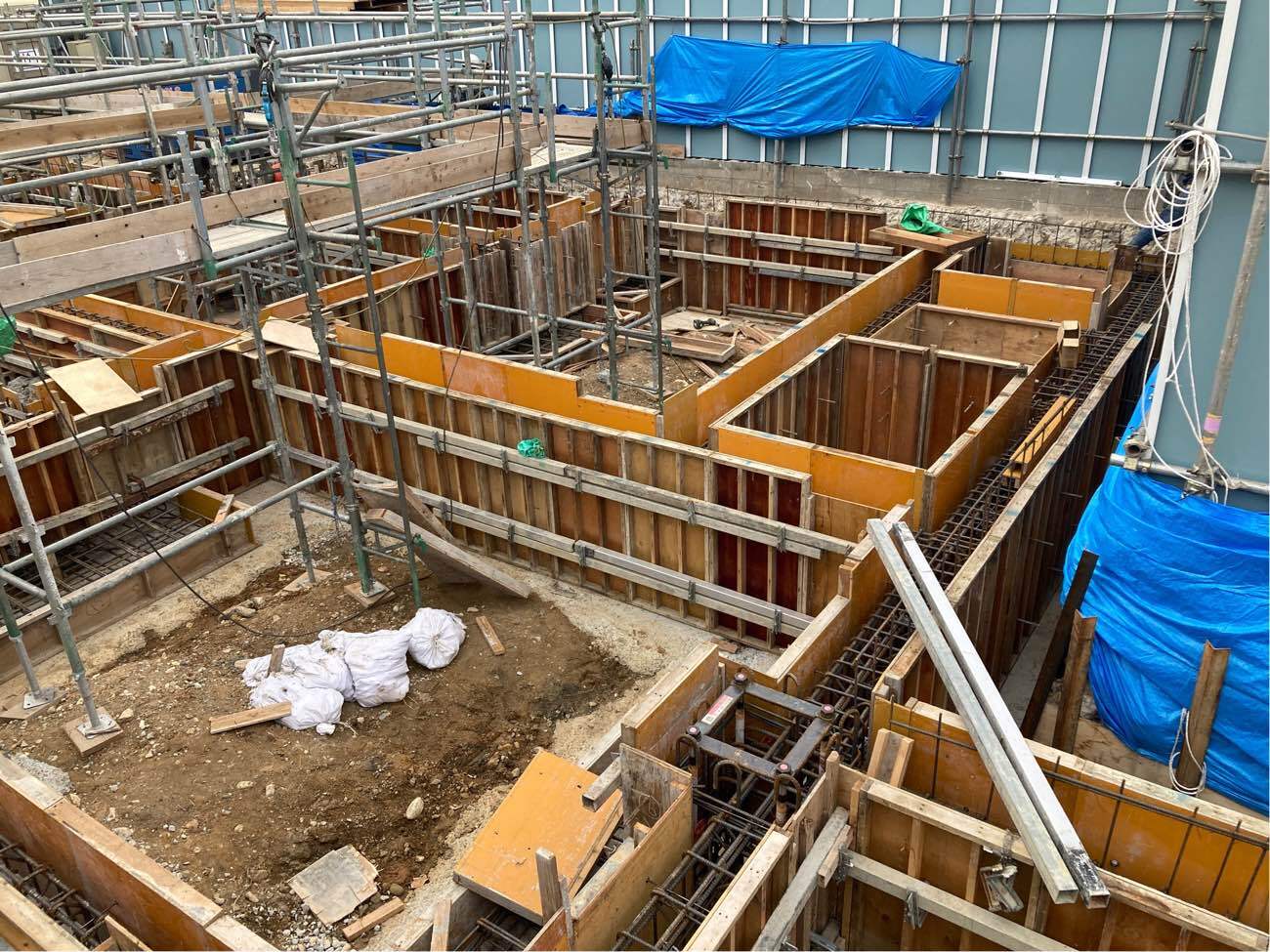

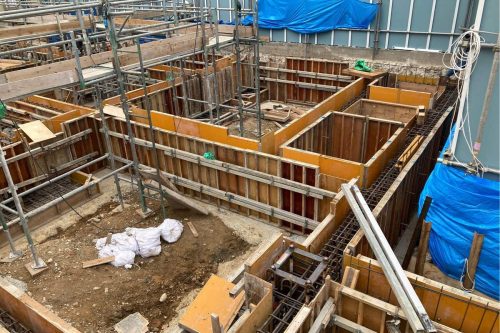

型枠工事 -

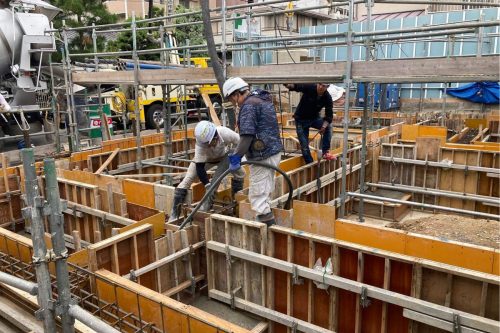

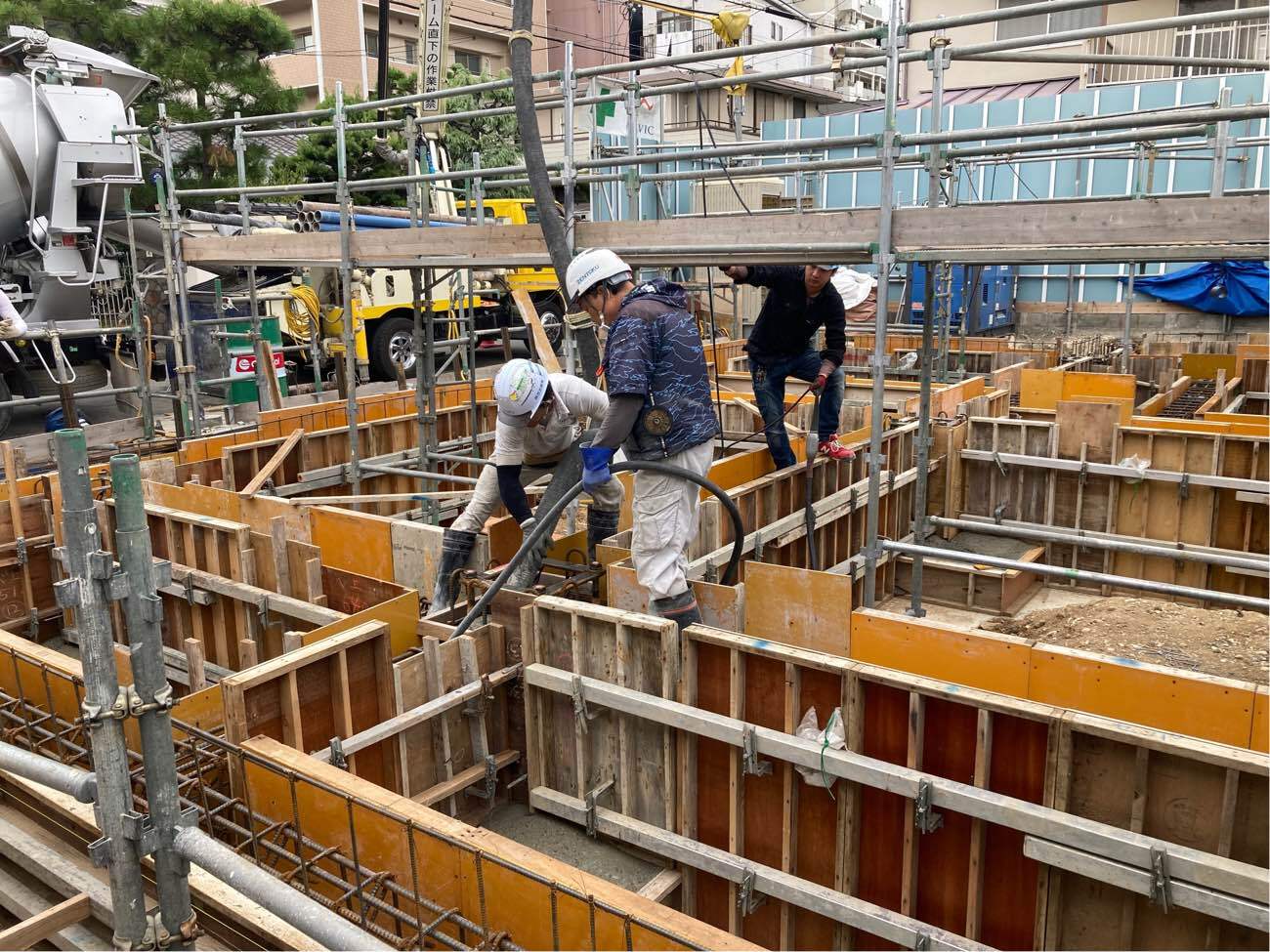

2024/10/22
基礎コン打設工事 -
2024/10/25
埋戻し工事 -

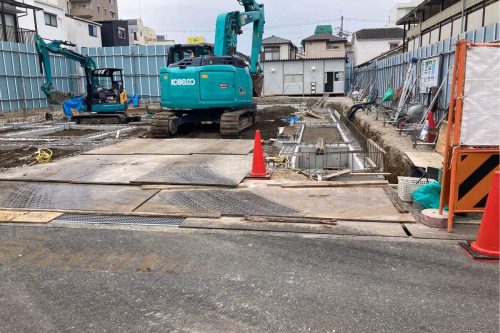

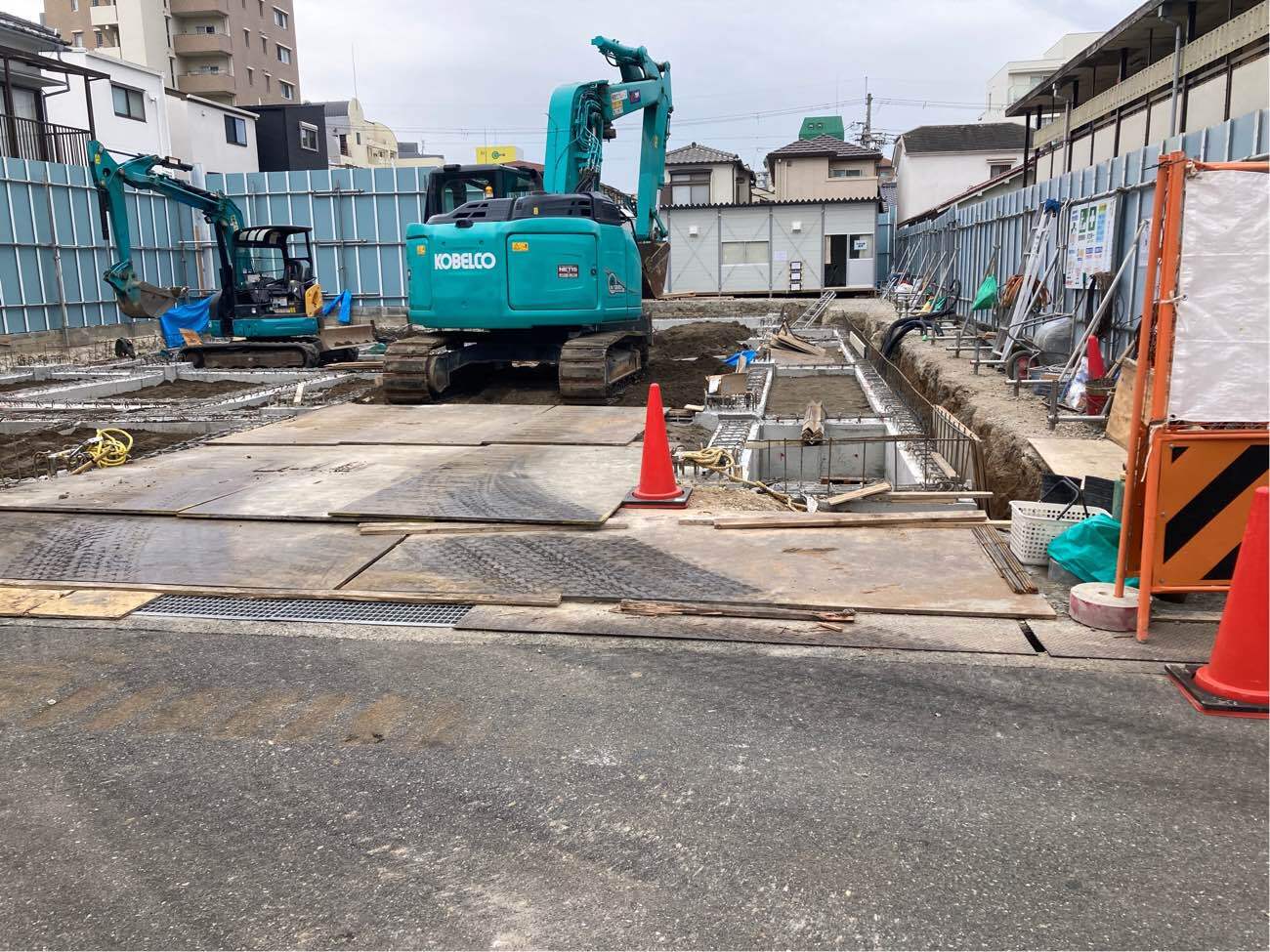

2024/10/26

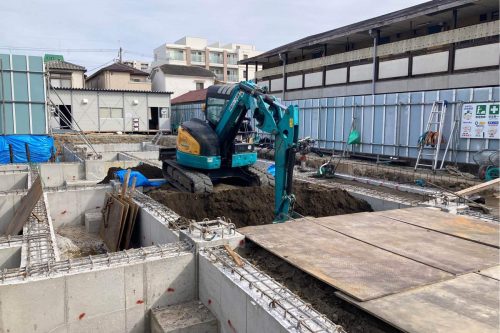

埋戻し工事 -
2024/10/28

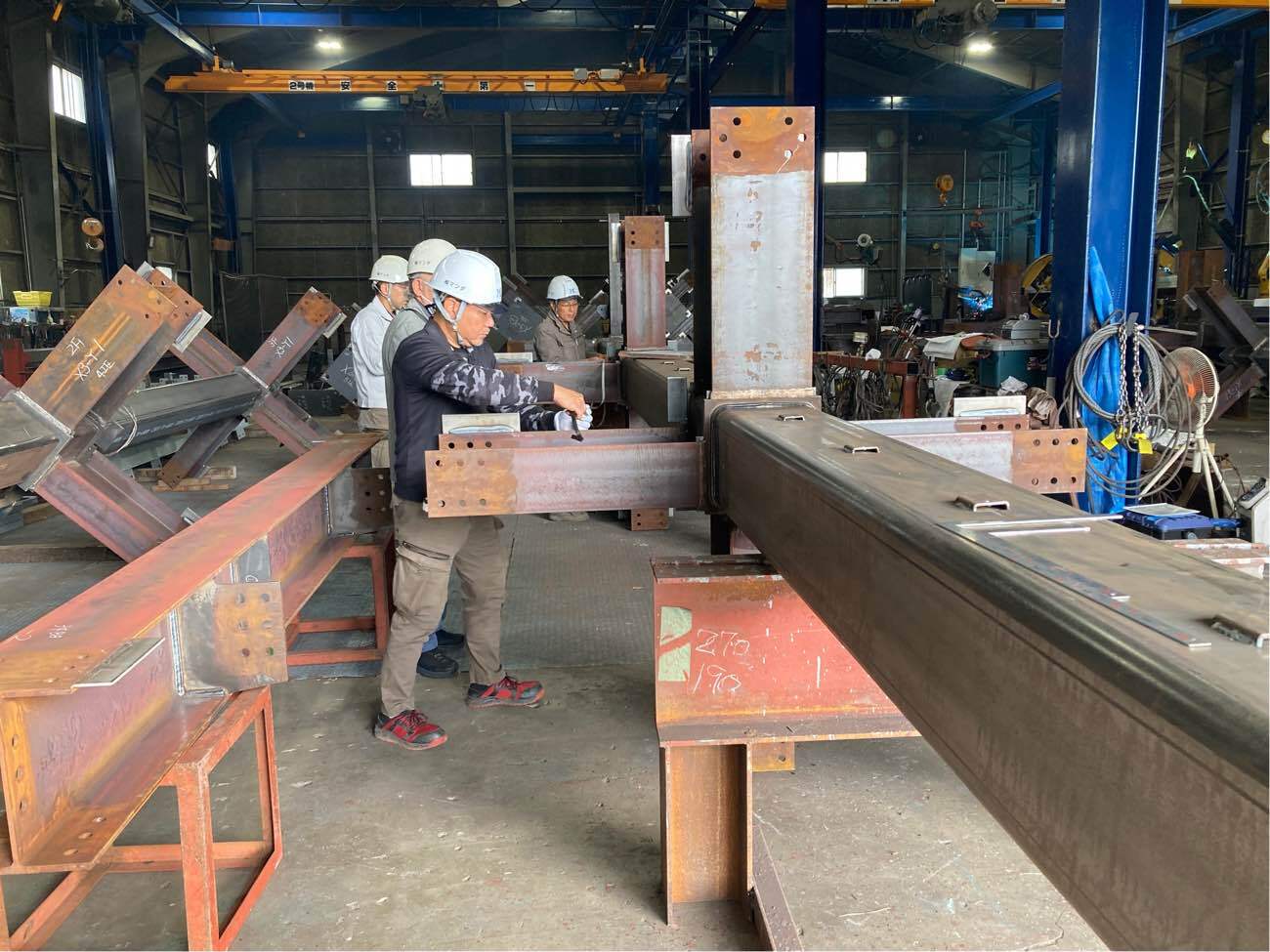

製品検査 -
2024/10/29

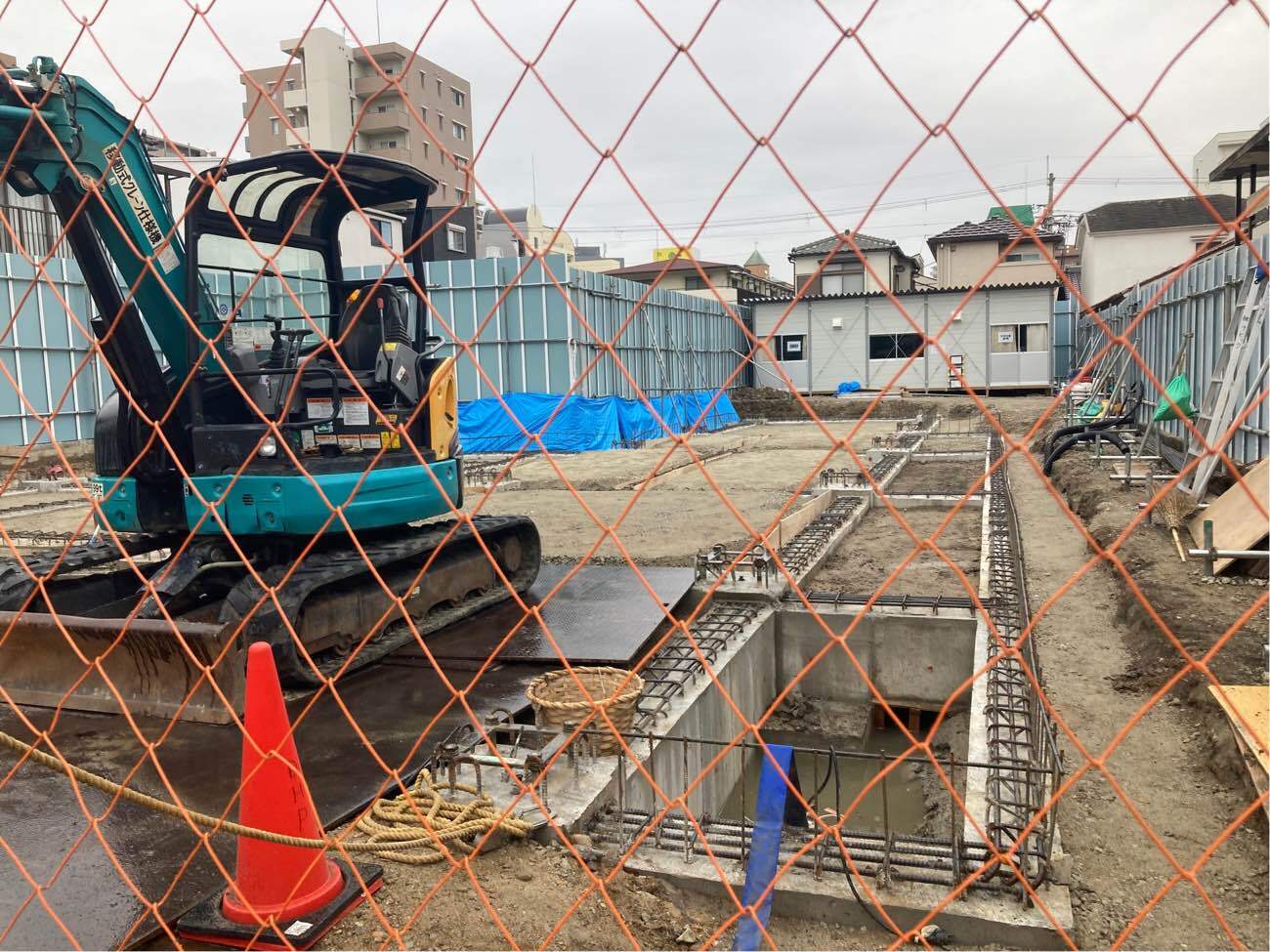

埋戻し工事 -

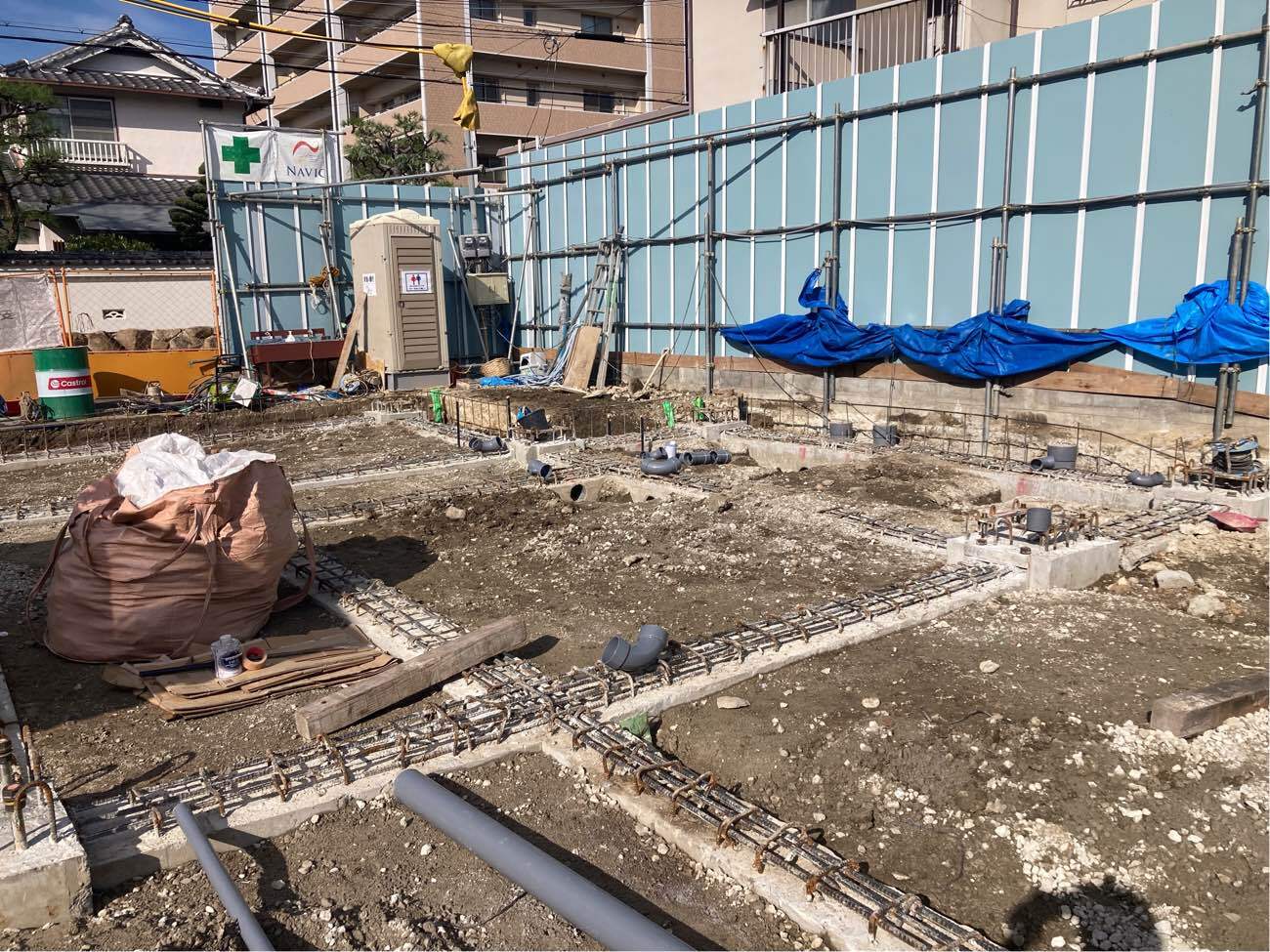

2024/11/05

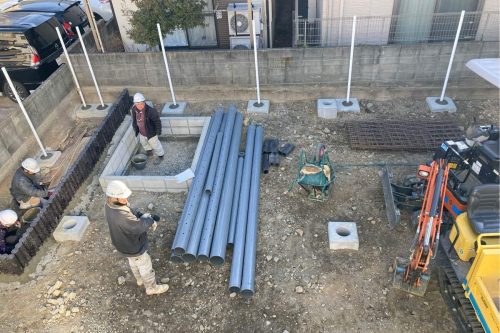

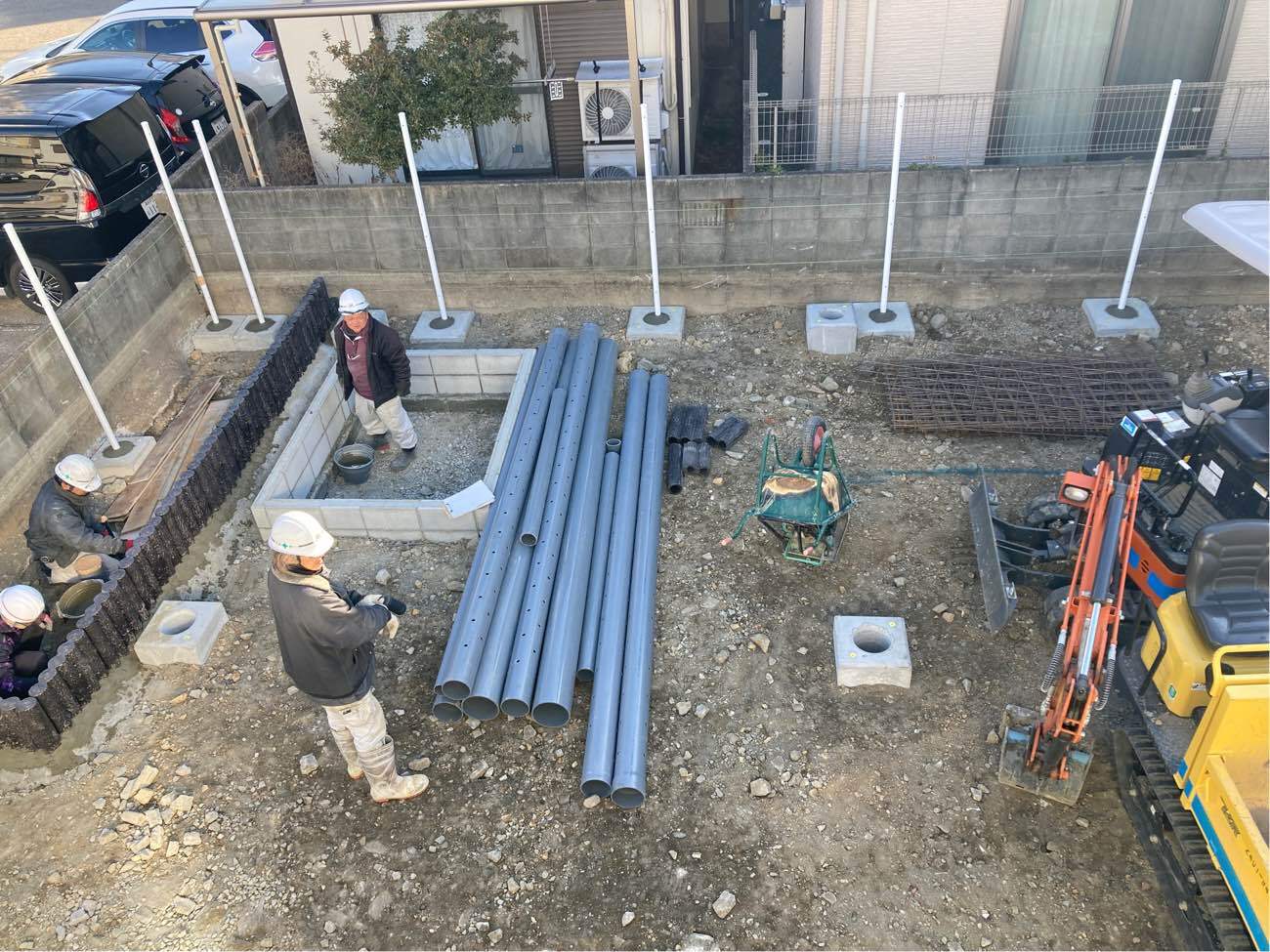

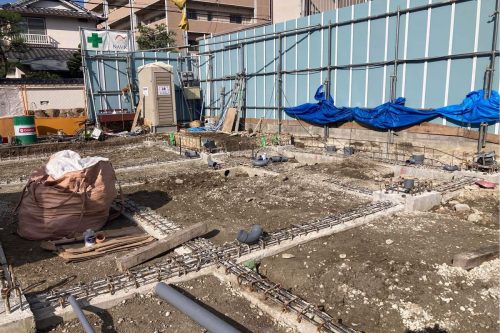

先行配管工事 -

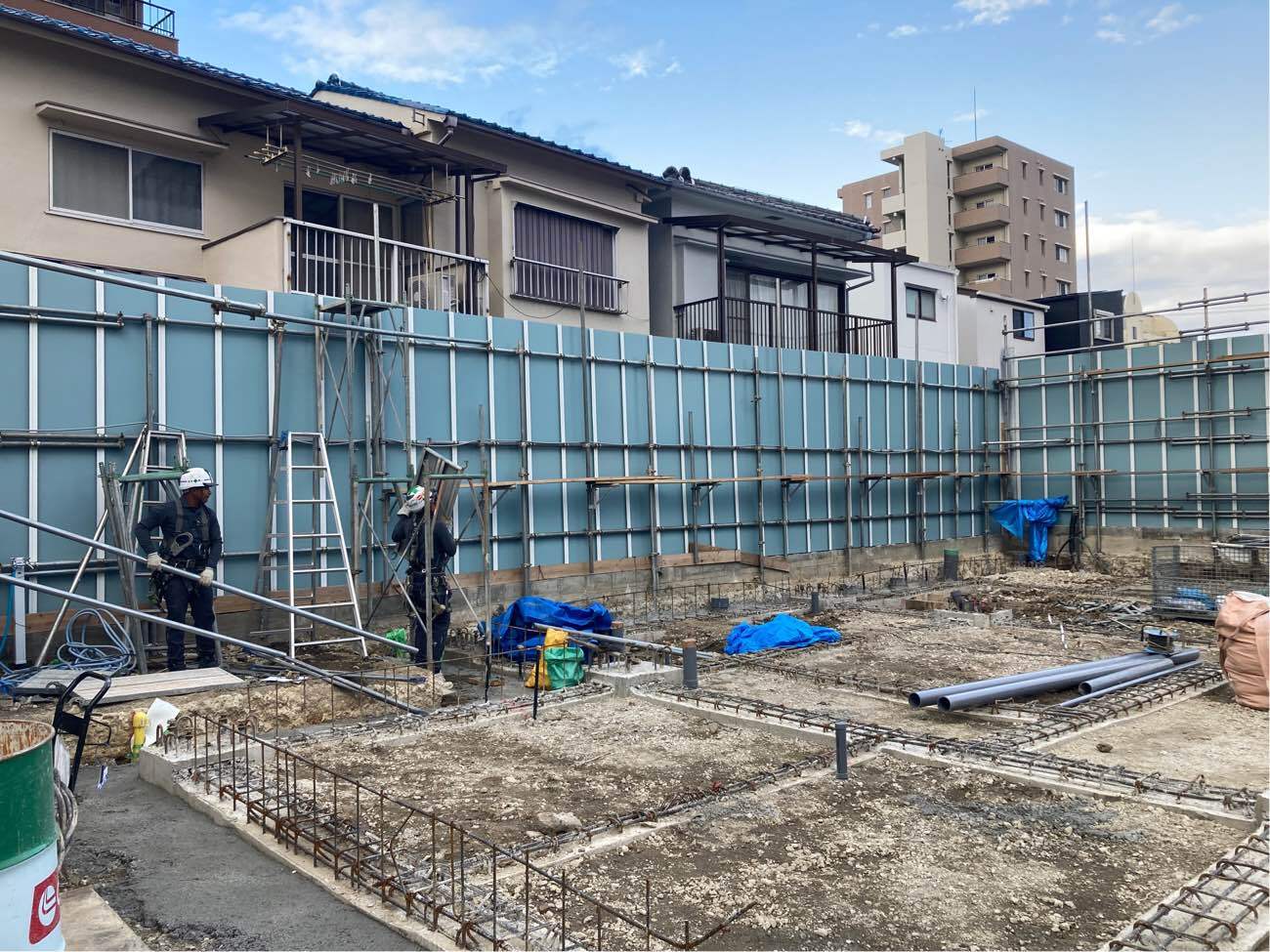

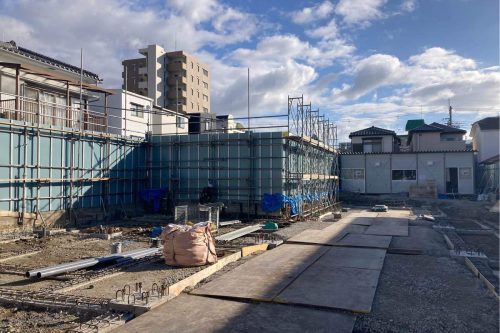

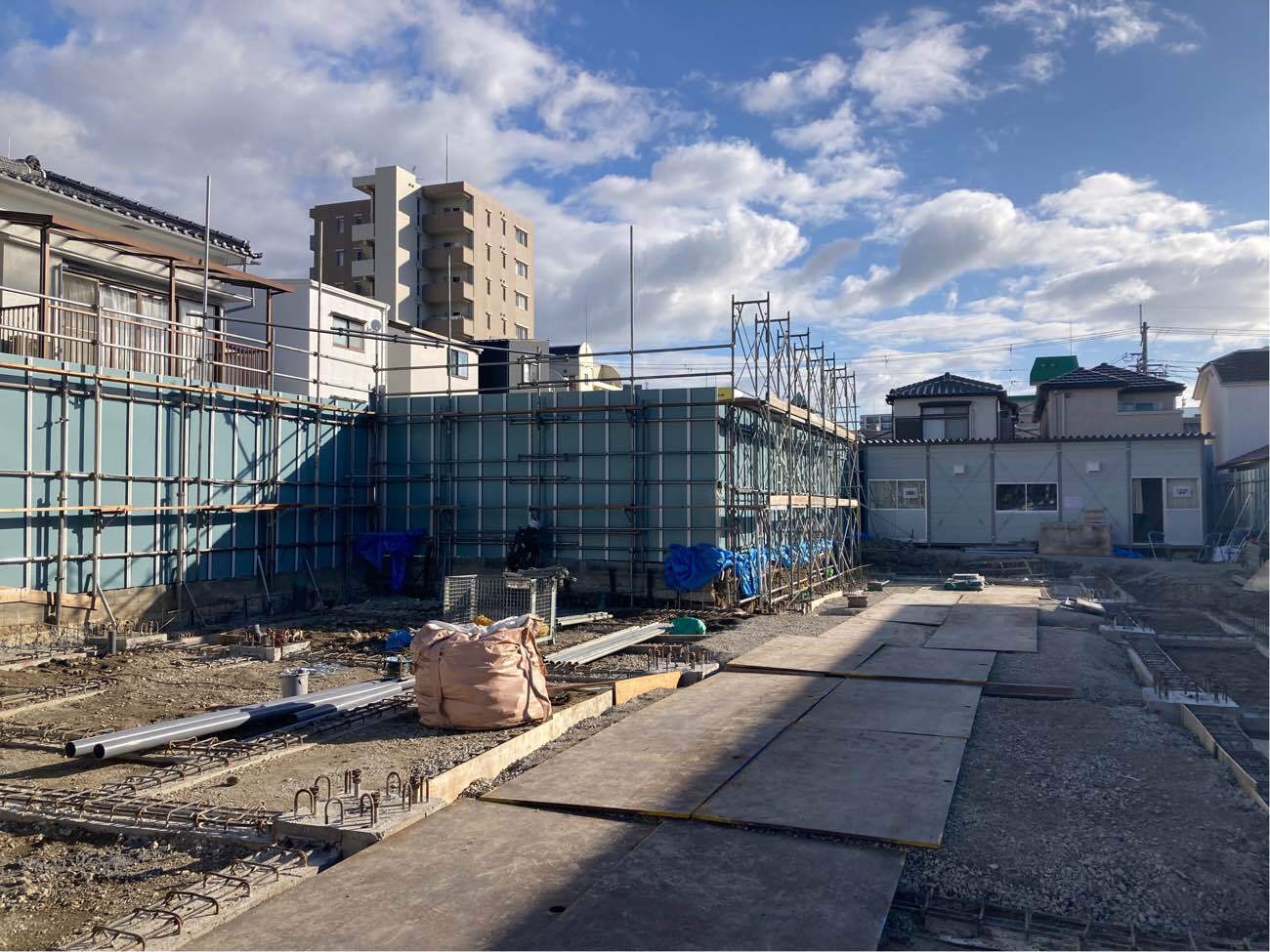

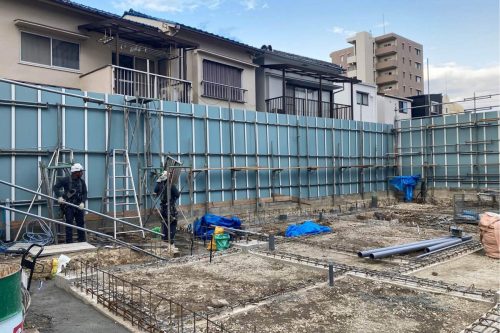

2024/11/06

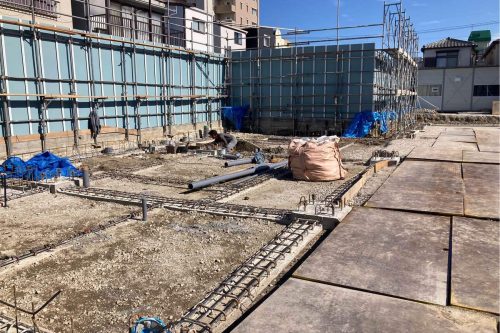

仮設工事 -

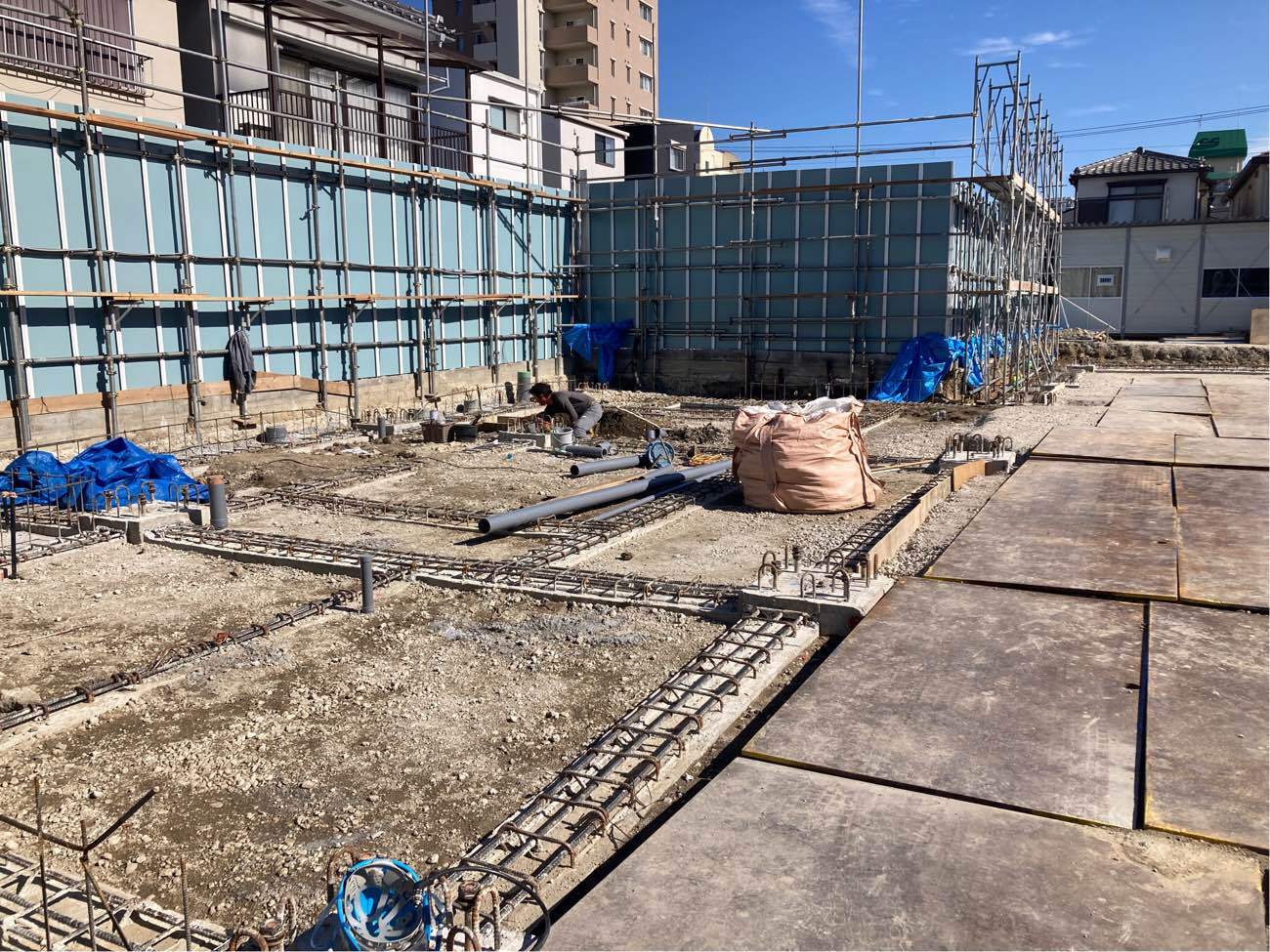

2024/11/07
仮設工事 -
2024/11/08
仮設工事 -
2024/11/11

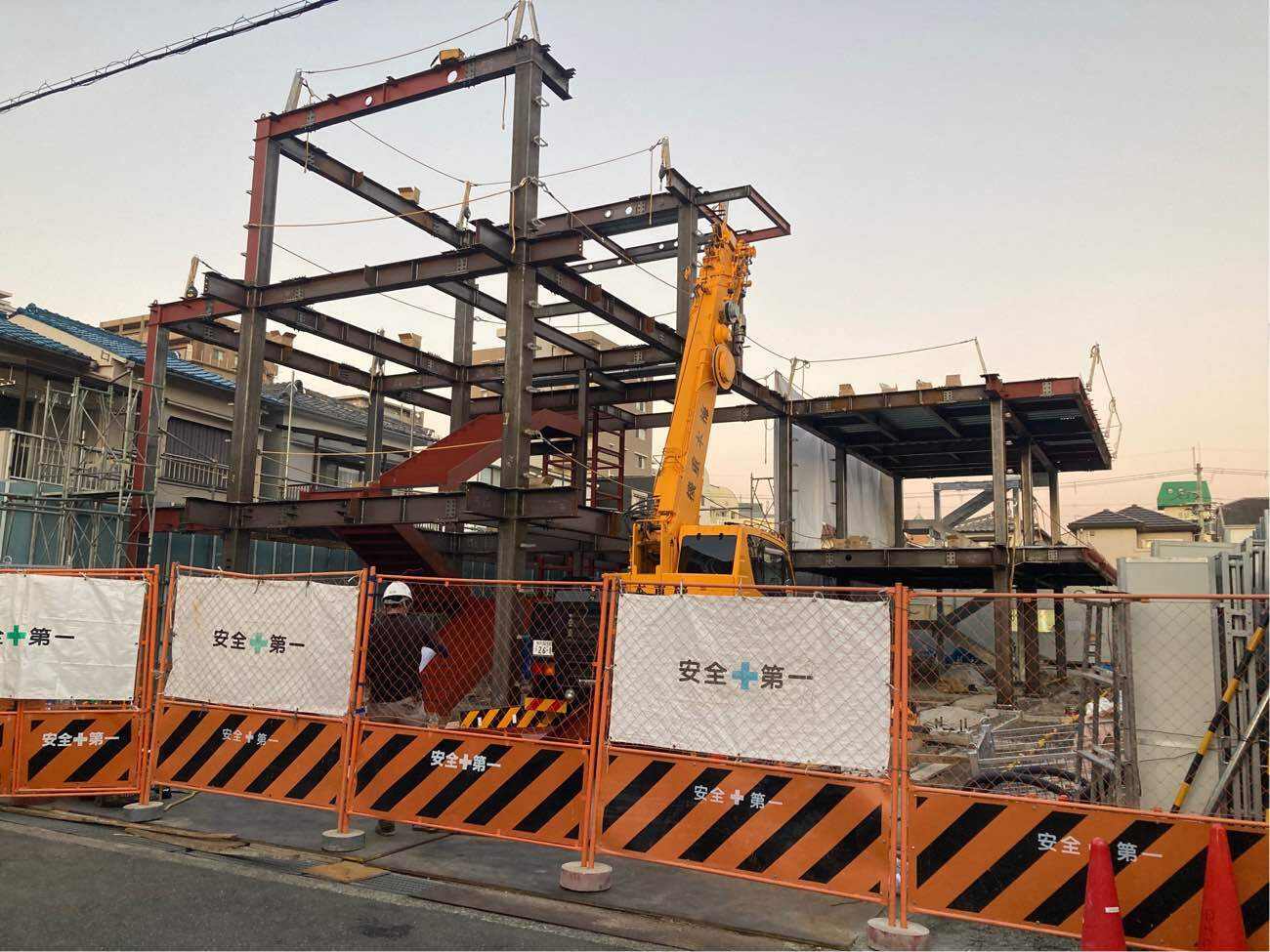

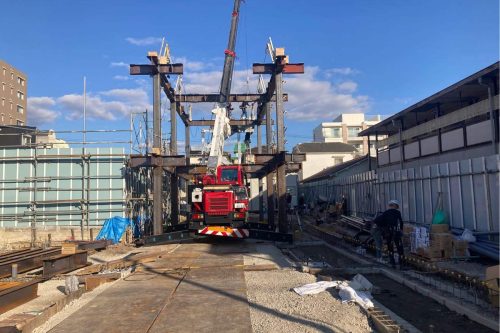

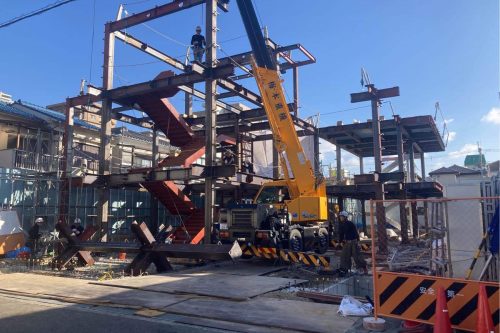

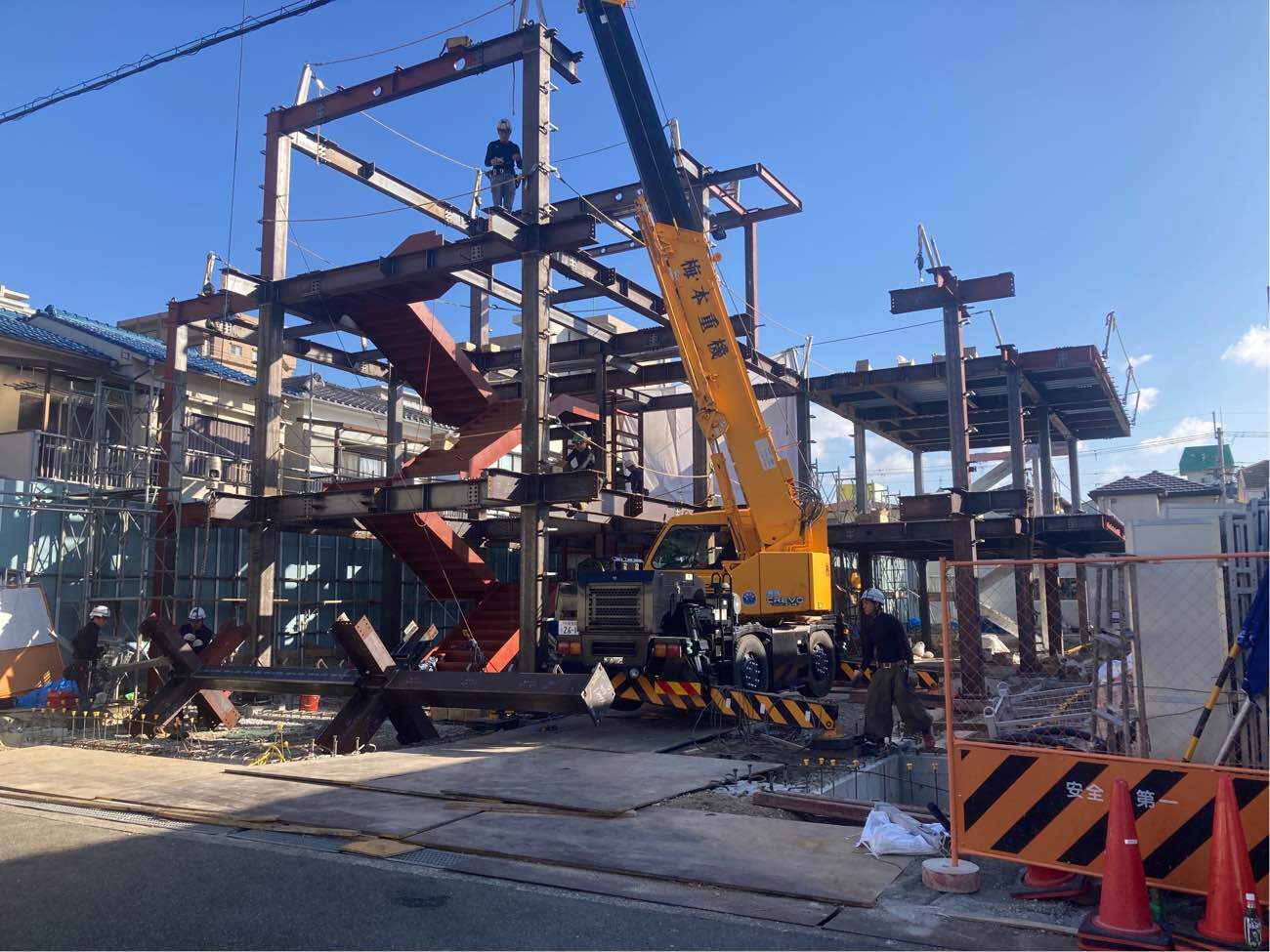

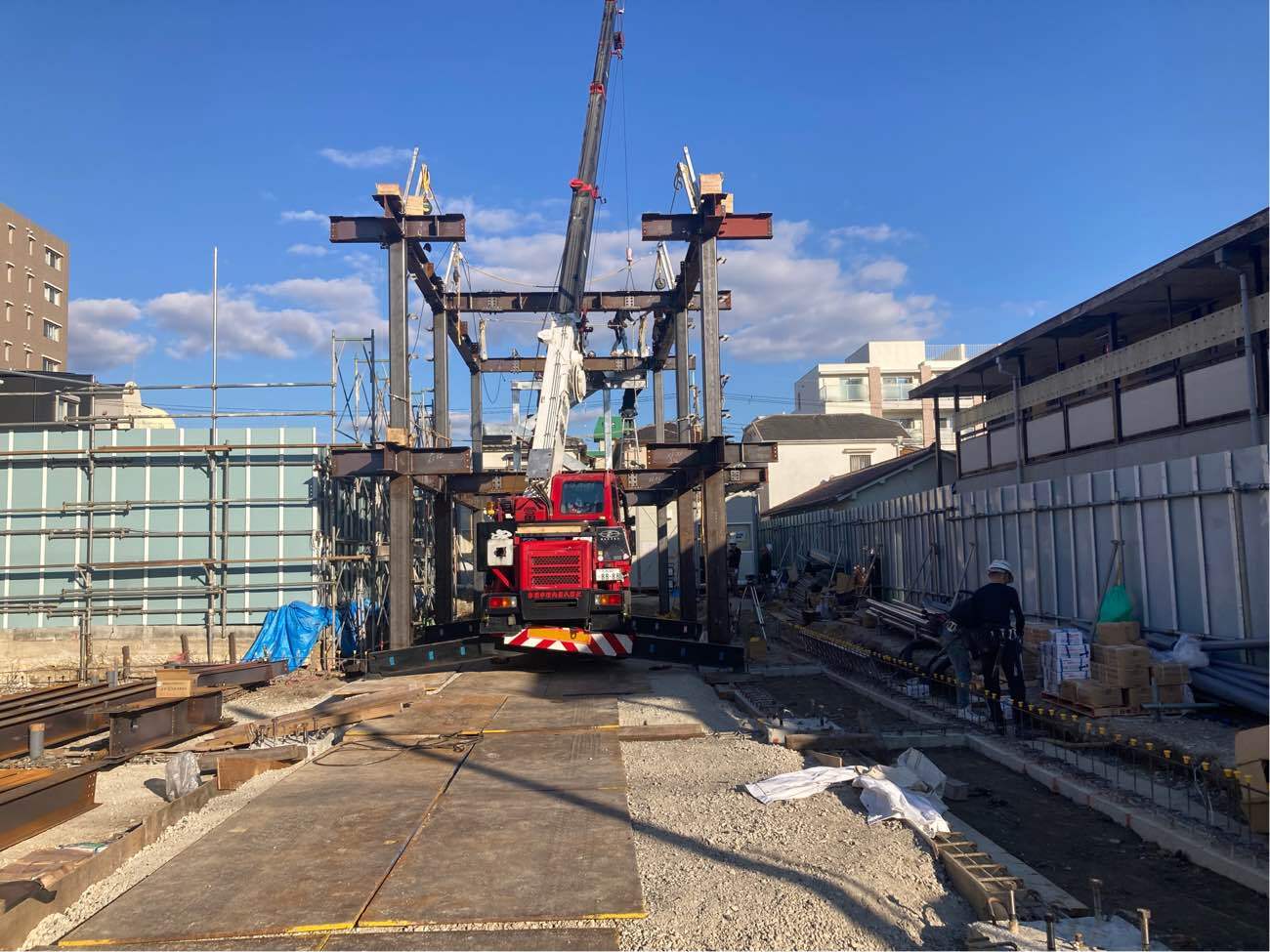

建方工事 -
2024/11/12

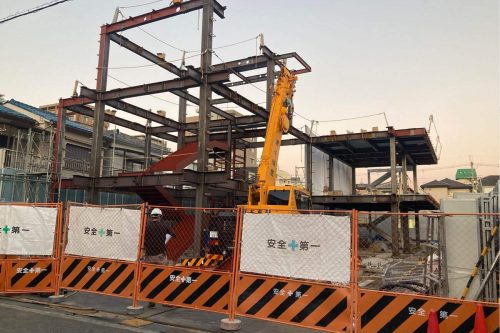

建方工事 -
2024/11/13
建方工事 -

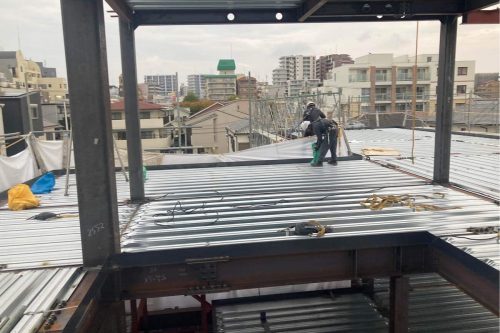

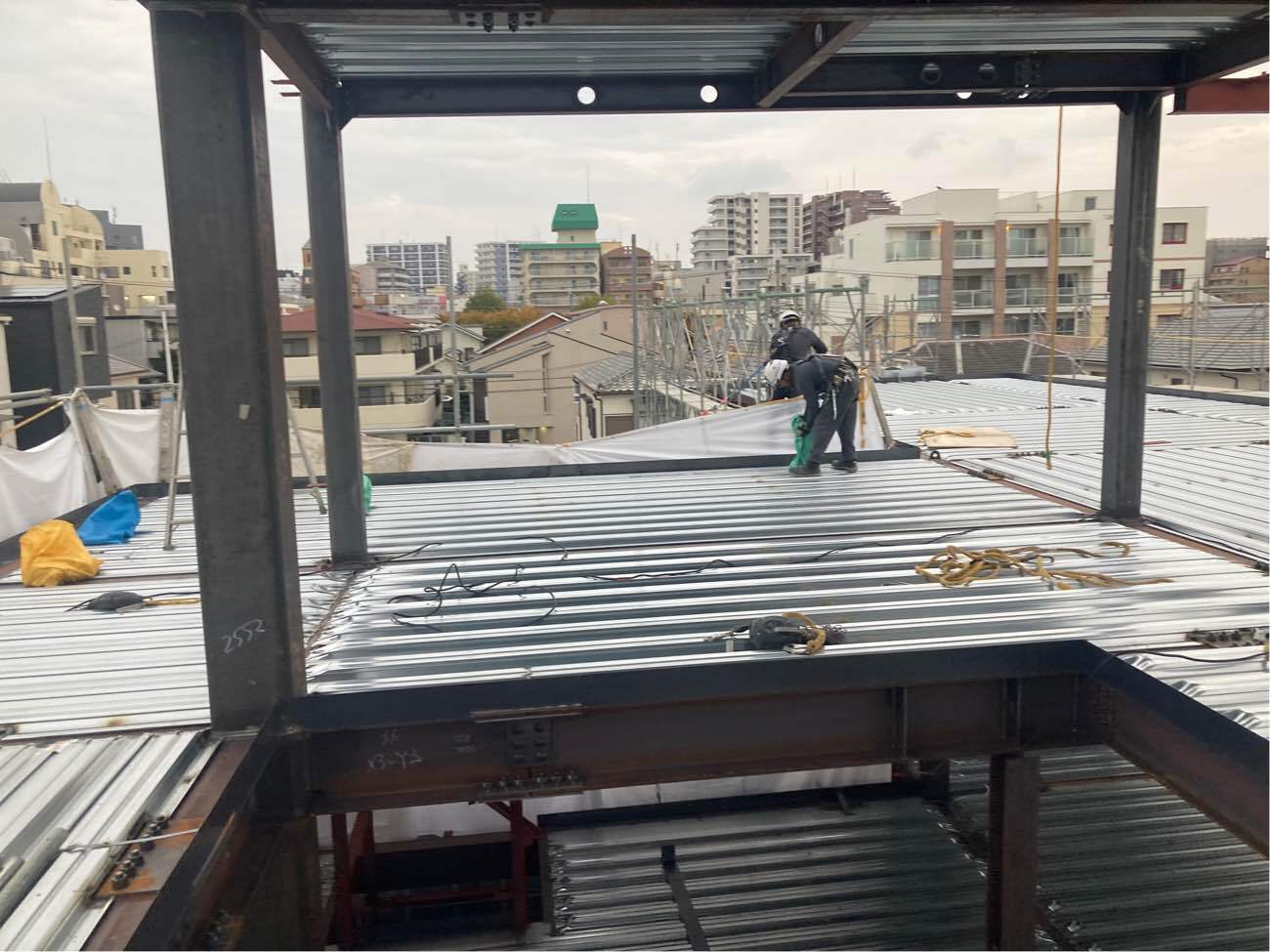

2024/11/15

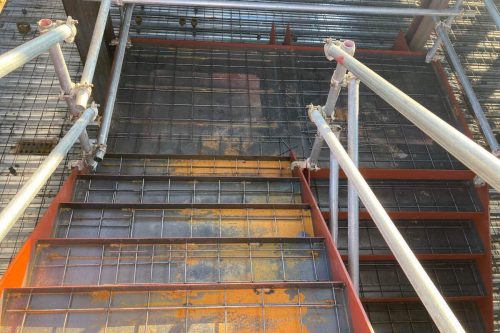

スラブ溶接工事 -

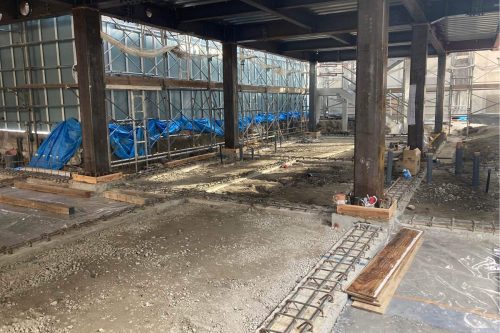

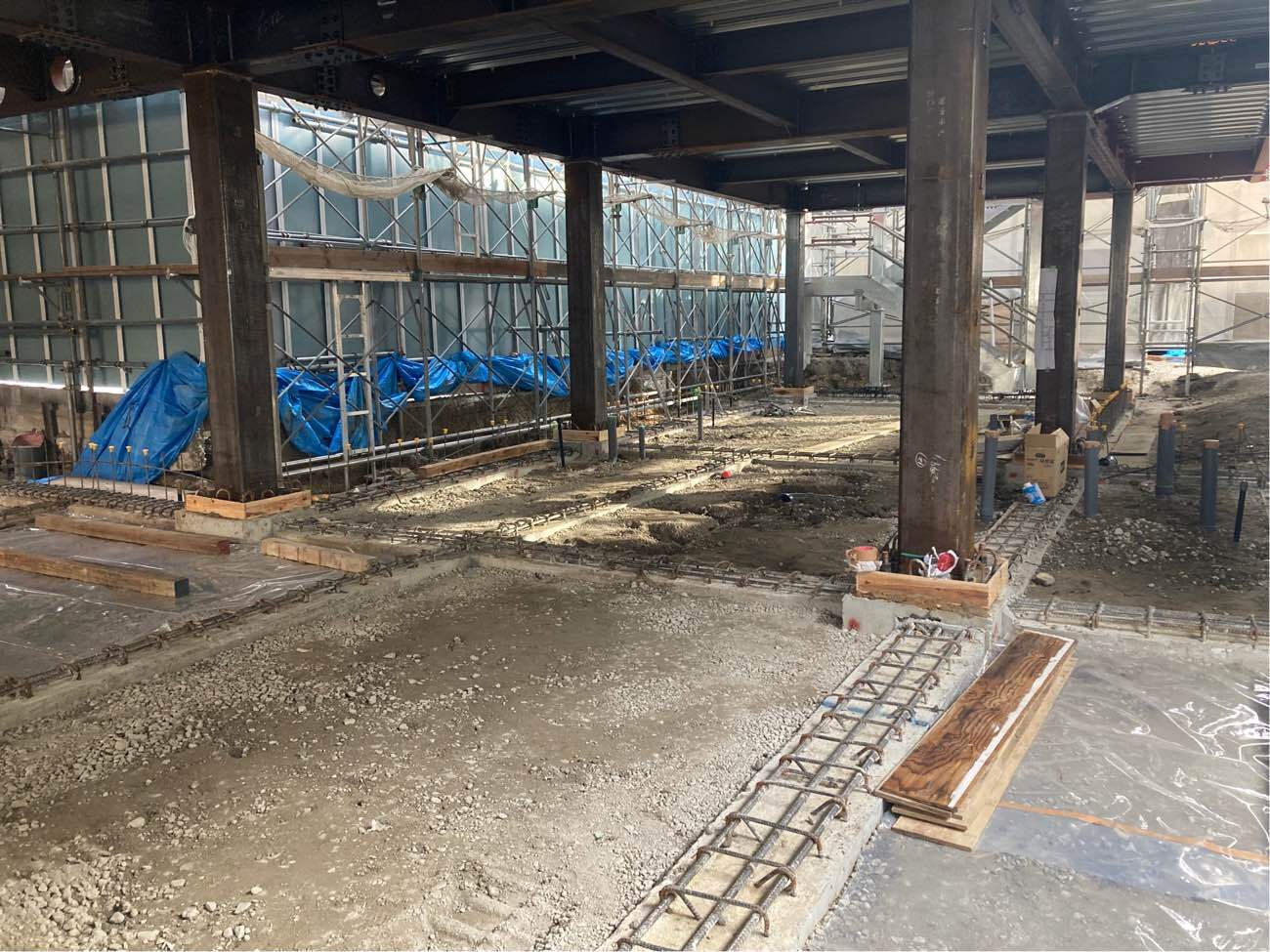

2024/11/19
BPグラウト注入工事 -
2024/11/22<br /スラブ配筋工事
-

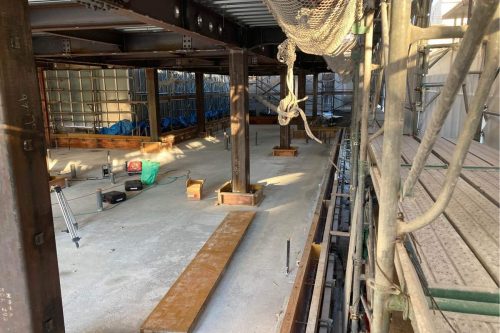

2024/11/25

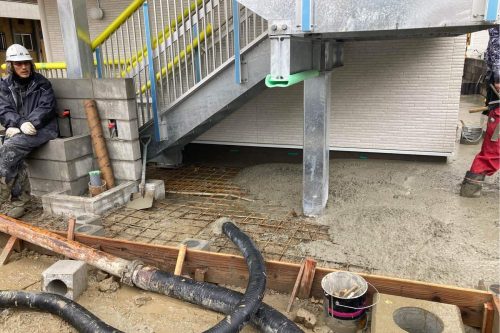

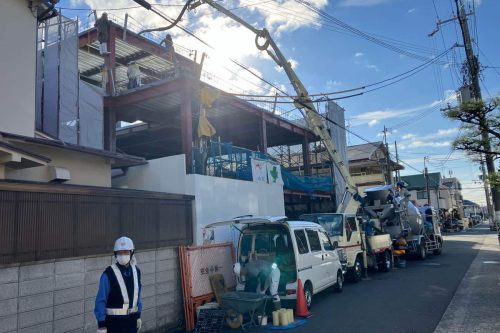

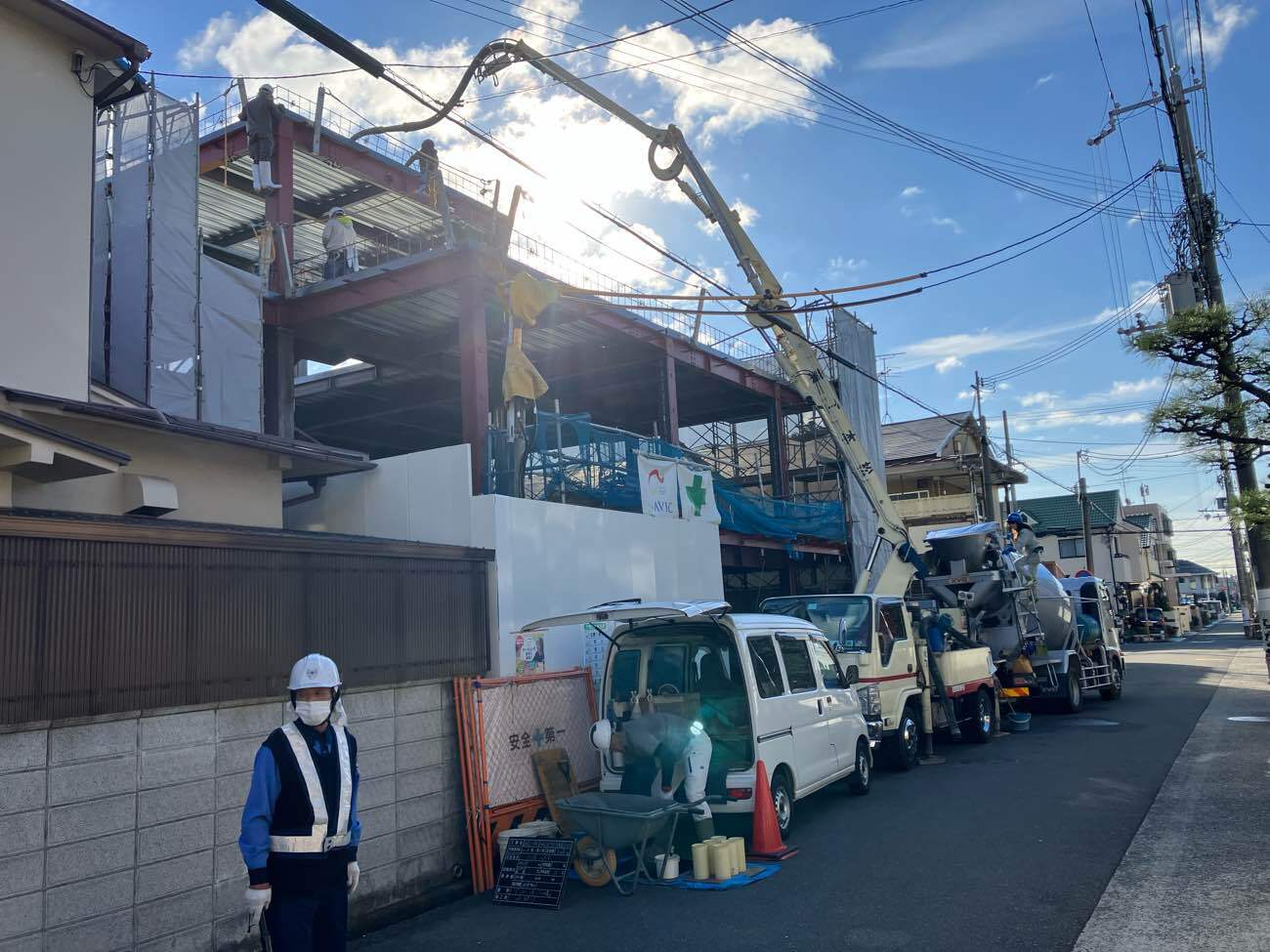

スラブコン打設工事 -

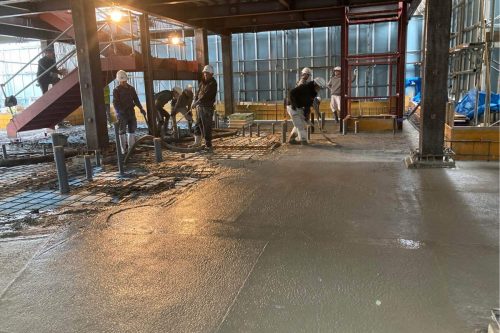

2024/11/26

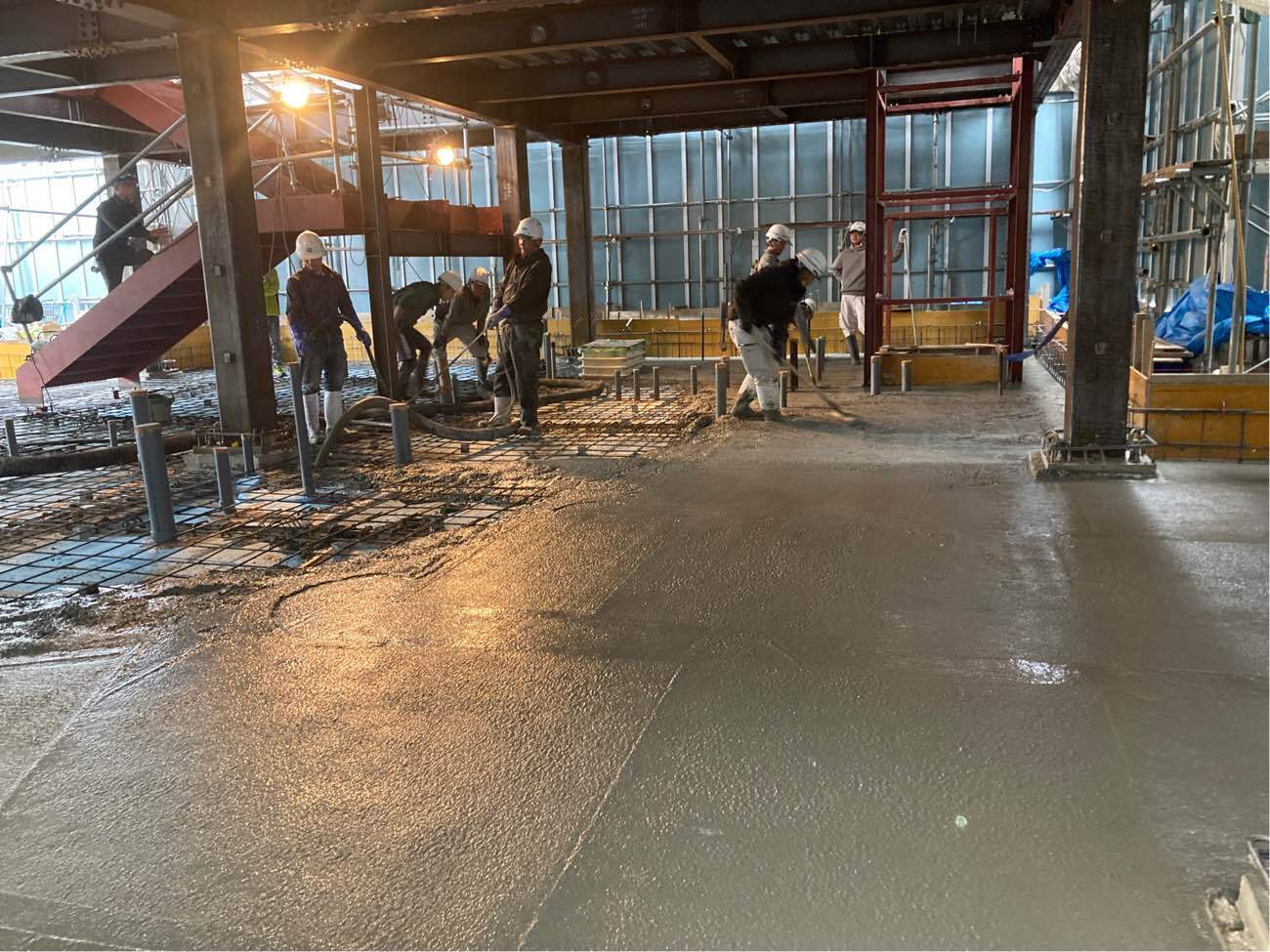

スラブコン打設工事 -
2024/11/29

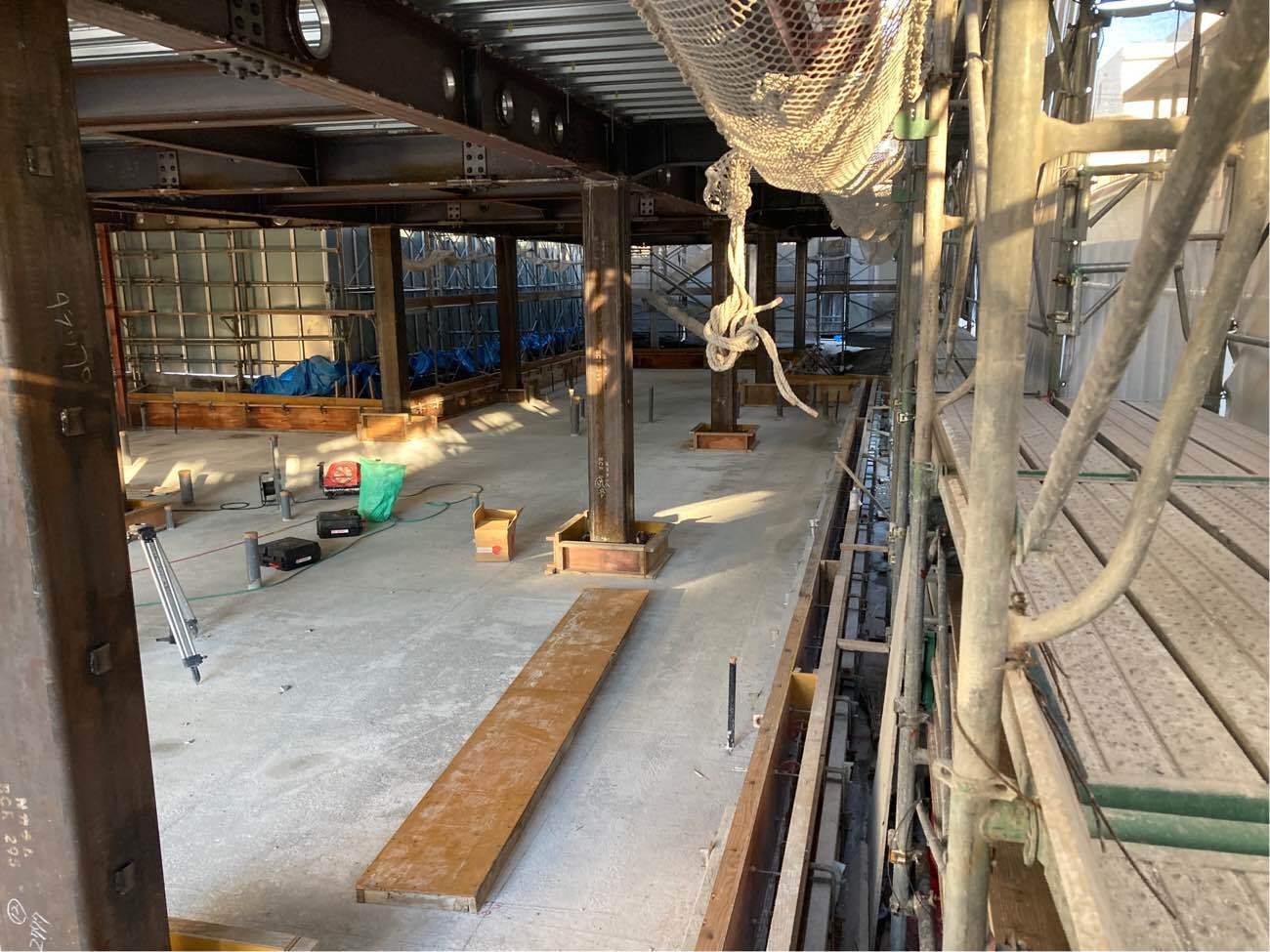

スラブ立上り型枠工事 -

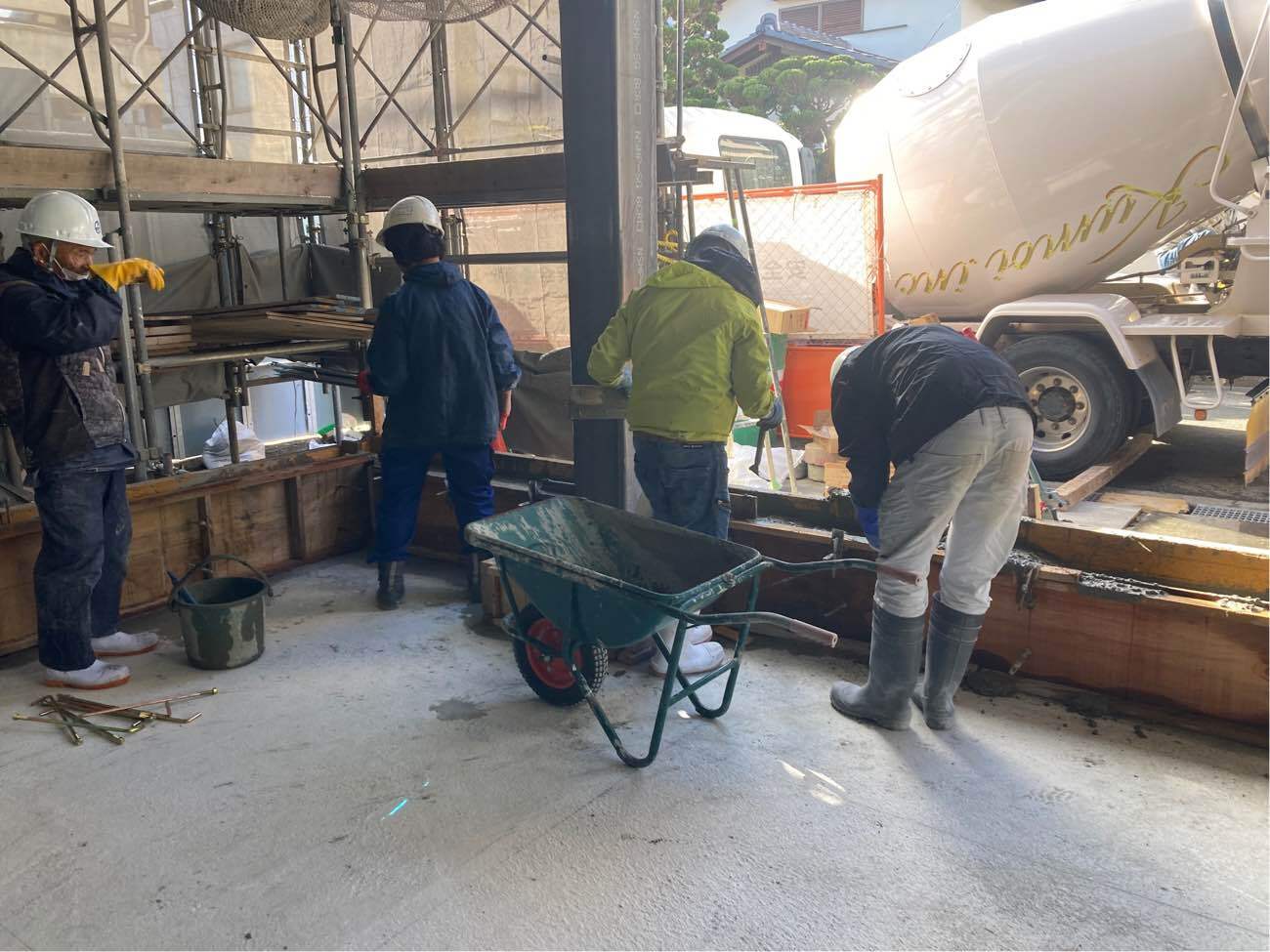

2024/12/04

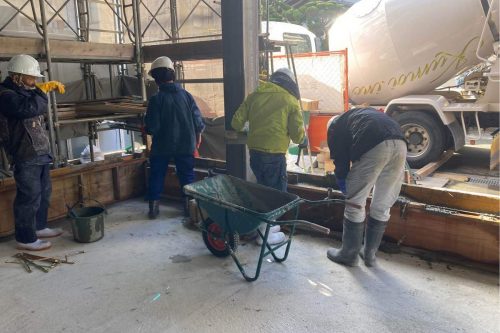

スラブ立上りコン打設工事 -

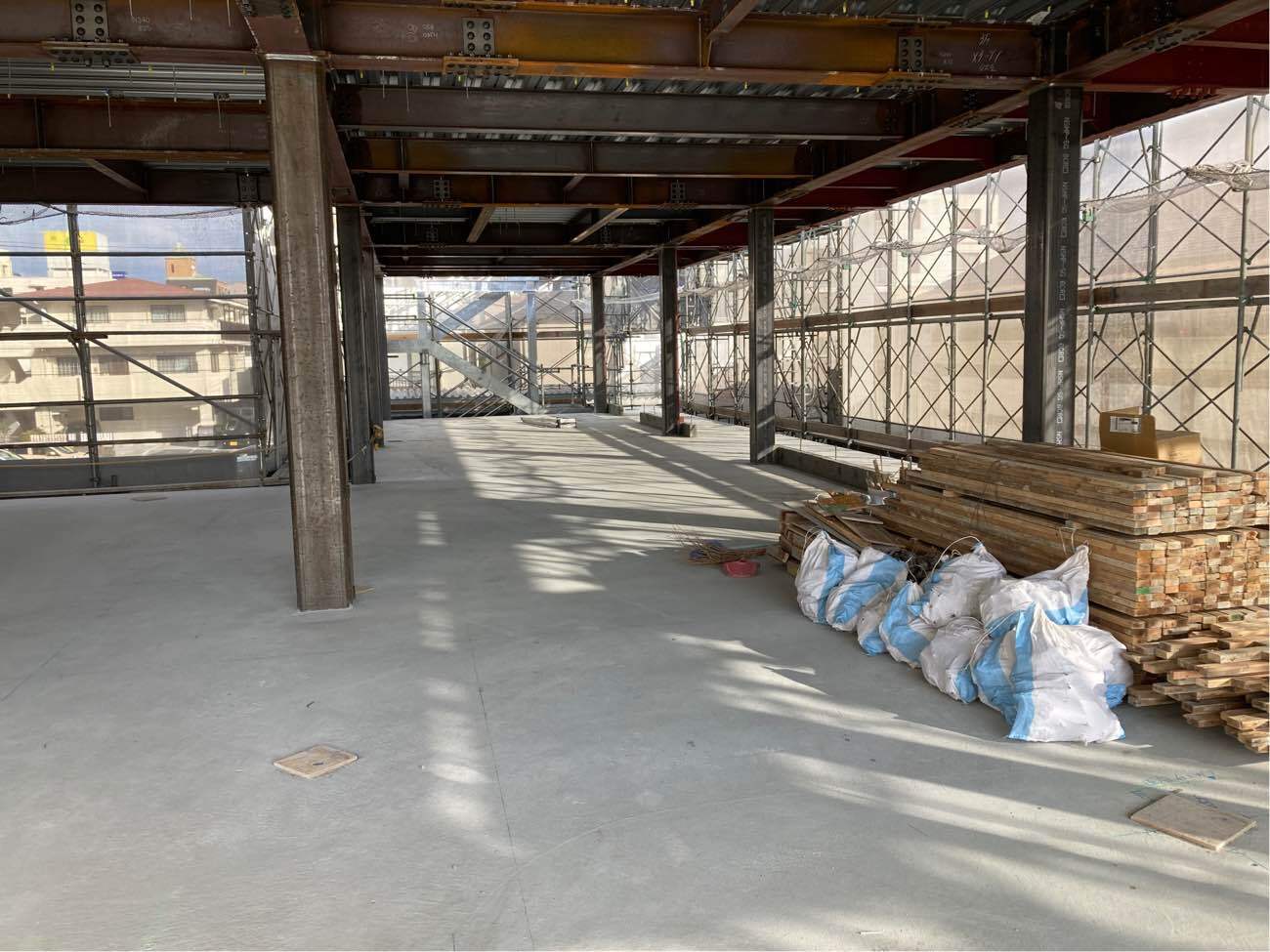

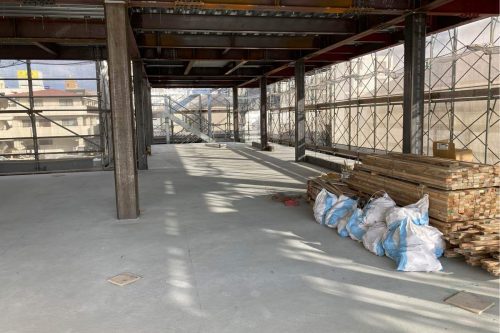

2024/12/06
スラブ立上り脱枠工事 -
2024/12/14

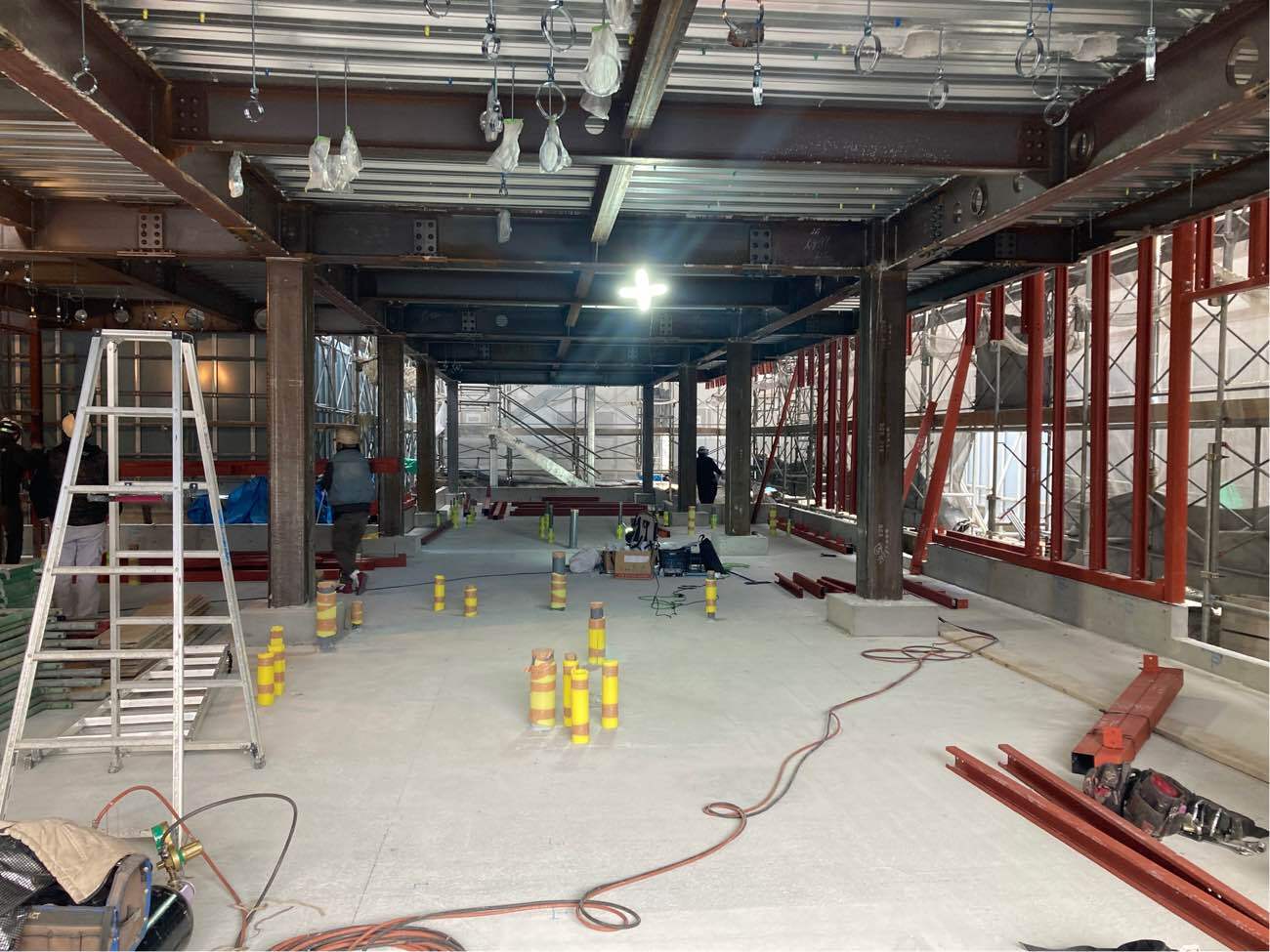

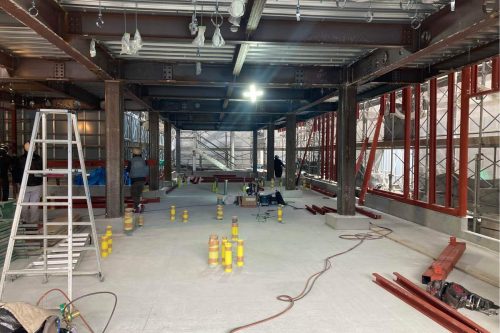

外壁下地工事 -

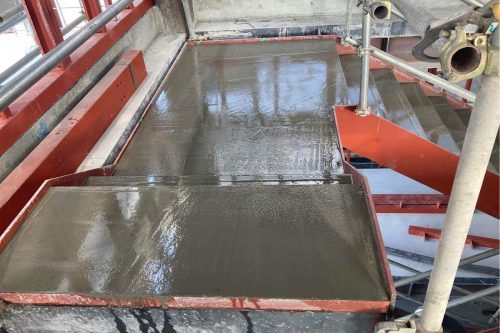

2024/12/17

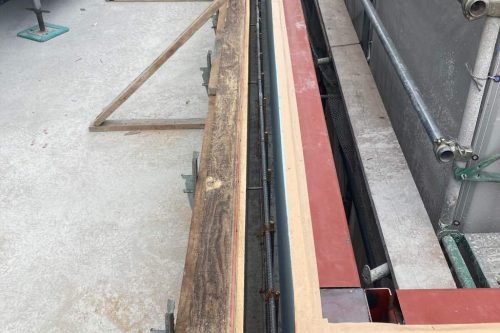

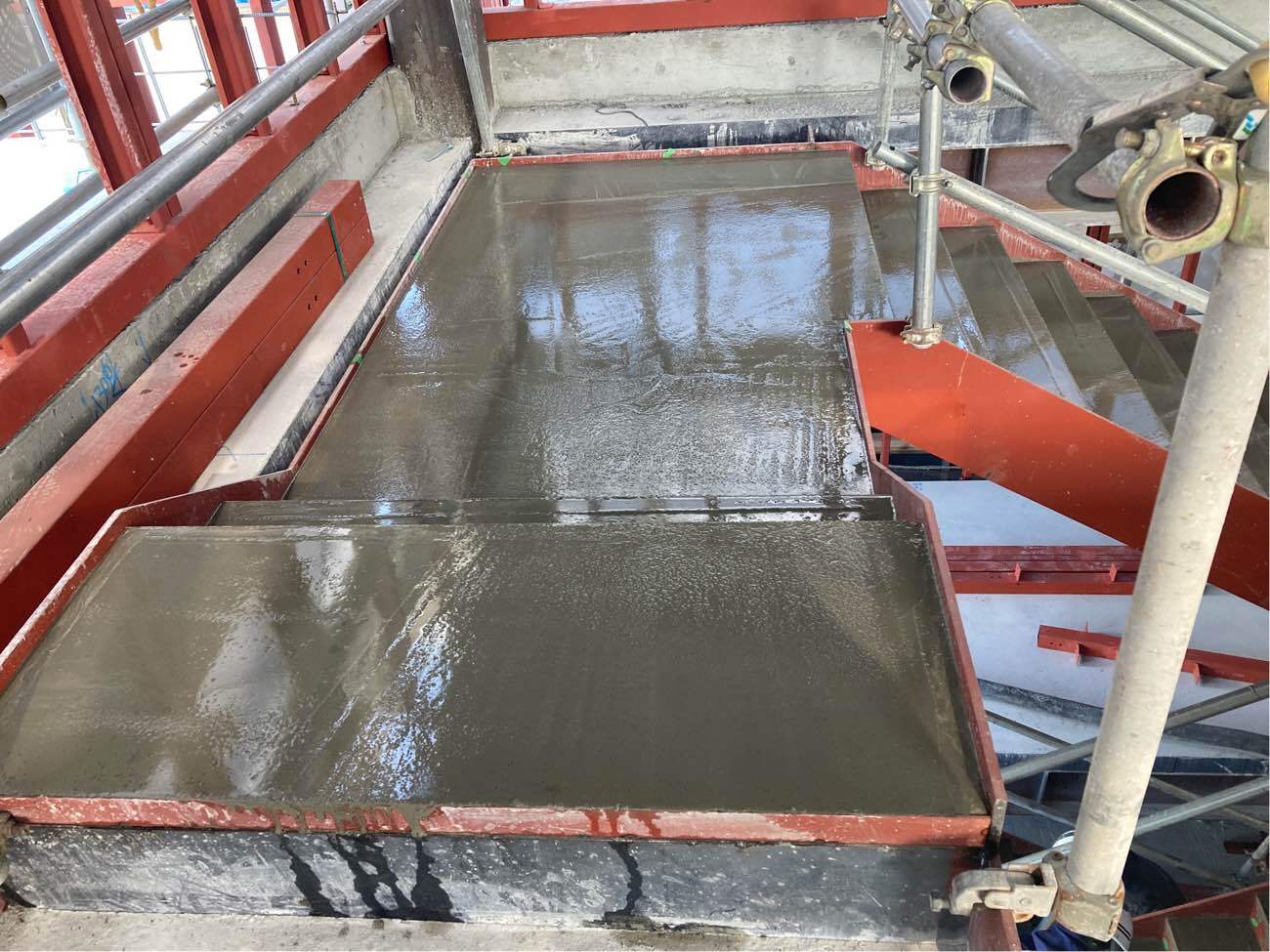

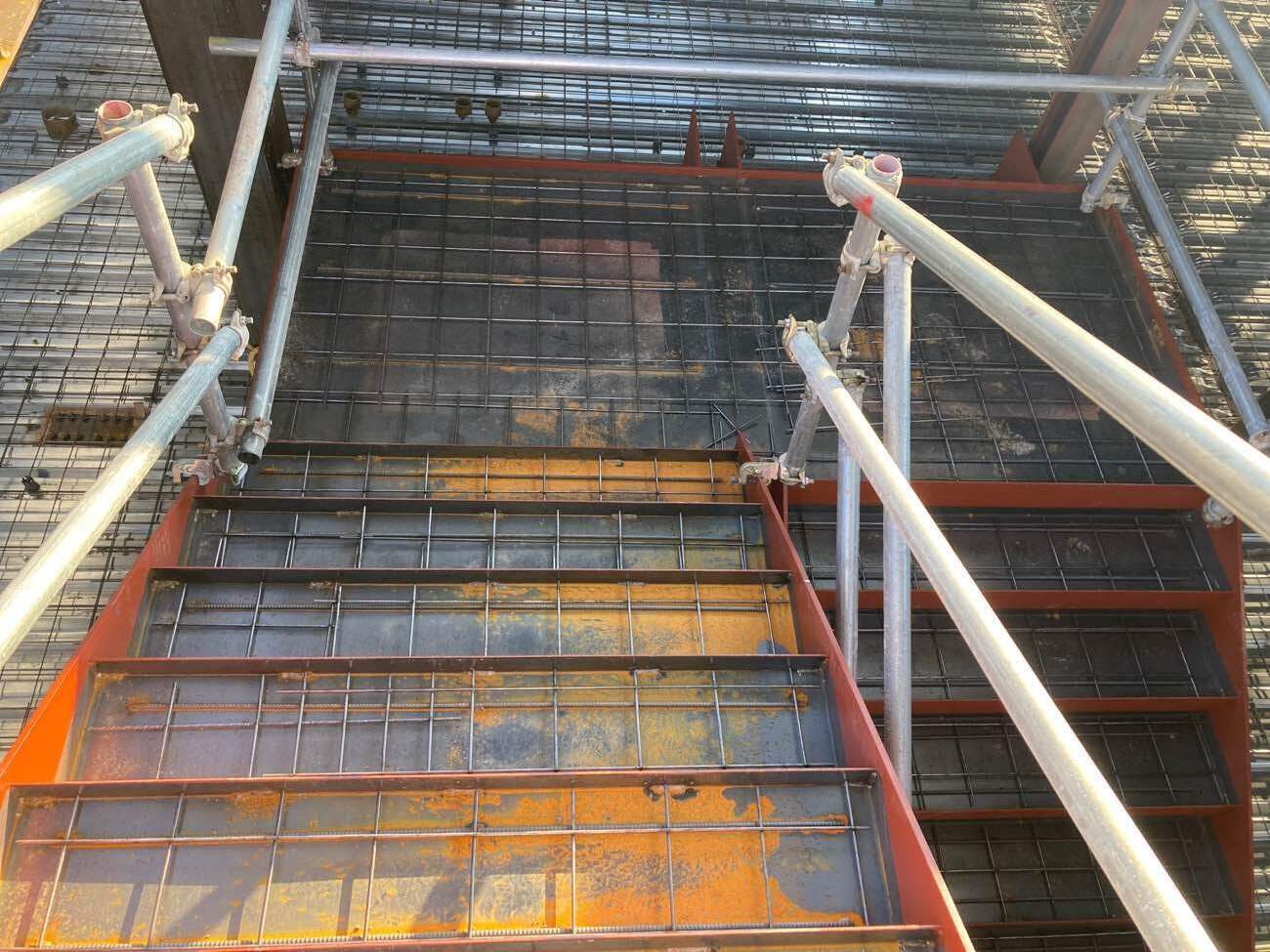

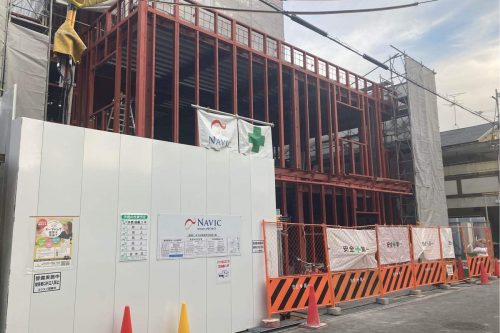

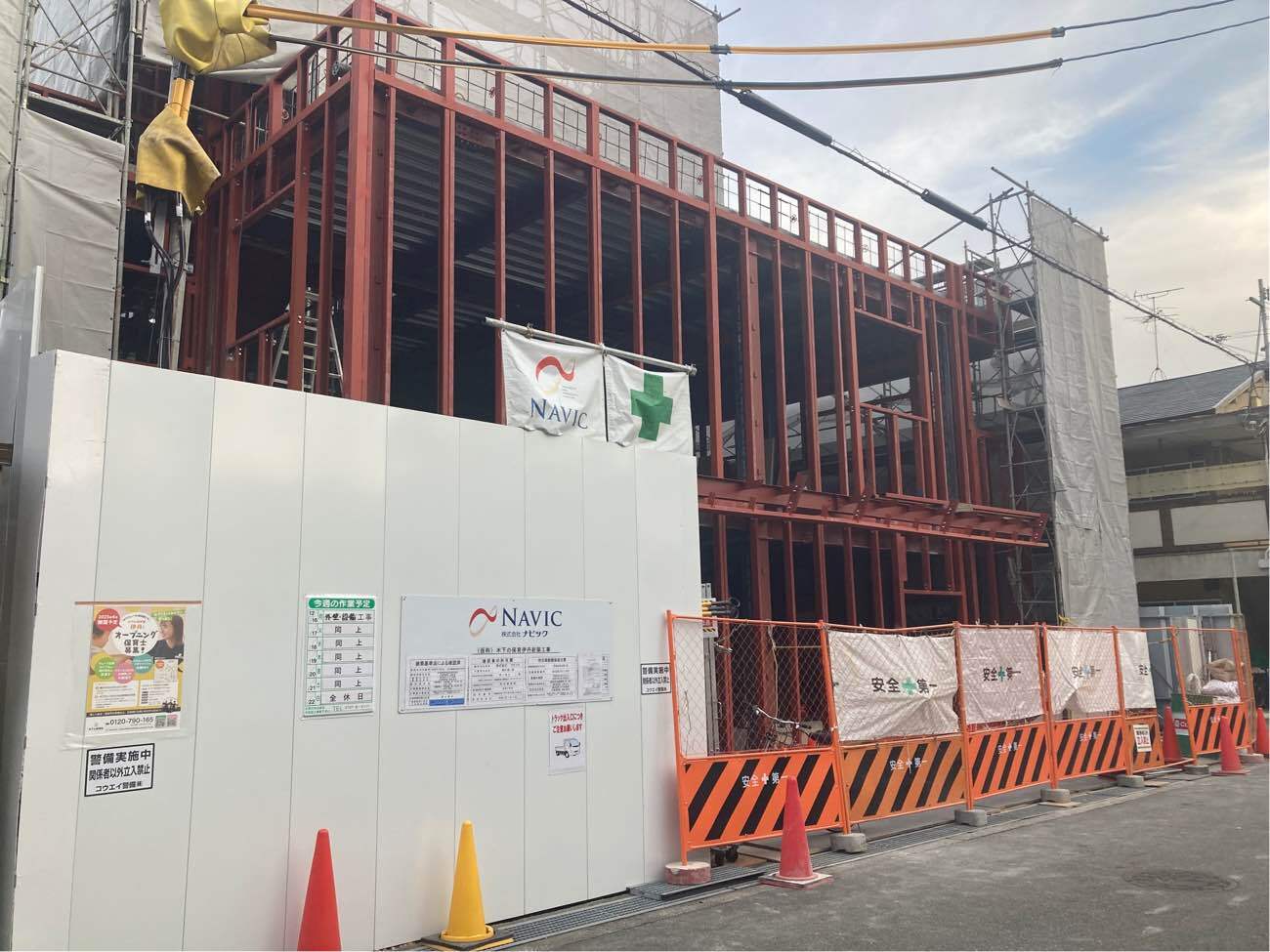

階段コン打設工事 -
2024/12/20
外壁下地工事 -
2024/12/21
立上り型枠工事 -
2024/12/23

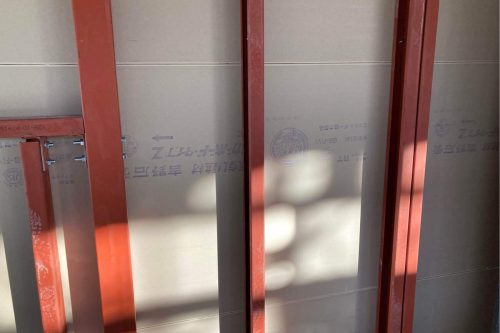

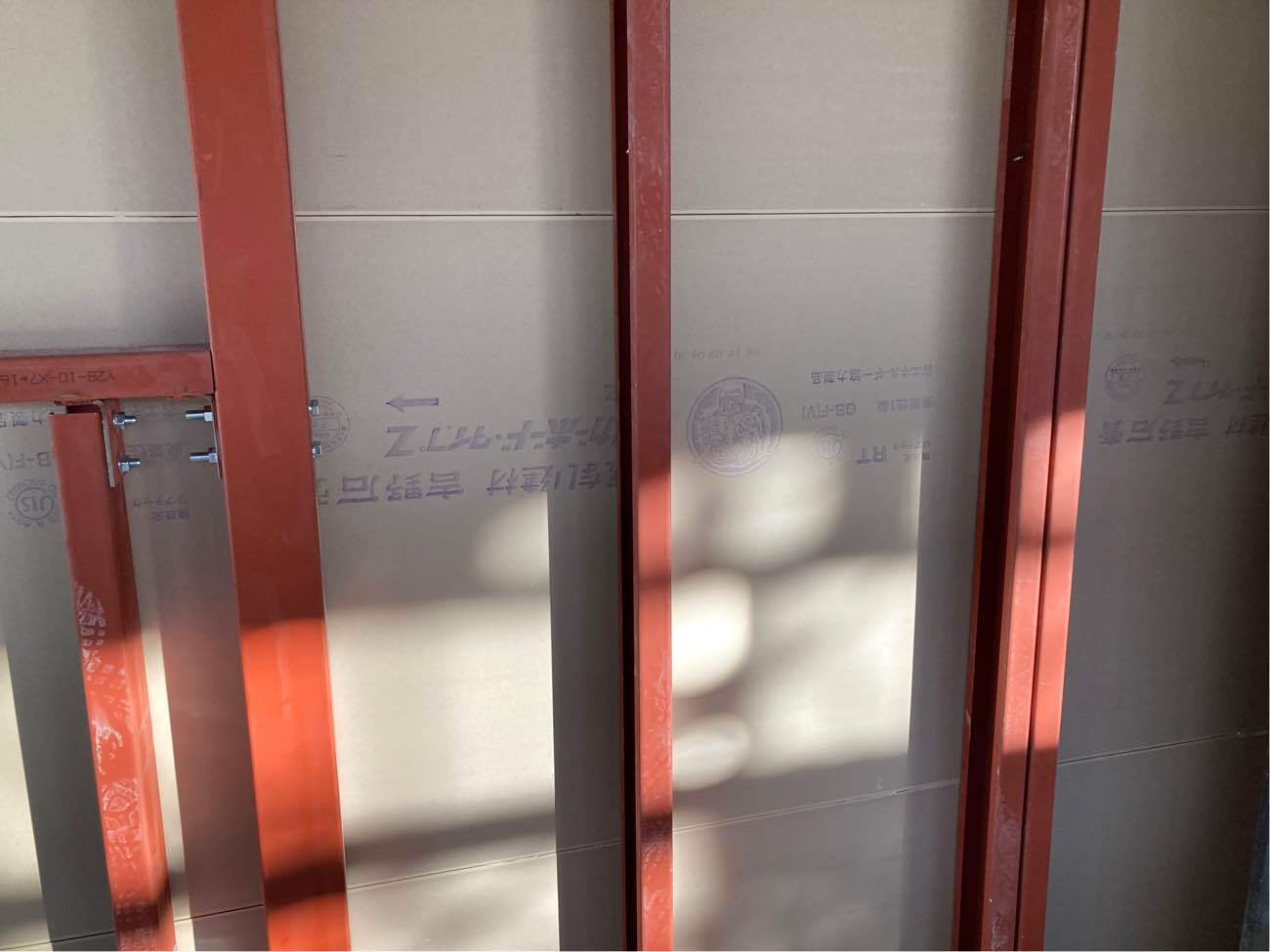

壁ボード貼り工事 -
2024/12/23

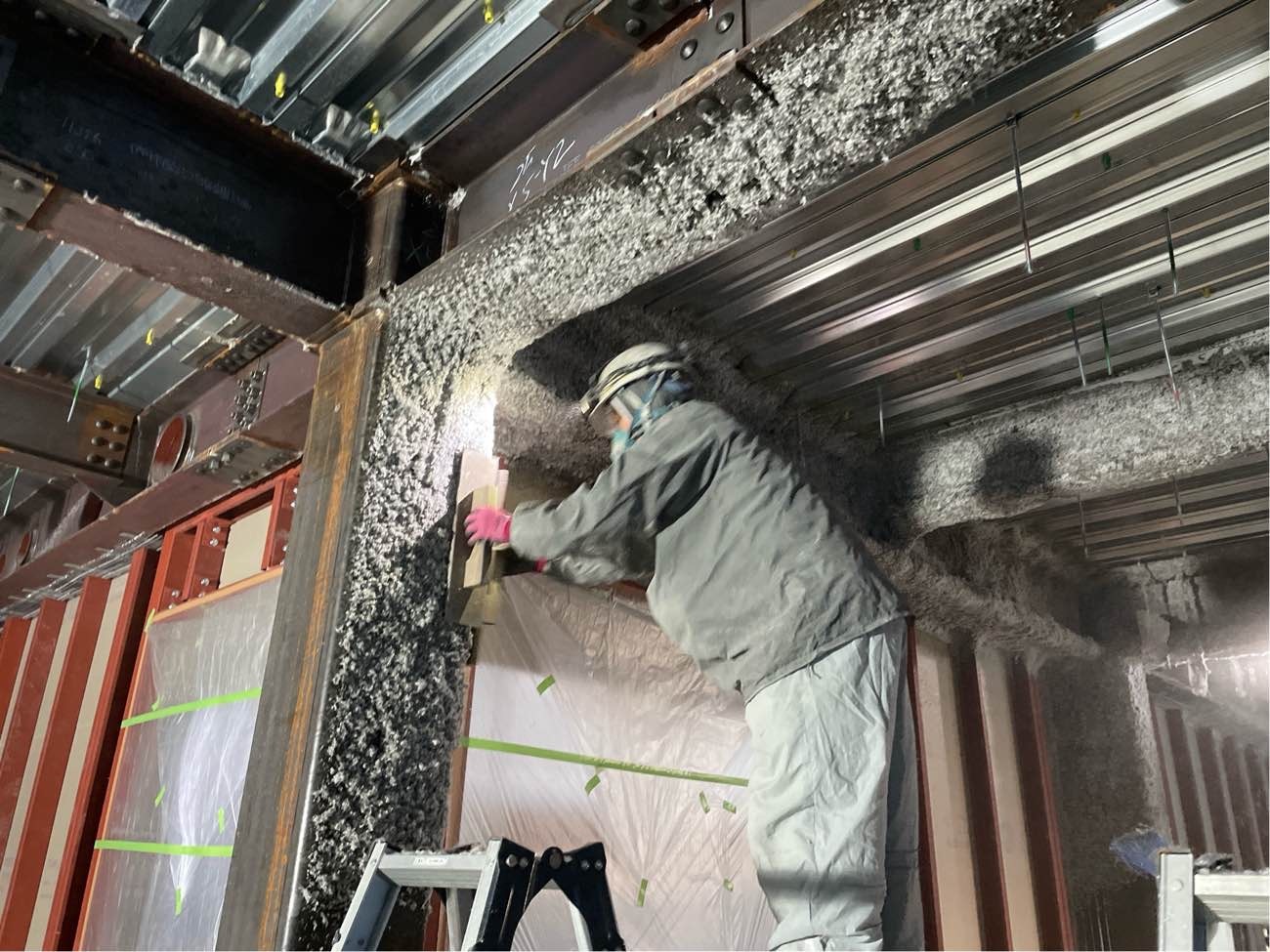

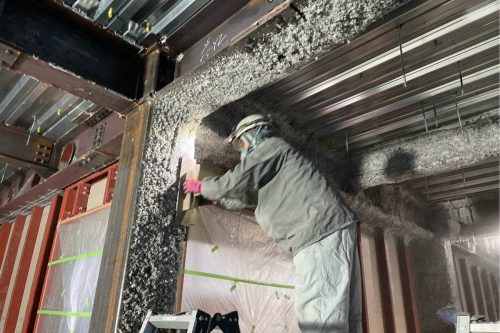

耐火被覆工事 -
2024/12/27

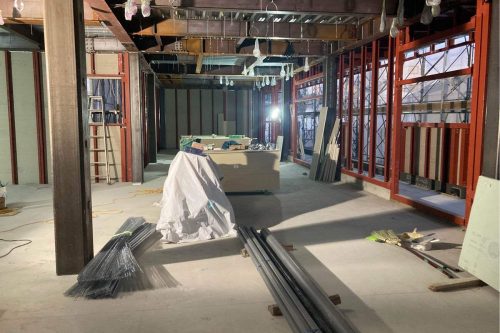

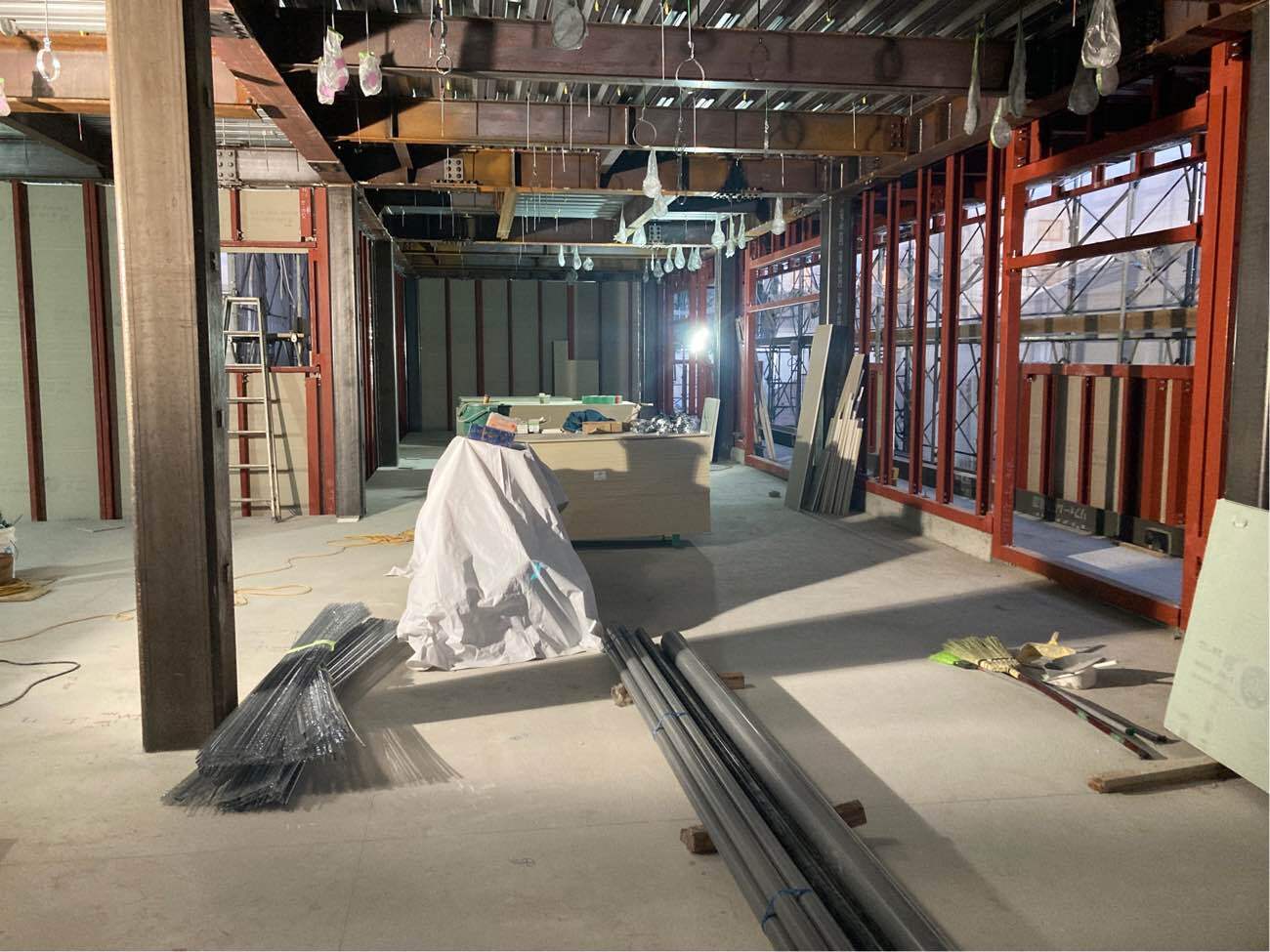

配線・配管工事 -

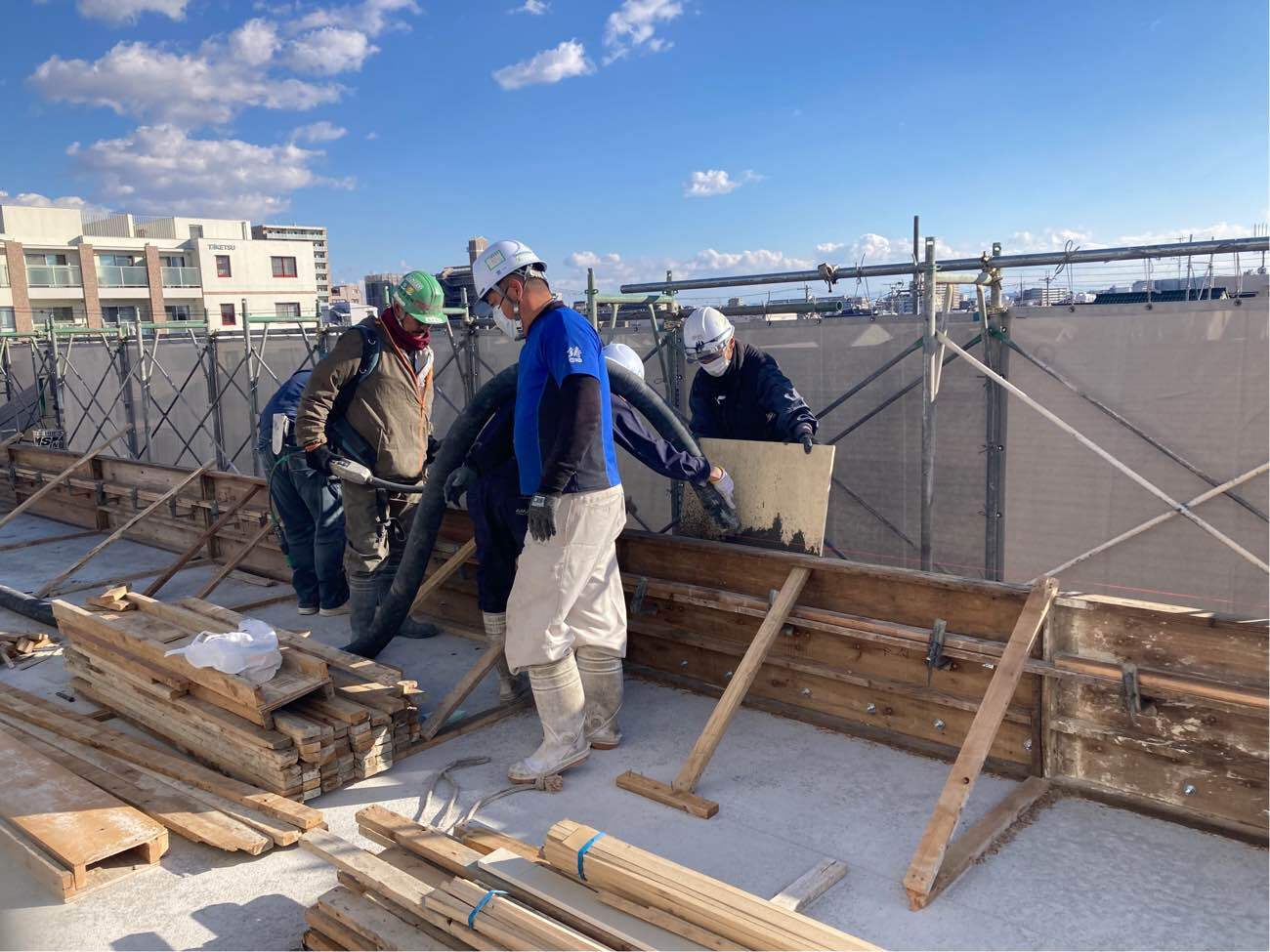

2024/12/28

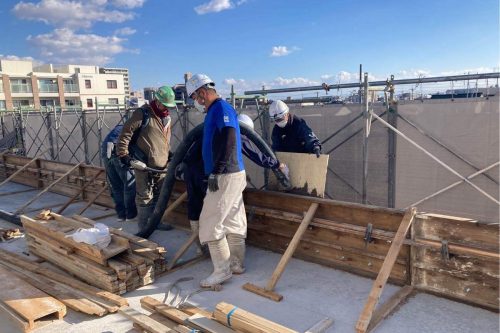

立上りコンクリート打設工事 -

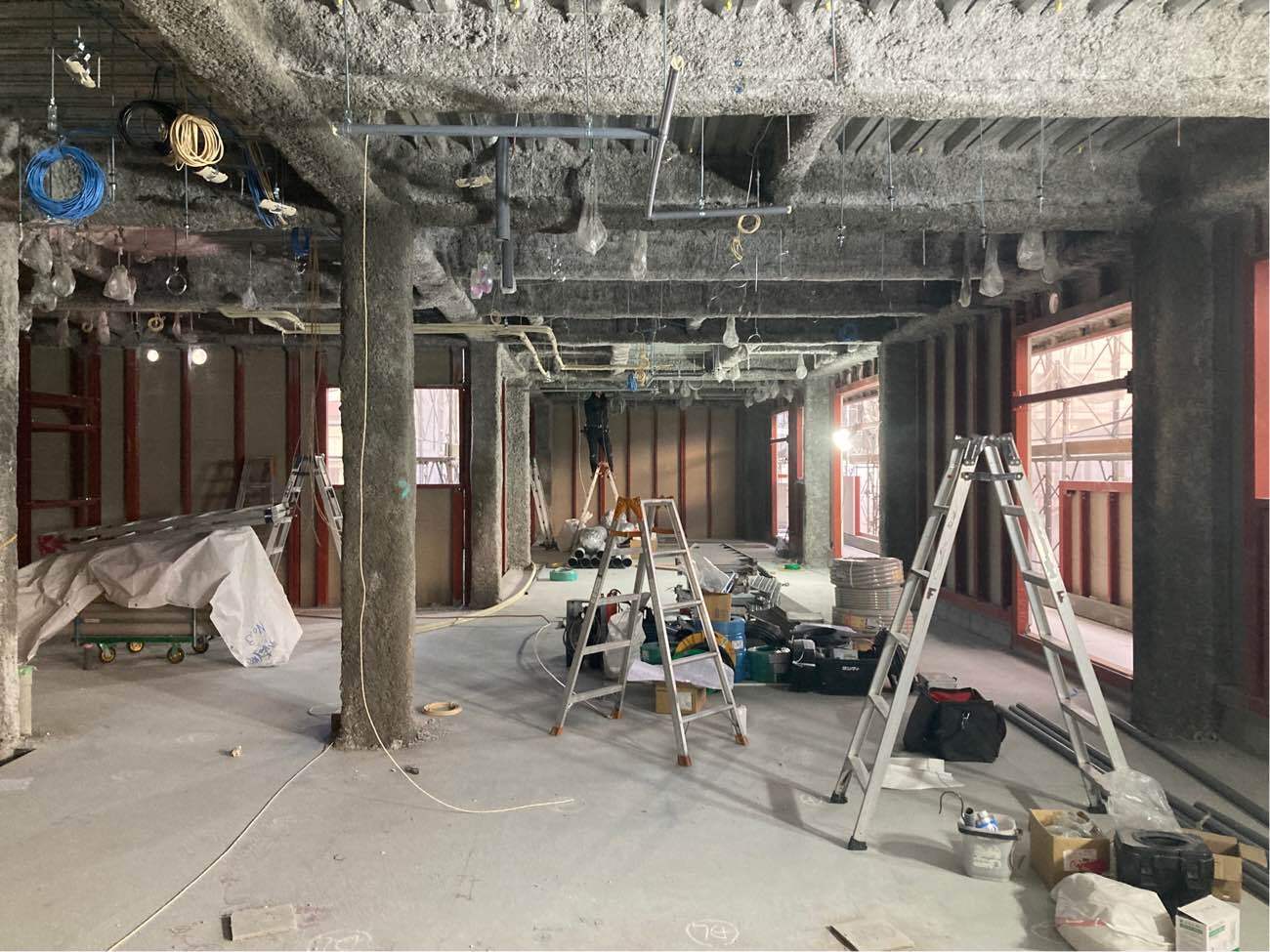

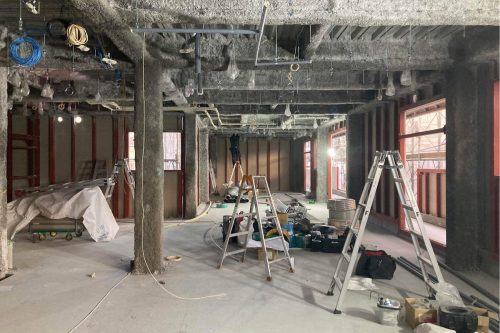

2025/1/11

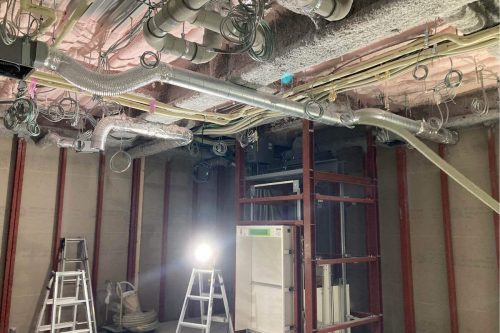

配線・配管工事 -
2025/1/18

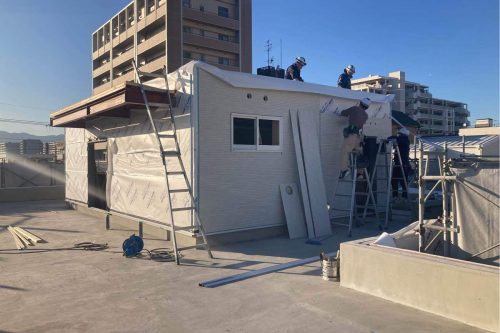

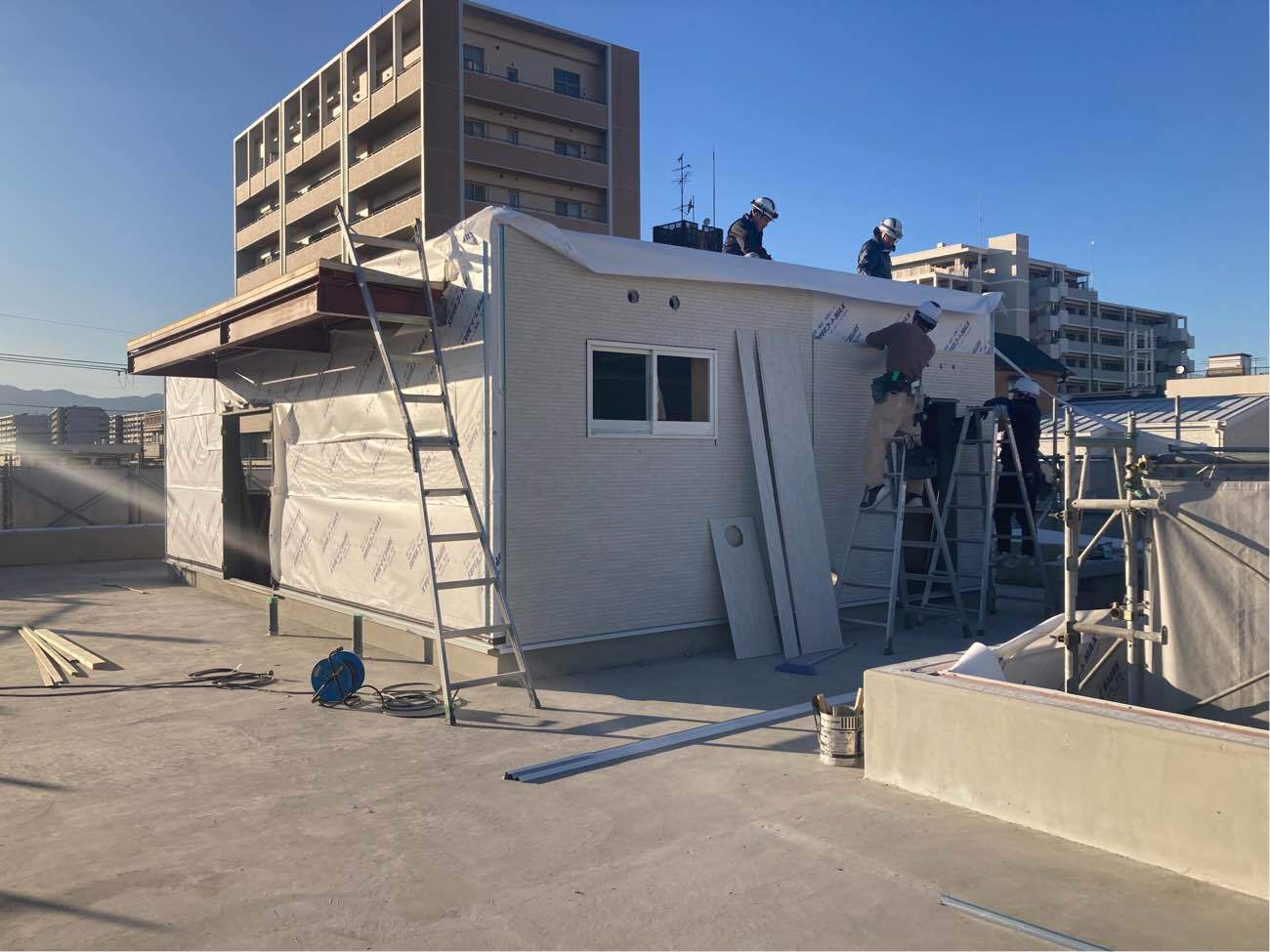

外装工事 -

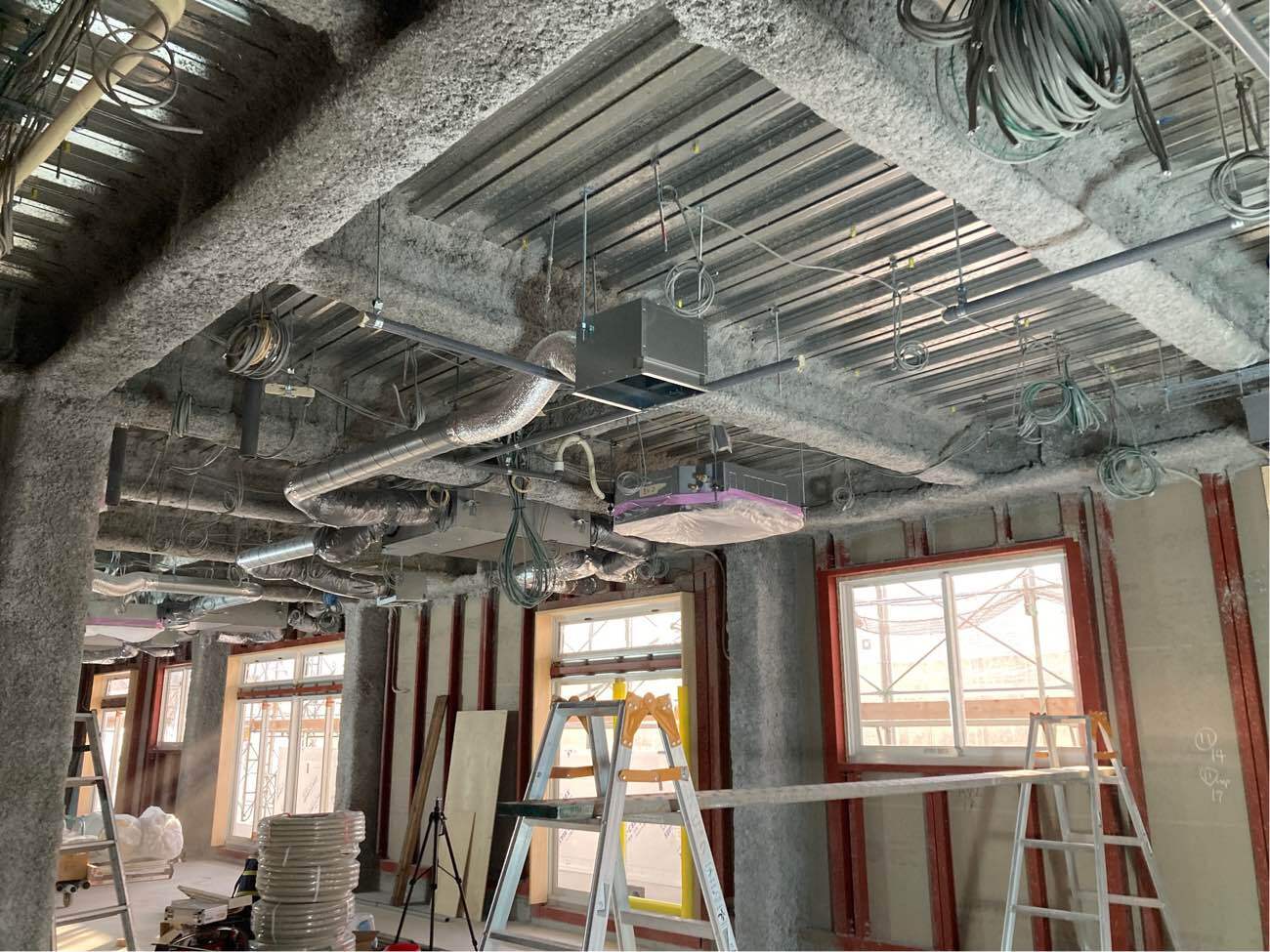

2025/1/22

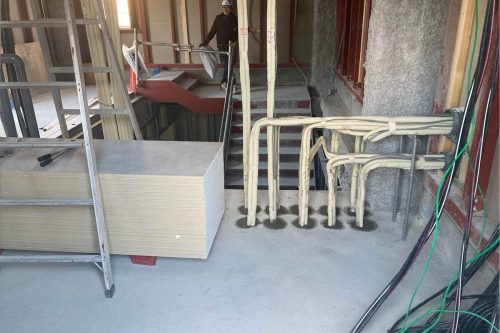

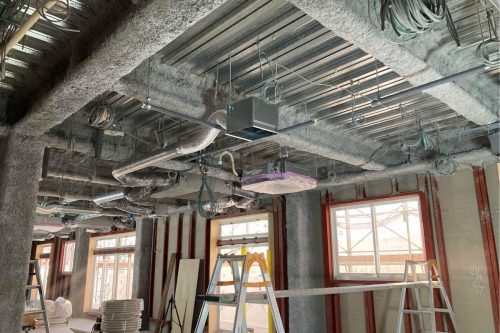

配線・配管工事 -

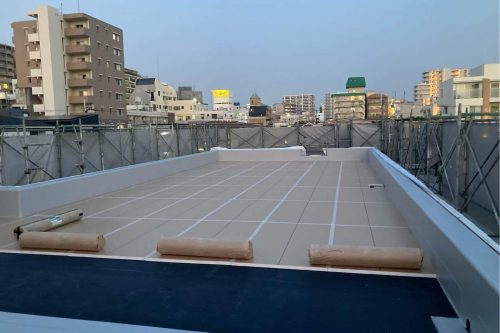

2025/1/23

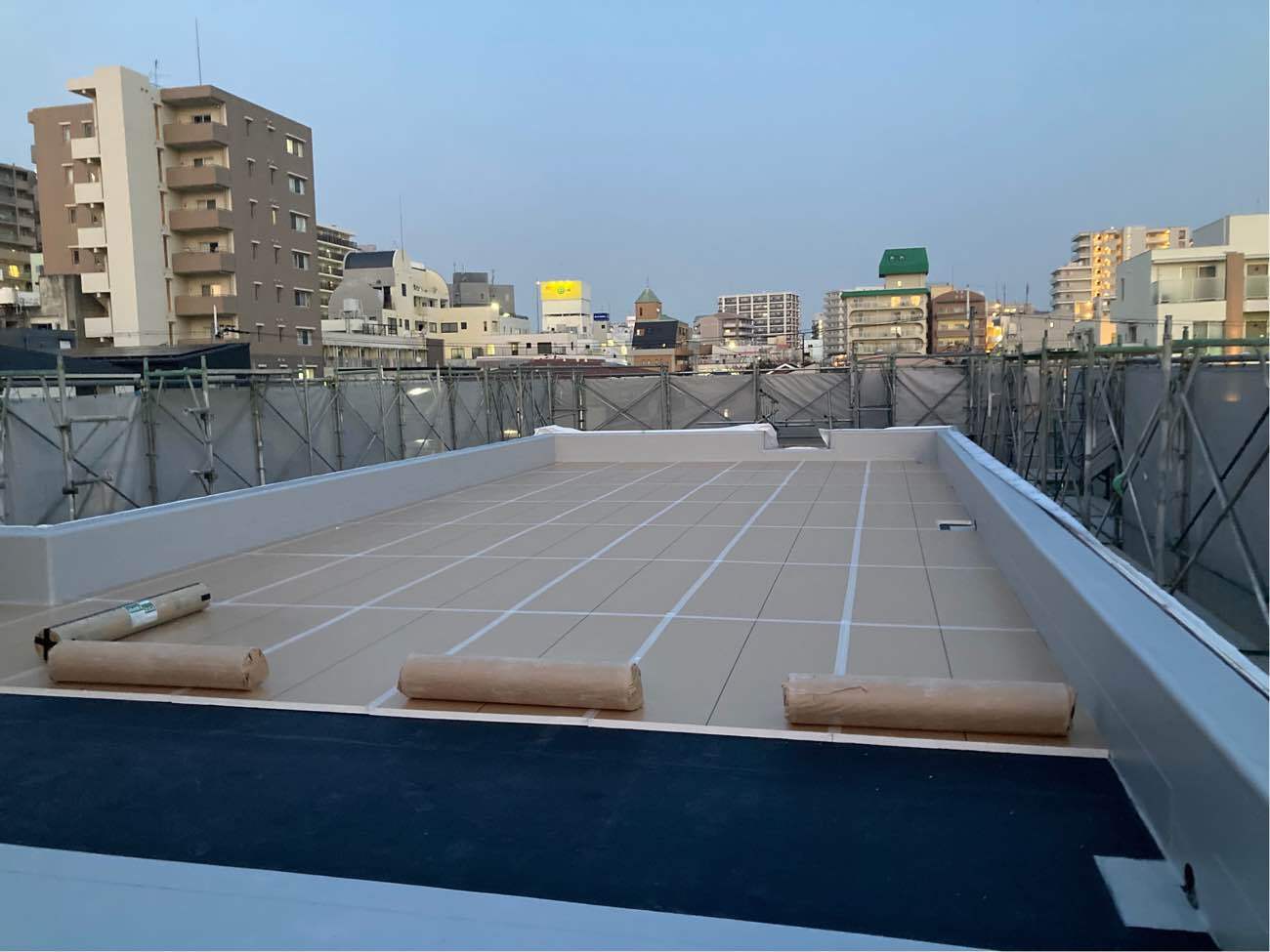

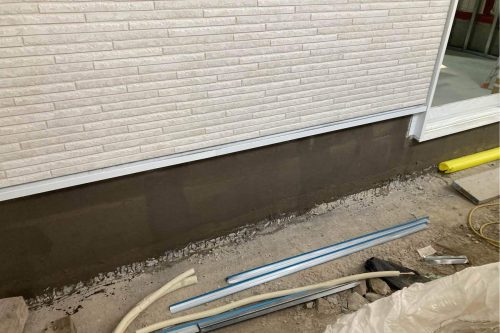

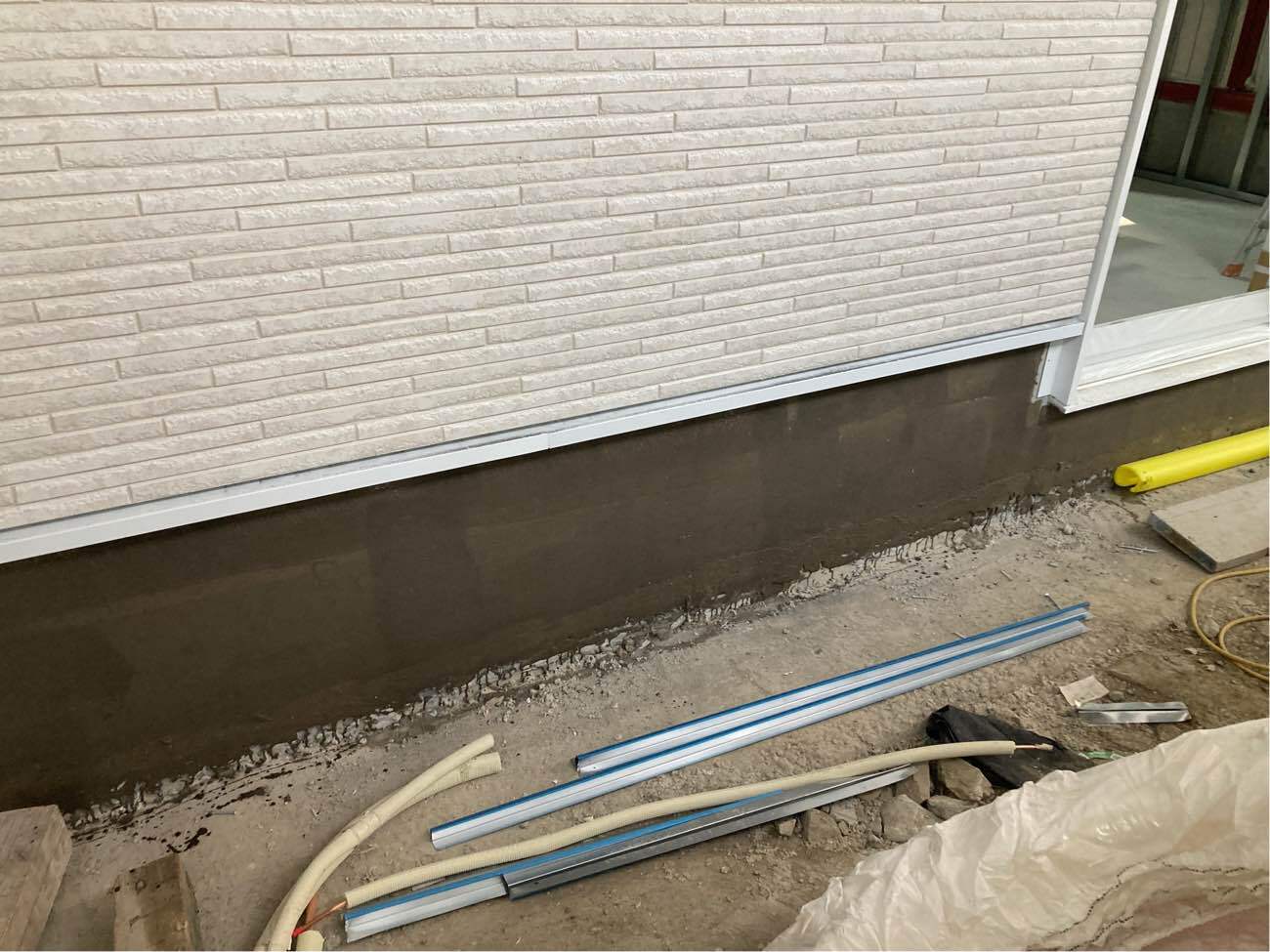

屋上防水工事 -
2025/1/24

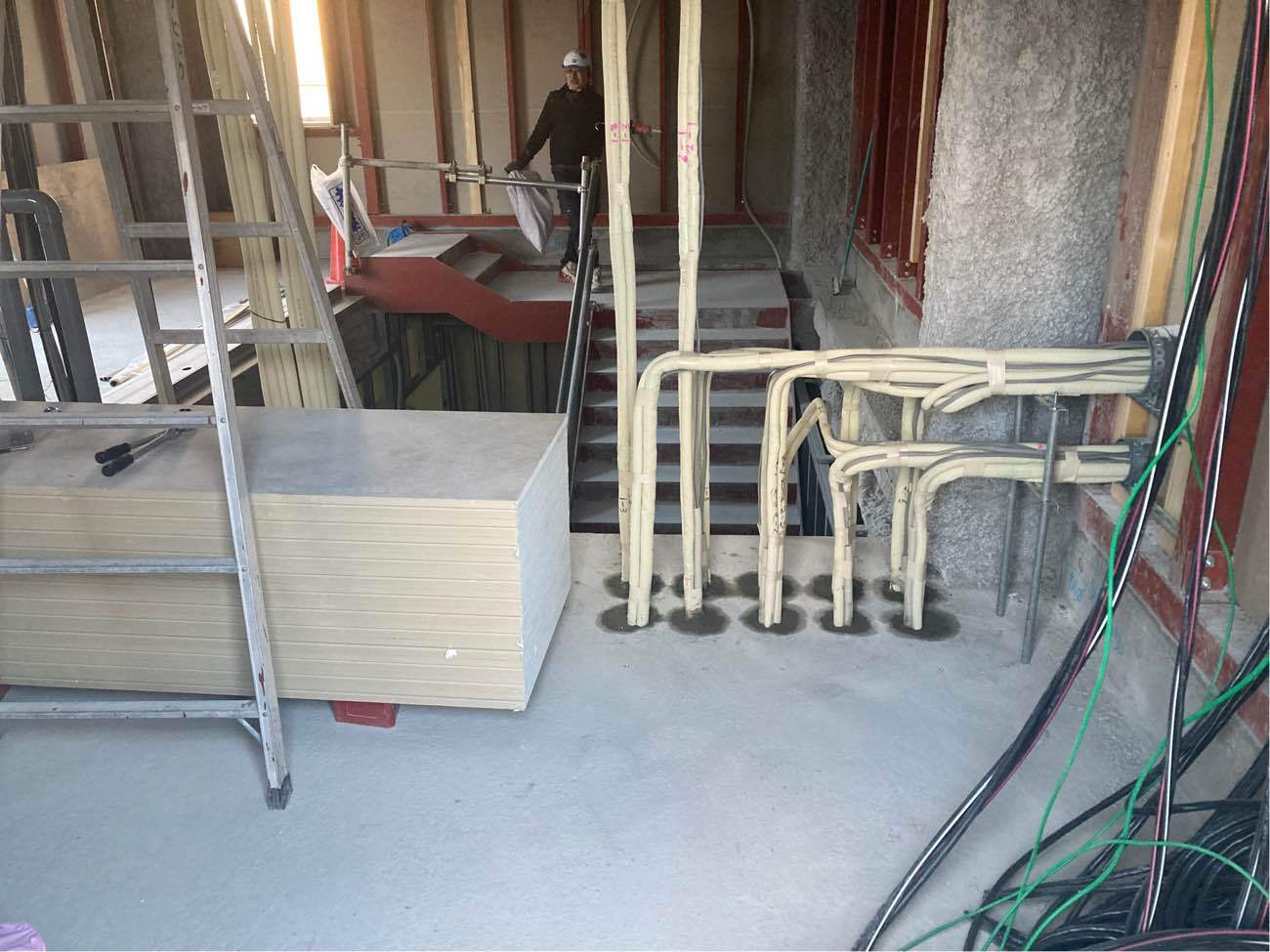

基礎仕上げ工事 -
2025/1/25
配線・配管工事 -

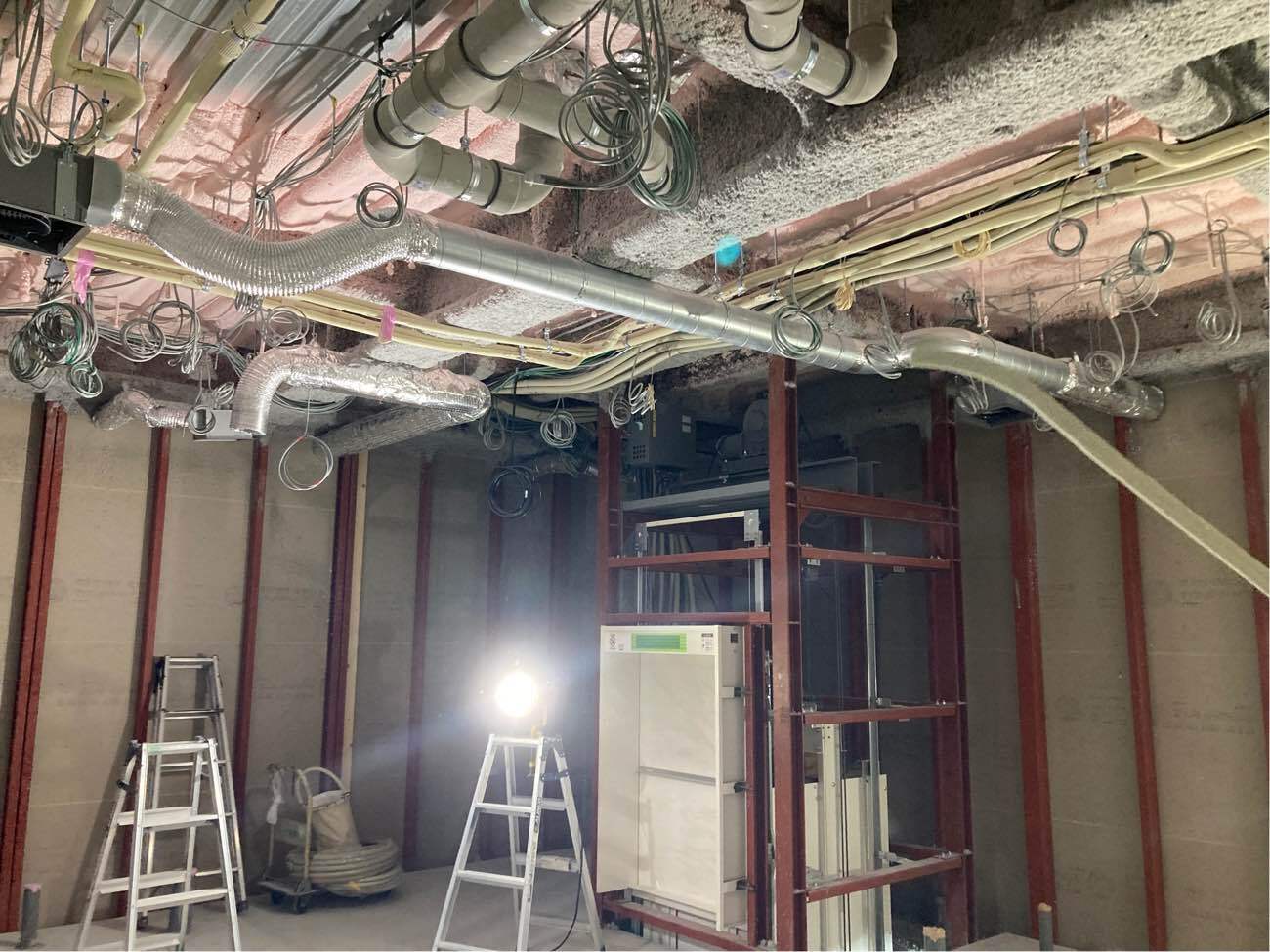

2025/1/29
配線・配管工事 -
2025/2/1

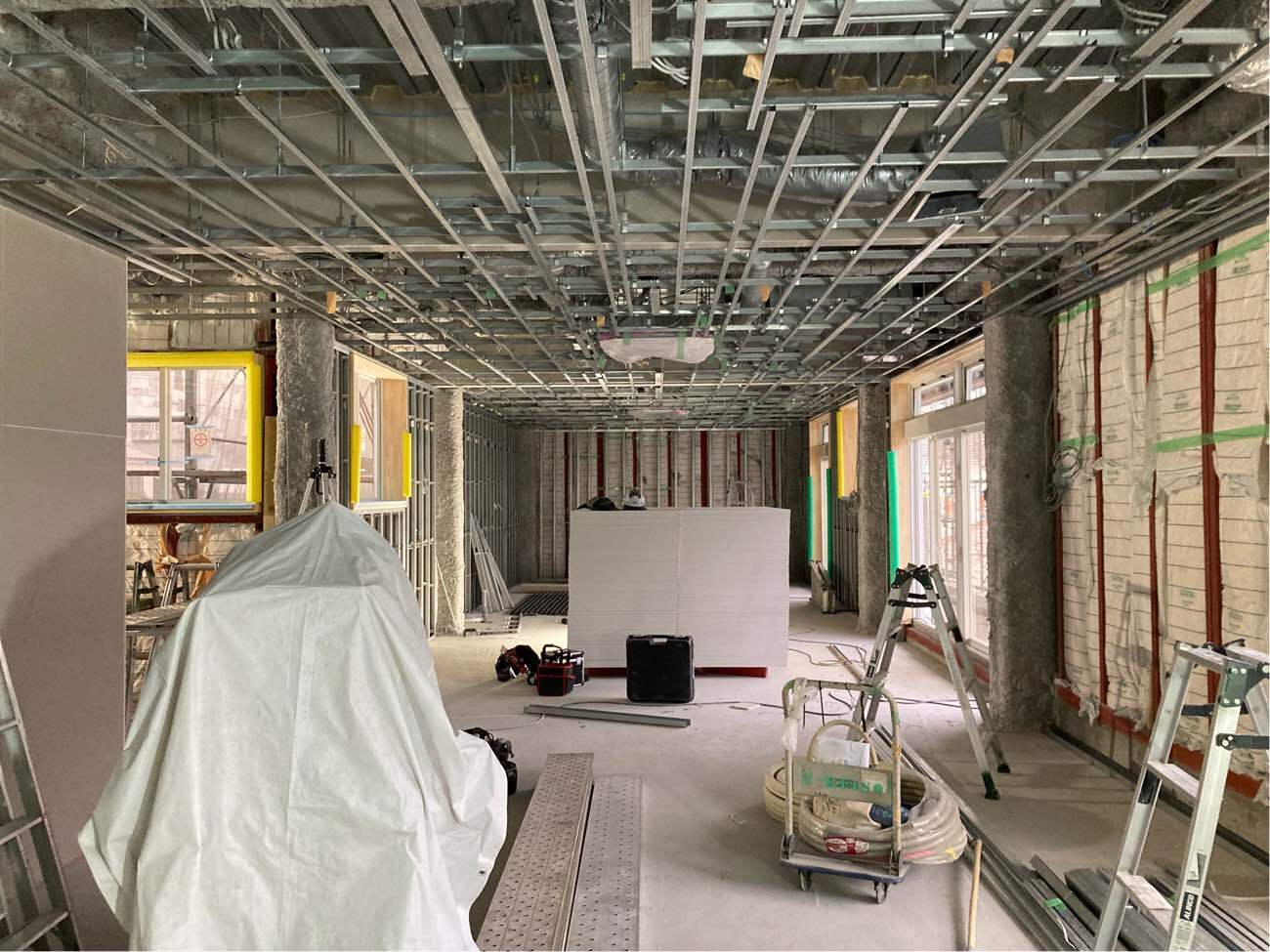

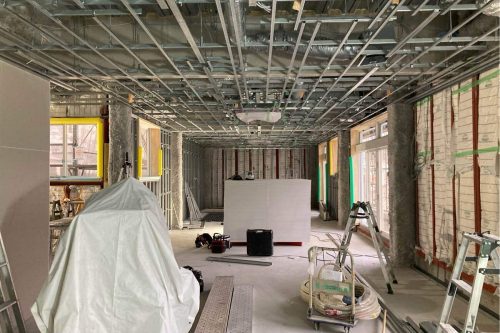

軽鉄工事 -
2025/2/3

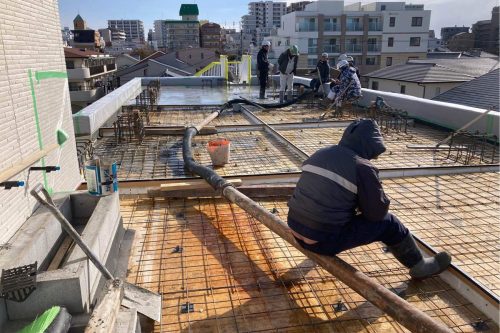

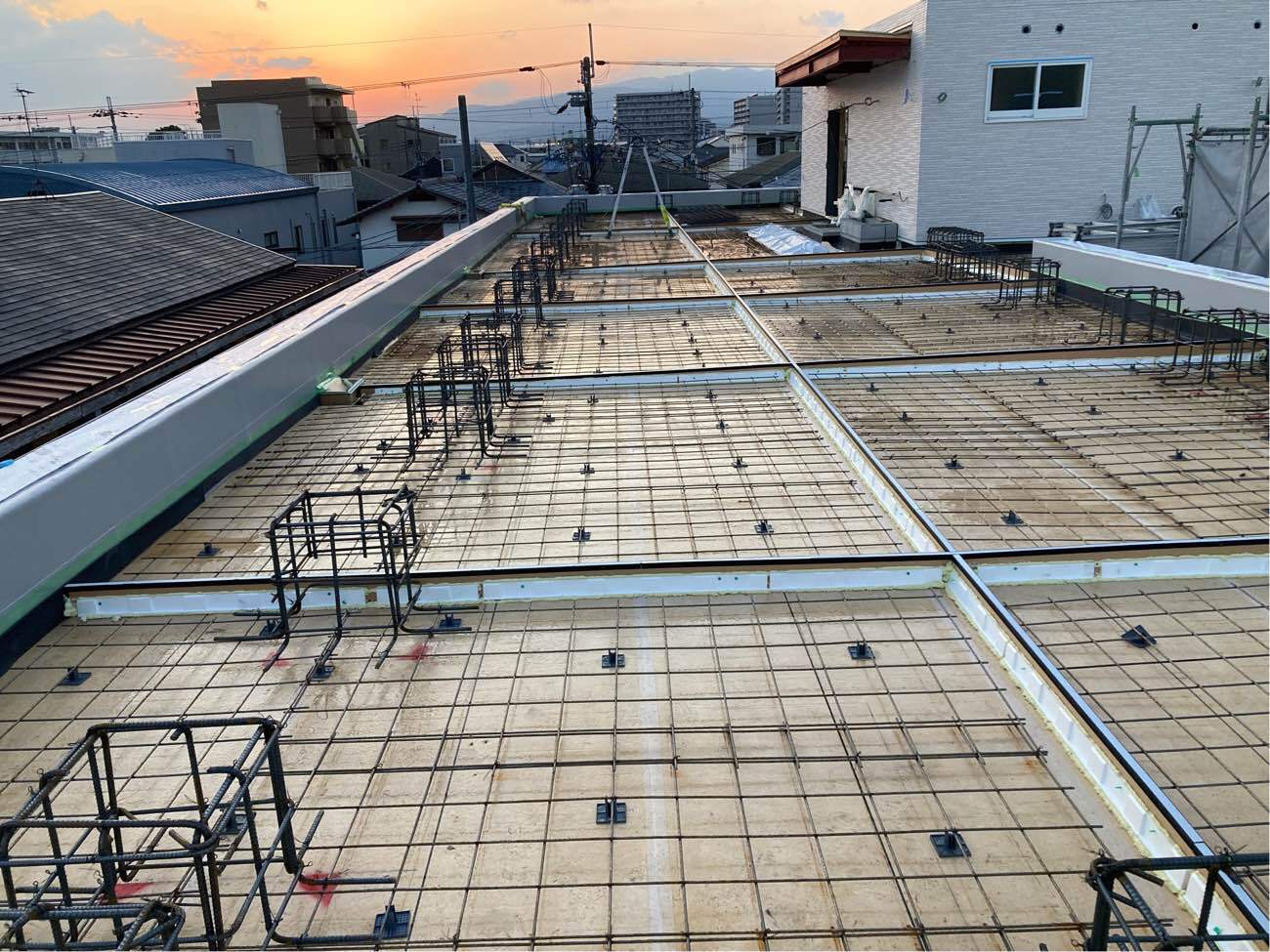

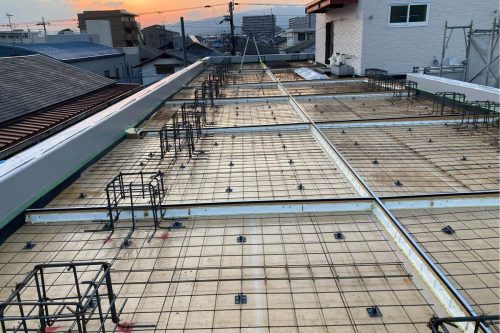

屋上配筋工事 -
2025/2/8

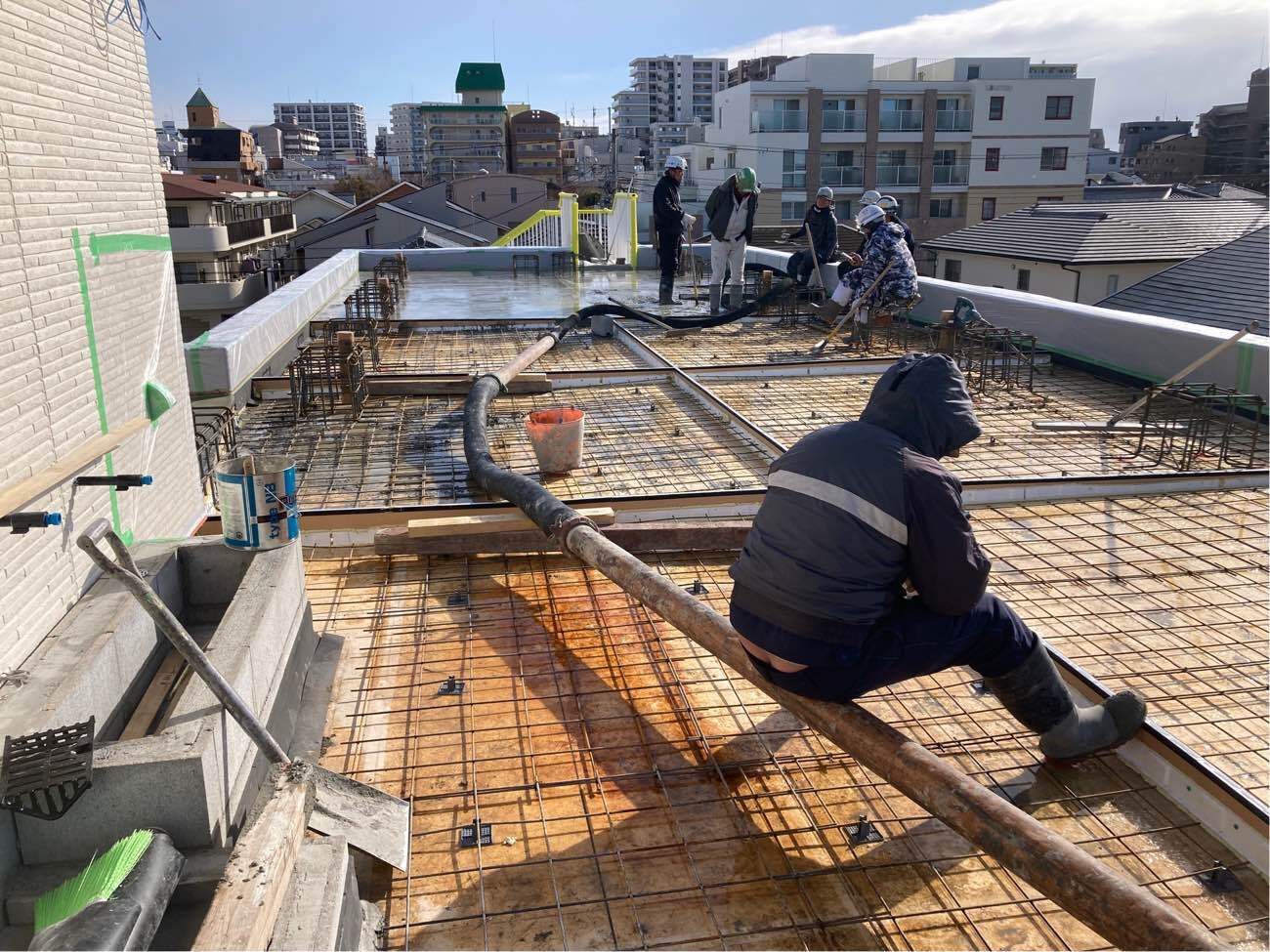

屋上コンクリート打設工事 -

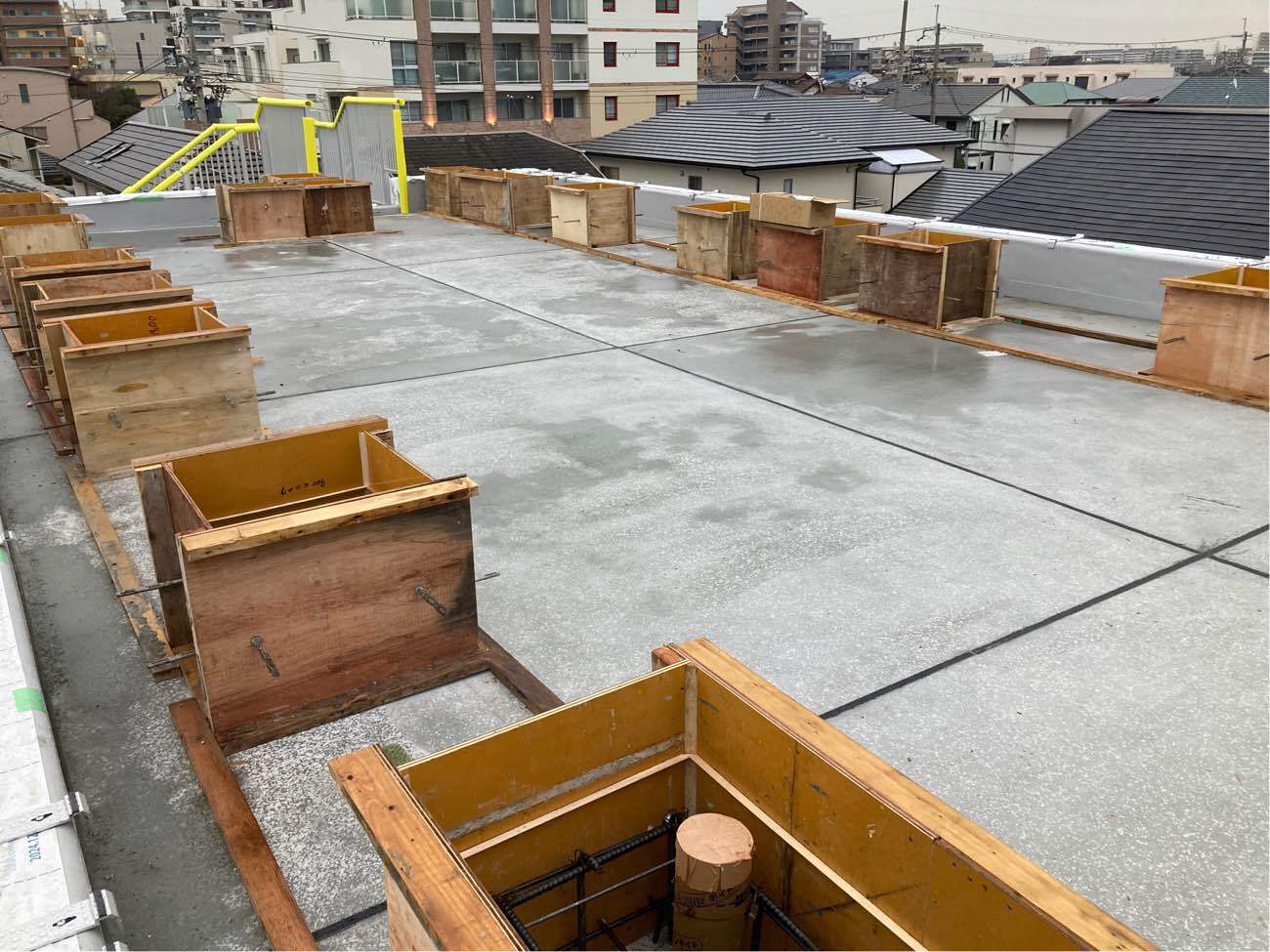

2025/2/12
屋上立上り型枠工事 -

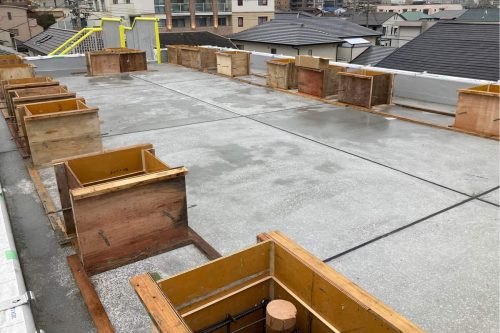

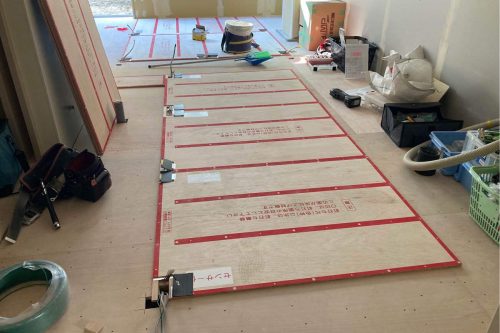

2025/2/20

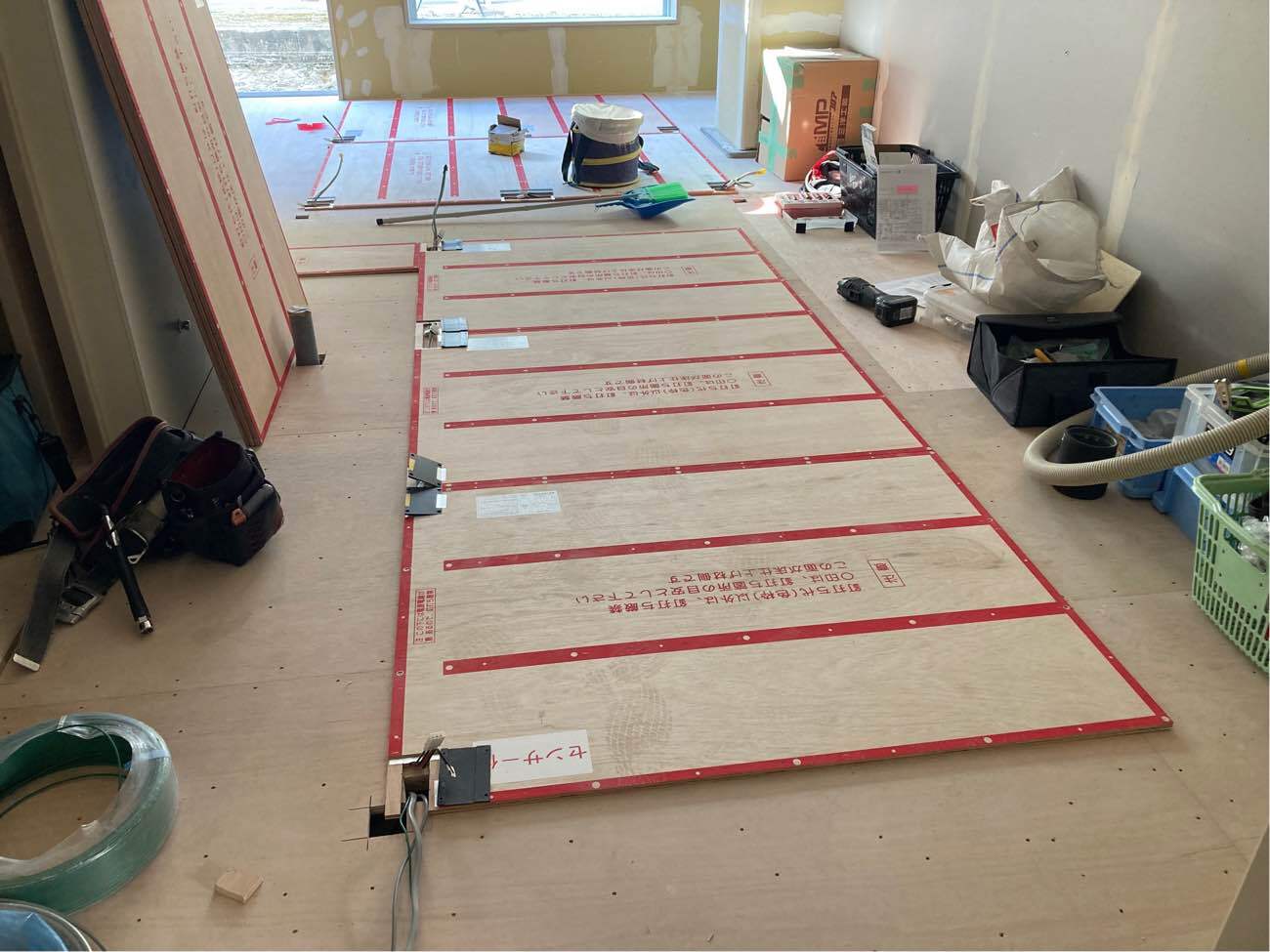

床暖房工事 -
2025/2/25
外構工事 -

2025/3/1
内装工事 -
2025/3/4

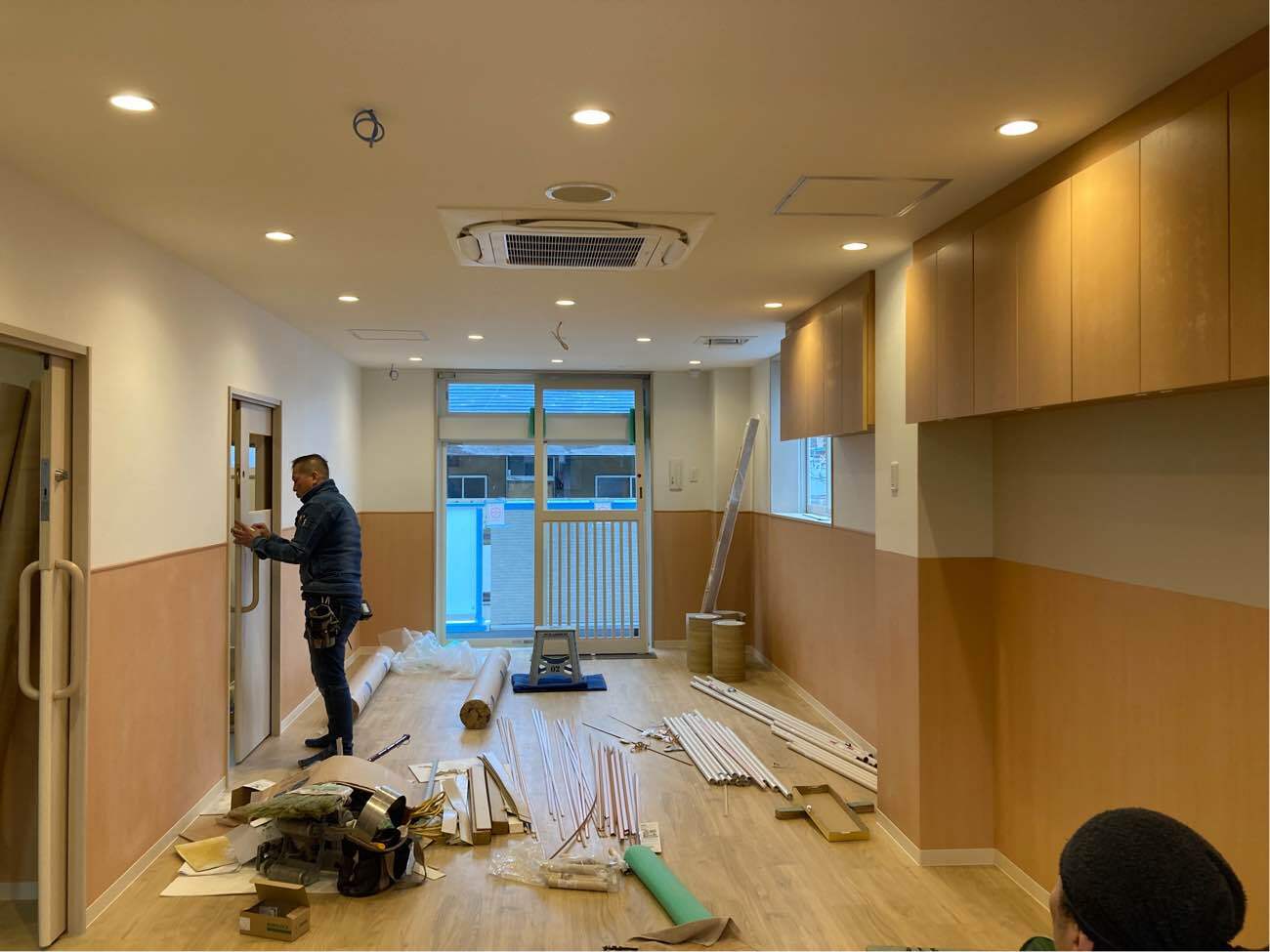

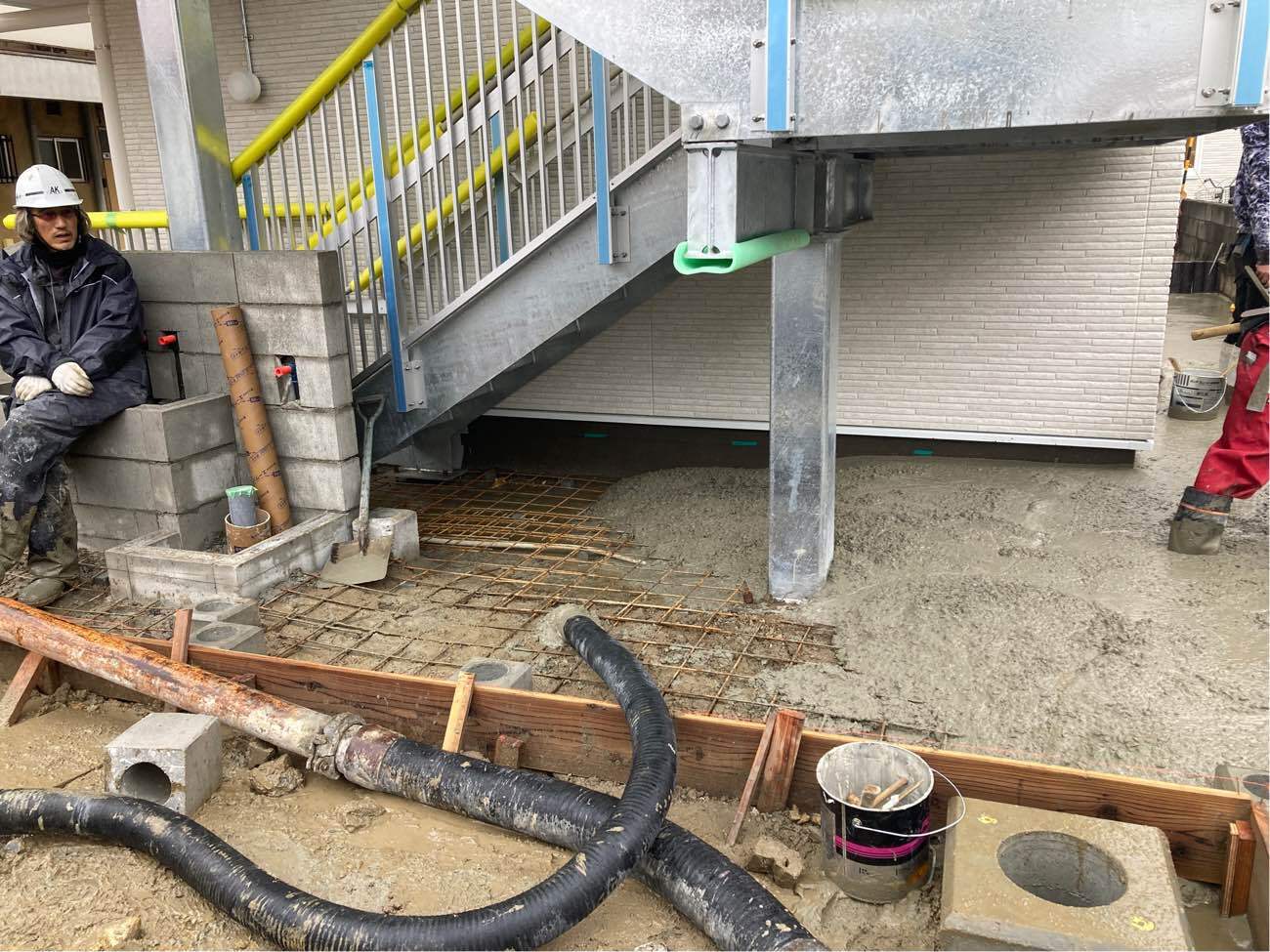

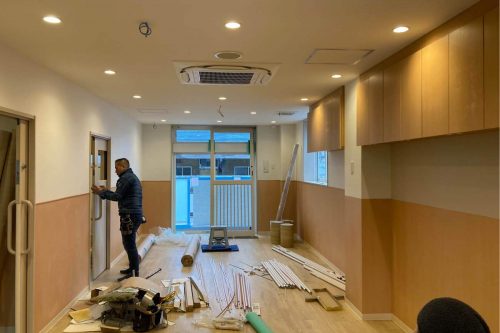

内装工事 -
2025/3/5

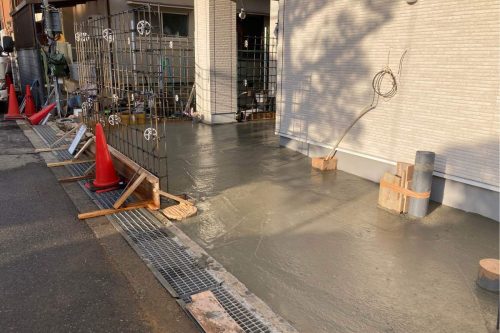

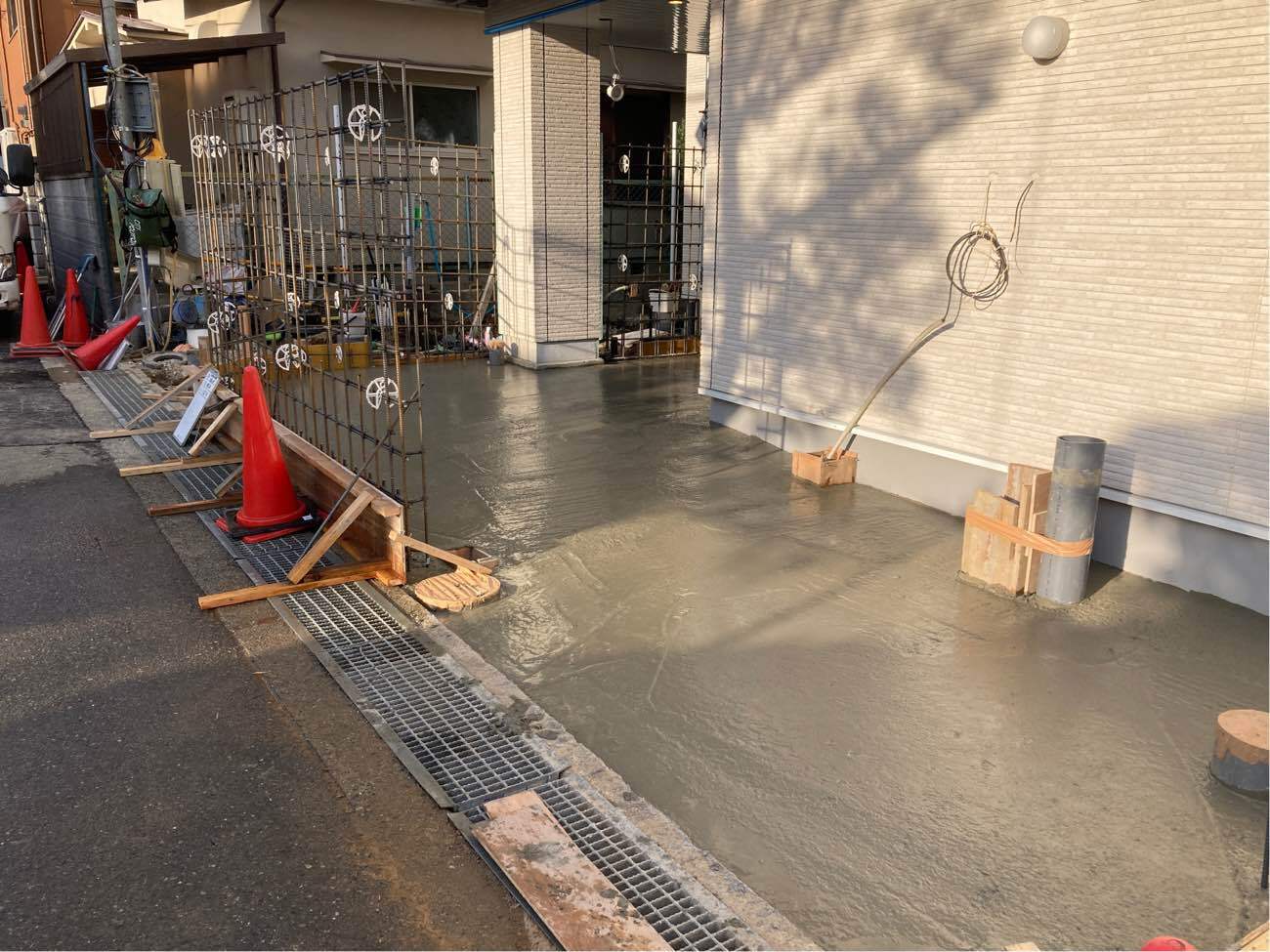

外構コンクリート打設工事 -
2025/3/10
外構コンクリート打設工事 -

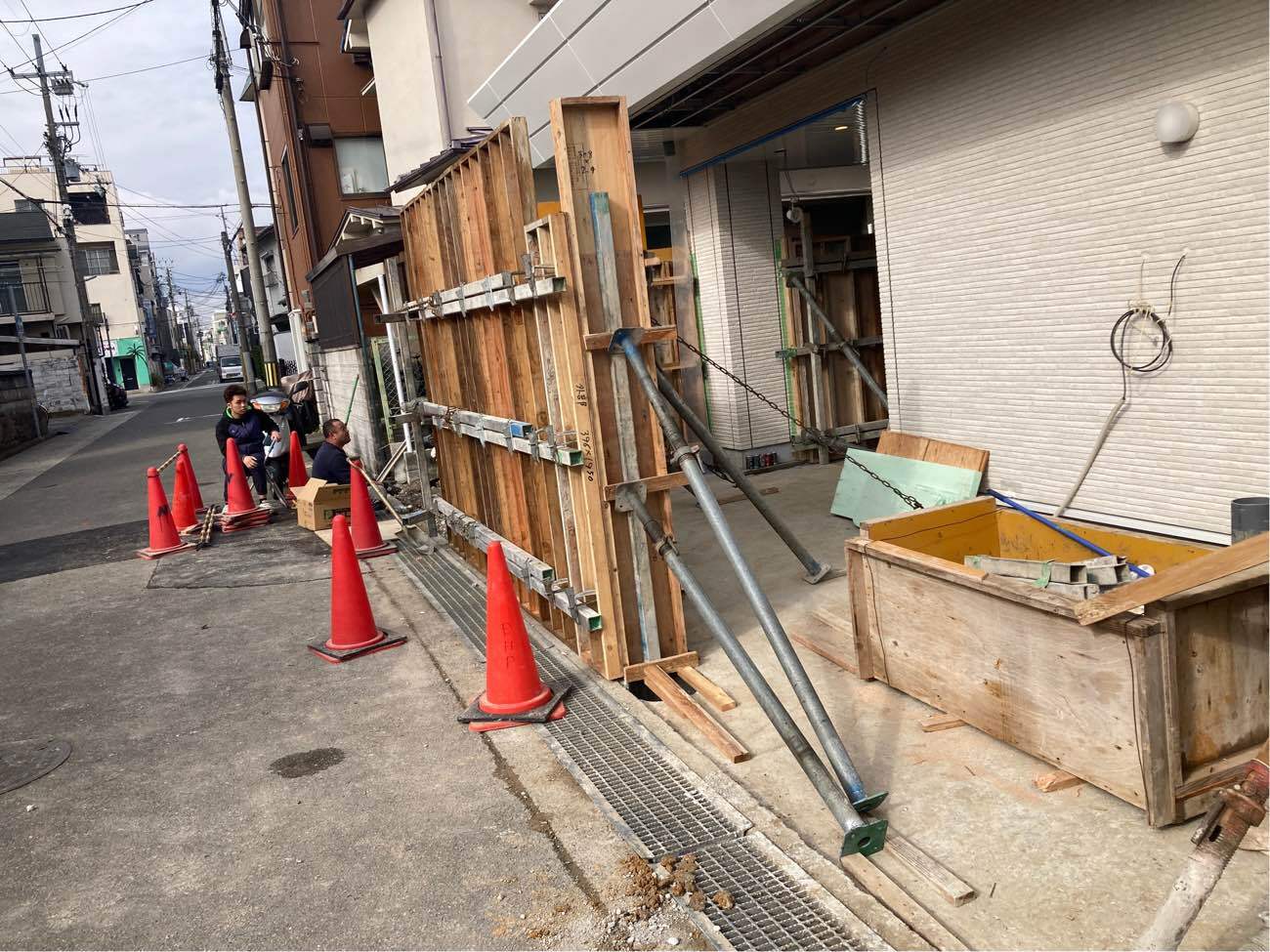

2025/3/12

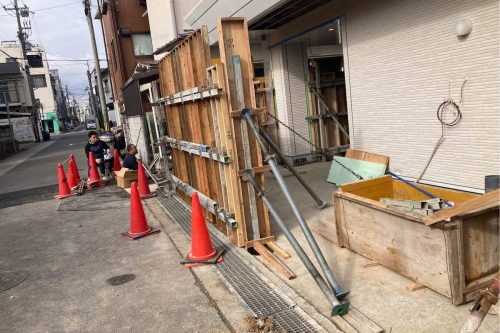

外構型枠工事 -
2025/3/14

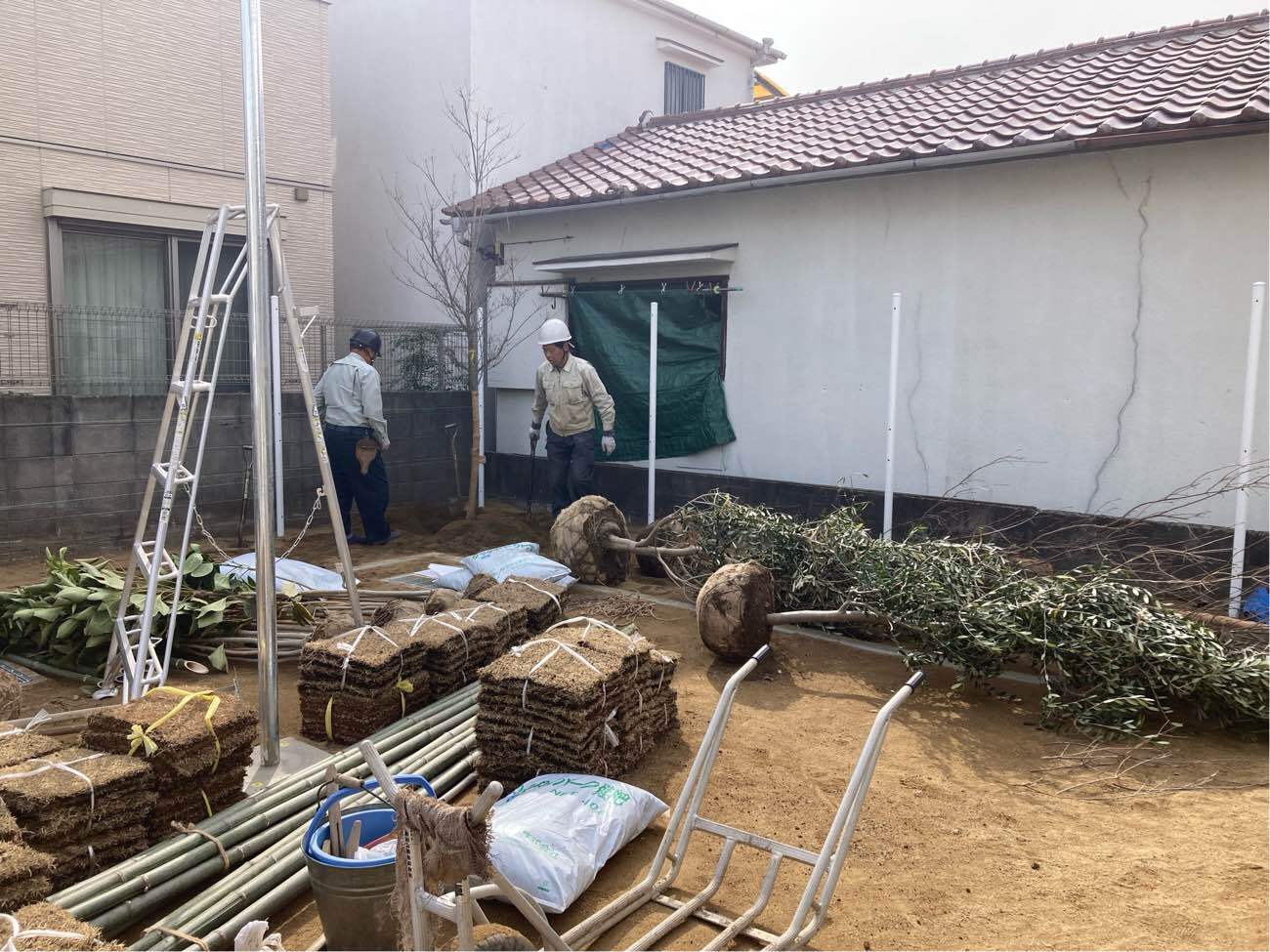

外構植樹工事 -
2025/3/15
外構植樹工事 -

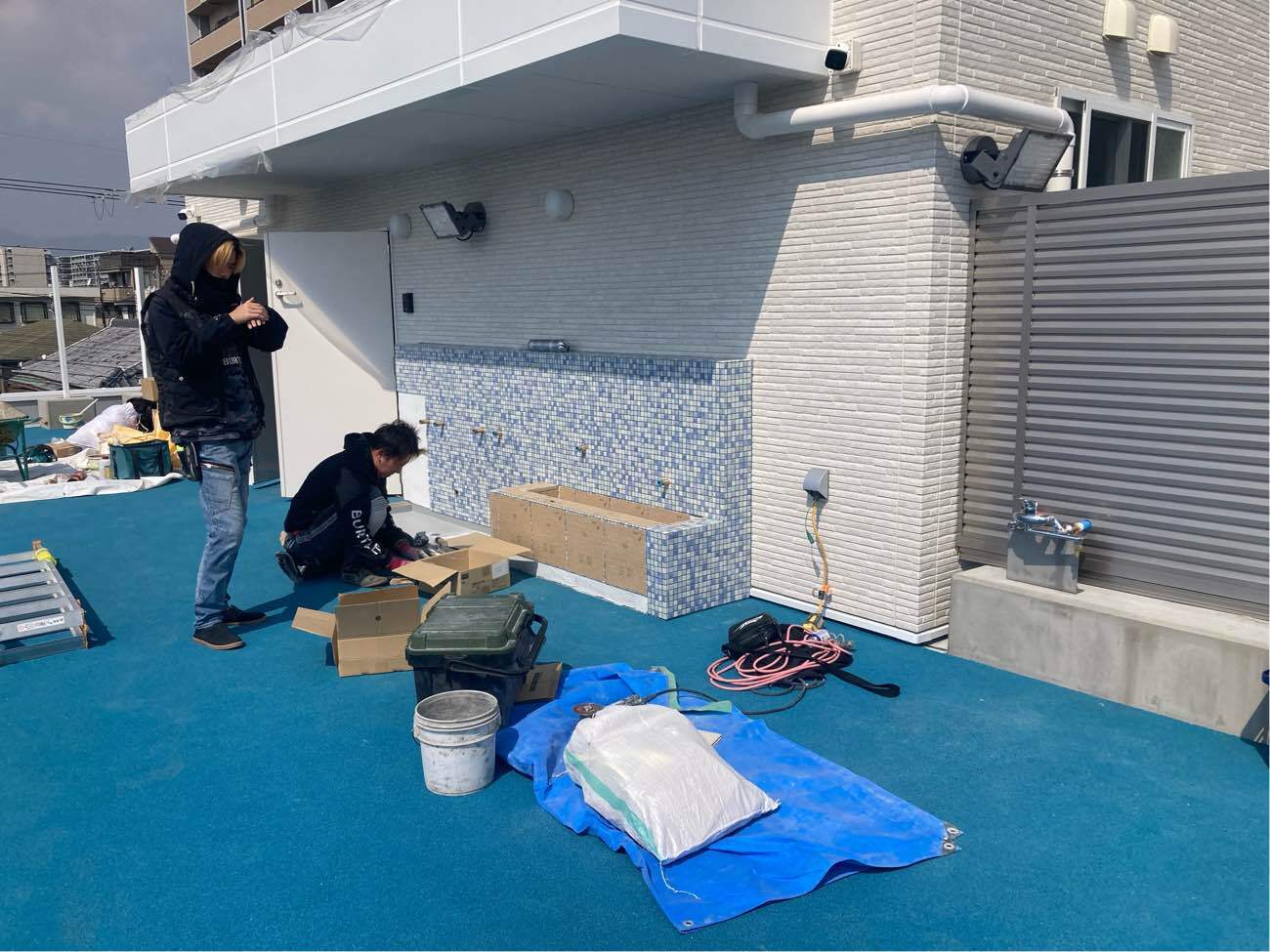

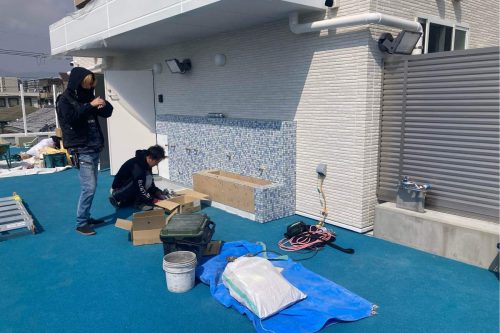

2025/3/21

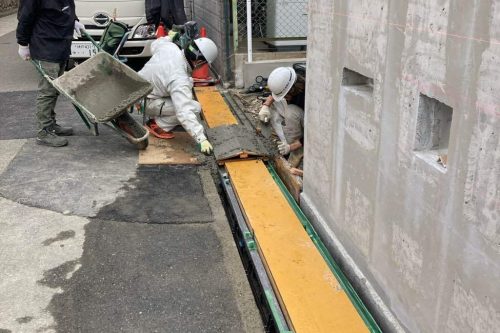

屋上外装工事 -
2025/3/24
外構工事 -
2025/3/25
内装工事 -
2025/3/27

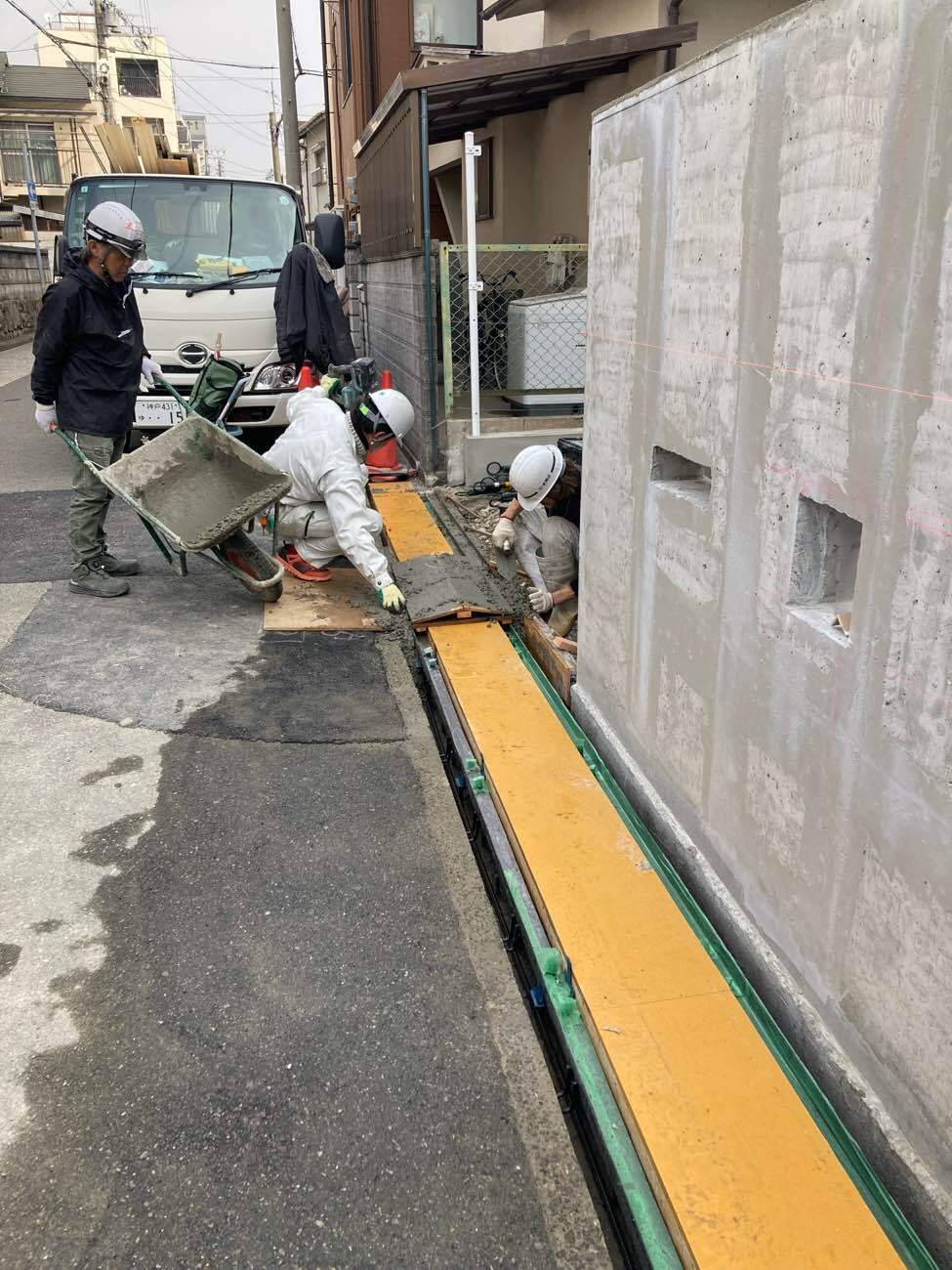

外構工事 -

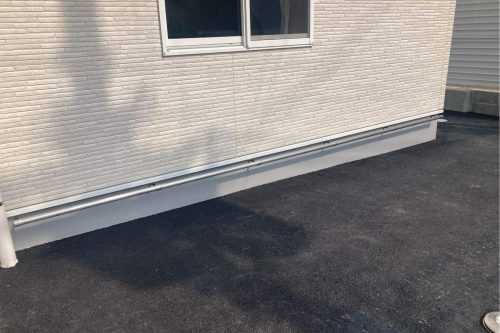

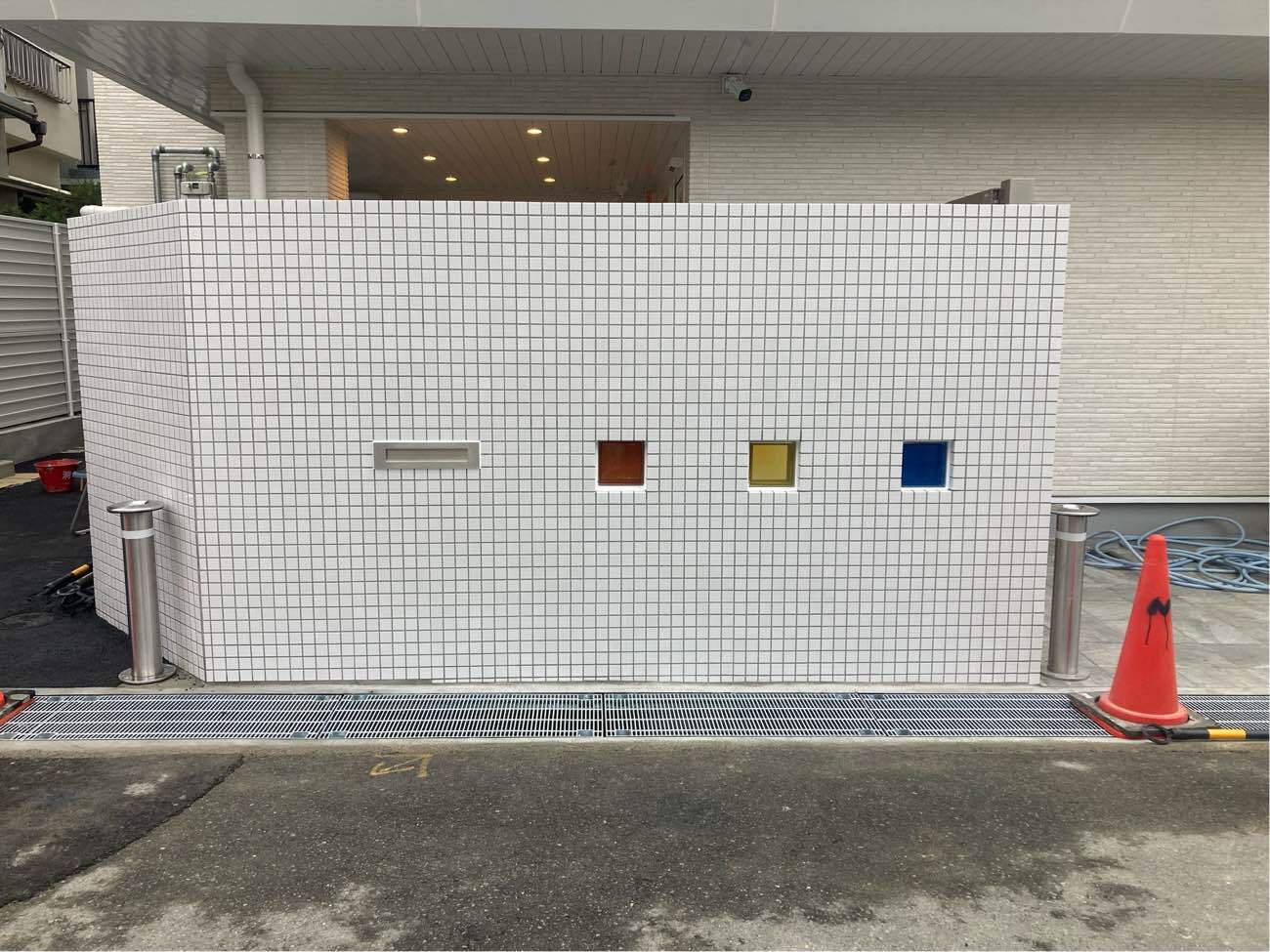

2025/4/10

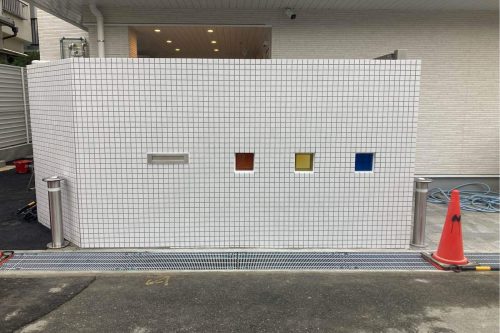

外構仕上げ工事
